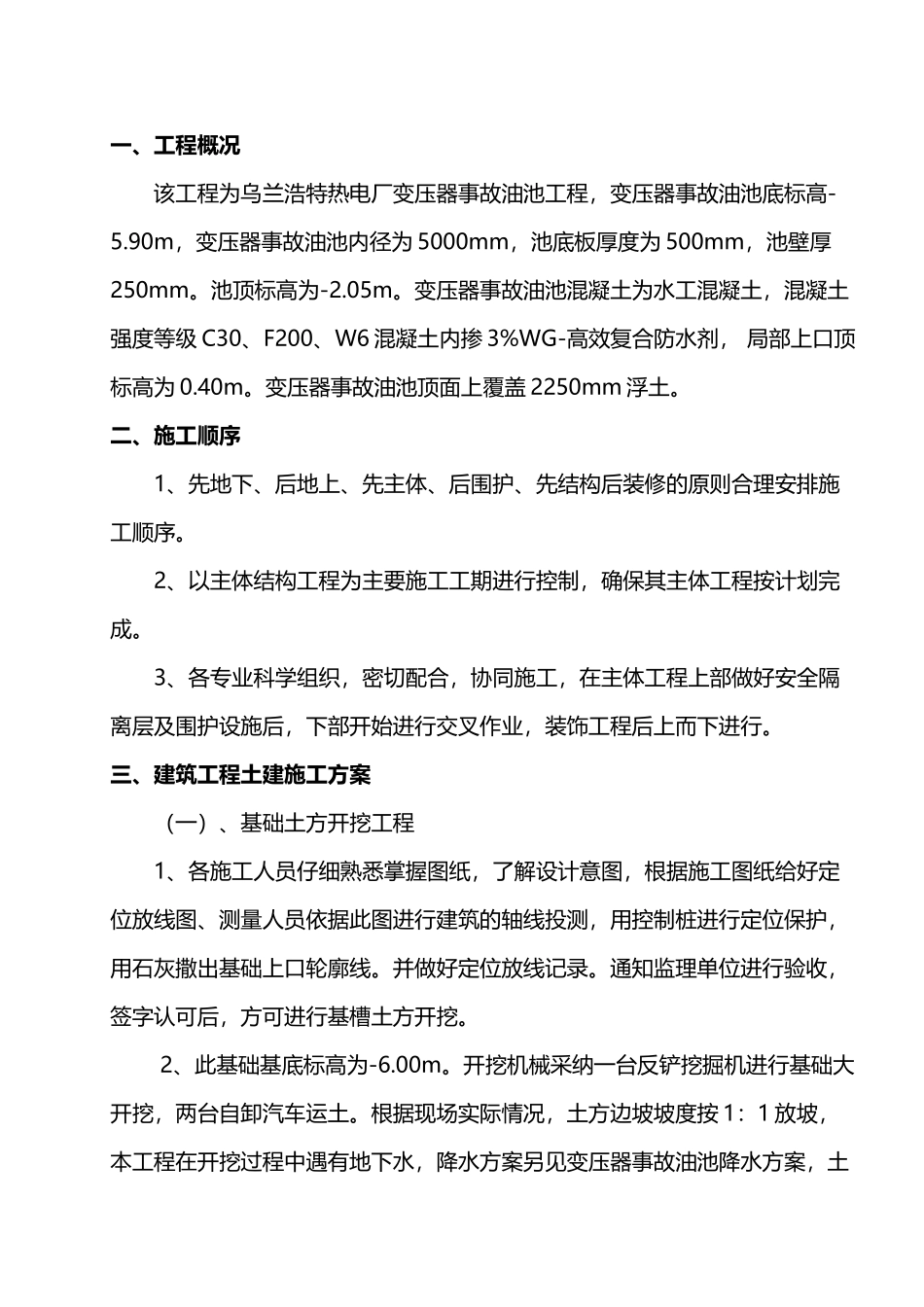

目录一、工程概况二、施工顺序三、建筑工程土建施工方案㈠、基础土方开挖工程㈡、基础土方回填㈢、钢筋工程㈣、模板工程㈤、混凝土工程四、质量保证措施五、安全保证措施变压器事故油池土建施工方案一、工程概况该工程为乌兰浩特热电厂变压器事故油池工程,变压器事故油池底标高-5
90m,变压器事故油池内径为 5000mm,池底板厚度为 500mm,池壁厚250mm
池顶标高为-2
变压器事故油池混凝土为水工混凝土,混凝土强度等级 C30、F200、W6 混凝土内掺 3%WG-高效复合防水剂, 局部上口顶标高为 0
变压器事故油池顶面上覆盖 2250mm 浮土
二、施工顺序1、先地下、后地上、先主体、后围护、先结构后装修的原则合理安排施工顺序
2、以主体结构工程为主要施工工期进行控制,确保其主体工程按计划完成
3、各专业科学组织,密切配合,协同施工,在主体工程上部做好安全隔离层及围护设施后,下部开始进行交叉作业,装饰工程后上而下进行
三、建筑工程土建施工方案(一)、基础土方开挖工程1、各施工人员仔细熟悉掌握图纸,了解设计意图,根据施工图纸给好定位放线图、测量人员依据此图进行建筑的轴线投测,用控制桩进行定位保护,用石灰撒出基础上口轮廓线
并做好定位放线记录
通知监理单位进行验收,签字认可后,方可进行基槽土方开挖
2、此基础基底标高为-6
开挖机械采纳一台反铲挖掘机进行基础大开挖,两台自卸汽车运土
根据现场实际情况,土方边坡坡度按 1:1 放坡,本工程在开挖过程中遇有地下水,降水方案另见变压器事故油池降水方案,土方开挖过程中人工配合修整边坡,表层耕植土外运,运至建设单位指定的弃土地点
将下层河卵石堆放在不影响施工的此建筑物附近,以备回填
在施工过程中若有
