各种阀门及垫片更换方案(1页)Good is good, but better carries it
精益求精,善益求善

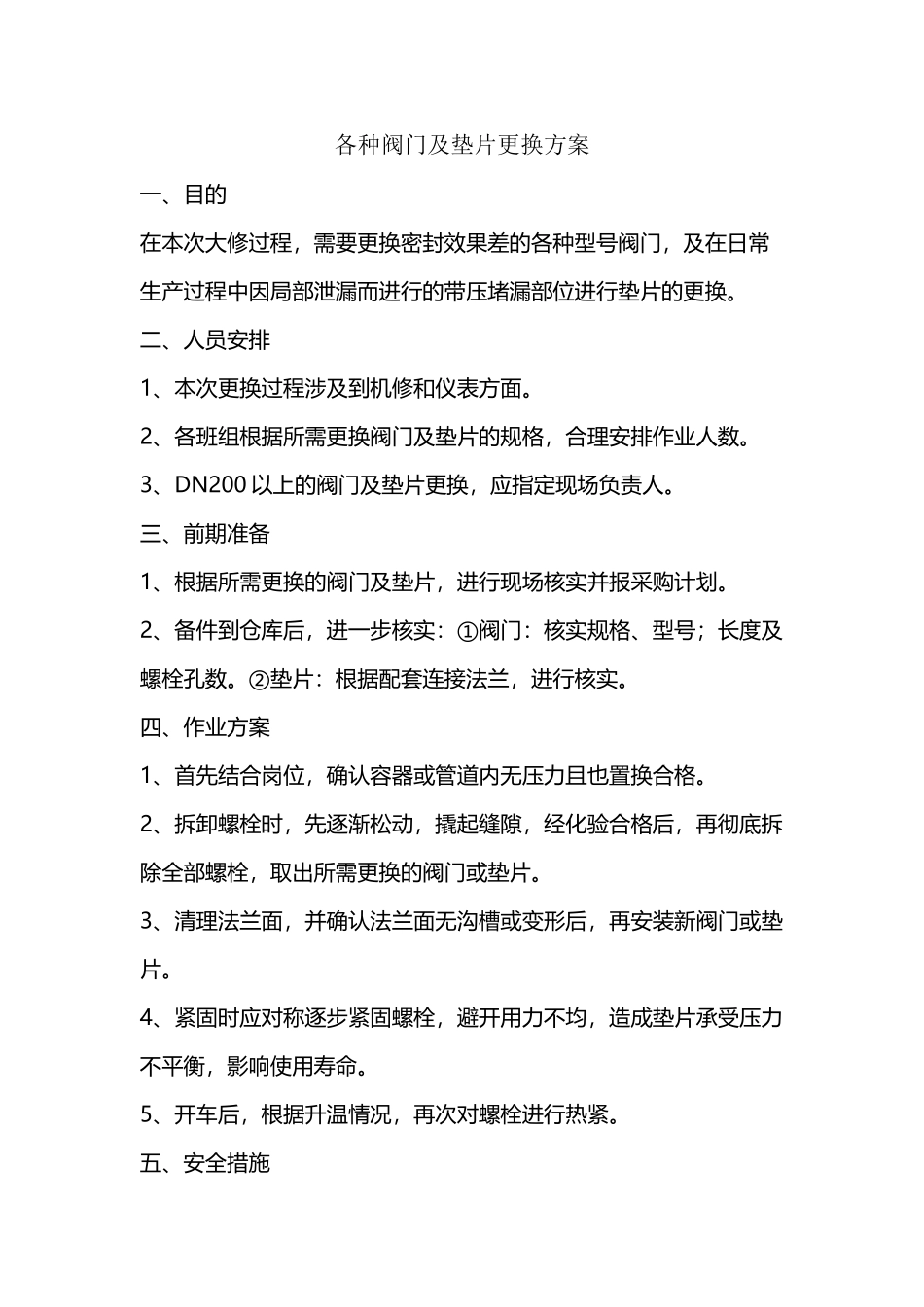

各种阀门及垫片更换方案一、目的在本次大修过程,需要更换密封效果差的各种型号阀门,及在日常生产过程中因局部泄漏而进行的带压堵漏部位进行垫片的更换
二、人员安排1、本次更换过程涉及到机修和仪表方面
2、各班组根据所需更换阀门及垫片的规格,合理安排作业人数
3、DN200 以上的阀门及垫片更换,应指定现场负责人
三、前期准备1、根据所需更换的阀门及垫片,进行现场核实并报采购计划
2、备件到仓库后,进一步核实:①阀门:核实规格、型号;长度及螺栓孔数
②垫片:根据配套连接法兰,进行核实
四、作业方案1、首先结合岗位,确认容器或管道内无压力且也置换合格
2、拆卸螺栓时,先逐渐松动,撬起缝隙,经化验合格后,再彻底拆除全部螺栓,取出所需更换的阀门或垫片
3、清理法兰面,并确认法兰面无沟槽或变形后,再安装新阀门或垫片
4、紧固时应对称逐步紧固螺栓,避开用力不均,造成垫片承受压力不平衡,影响使用寿命
5、开车后,根据升温情况,再次对螺栓进行热紧
五、安全措施1、按规定要求,劳保穿戴齐全
2、对更换的容器、管路内介质、压力,结合岗位进行确认
3、在撬动缝隙时,缝隙一面应避开人,防止气体伤人
4、高空作业时, 系好安全带
5、需要吊装作业时,根据公司吊装作业要求执行
$/|%|—《】'~
…:,:(…
