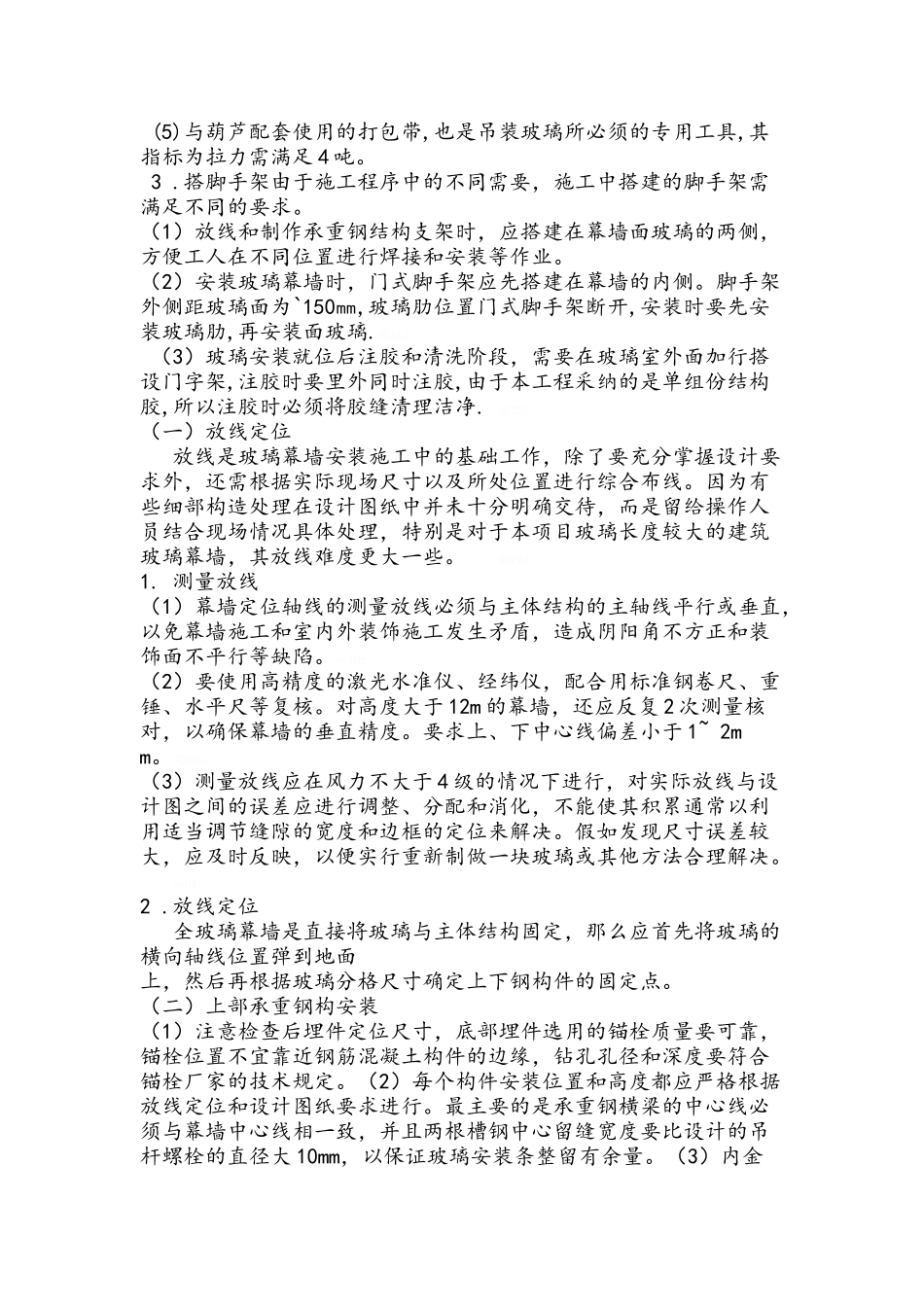

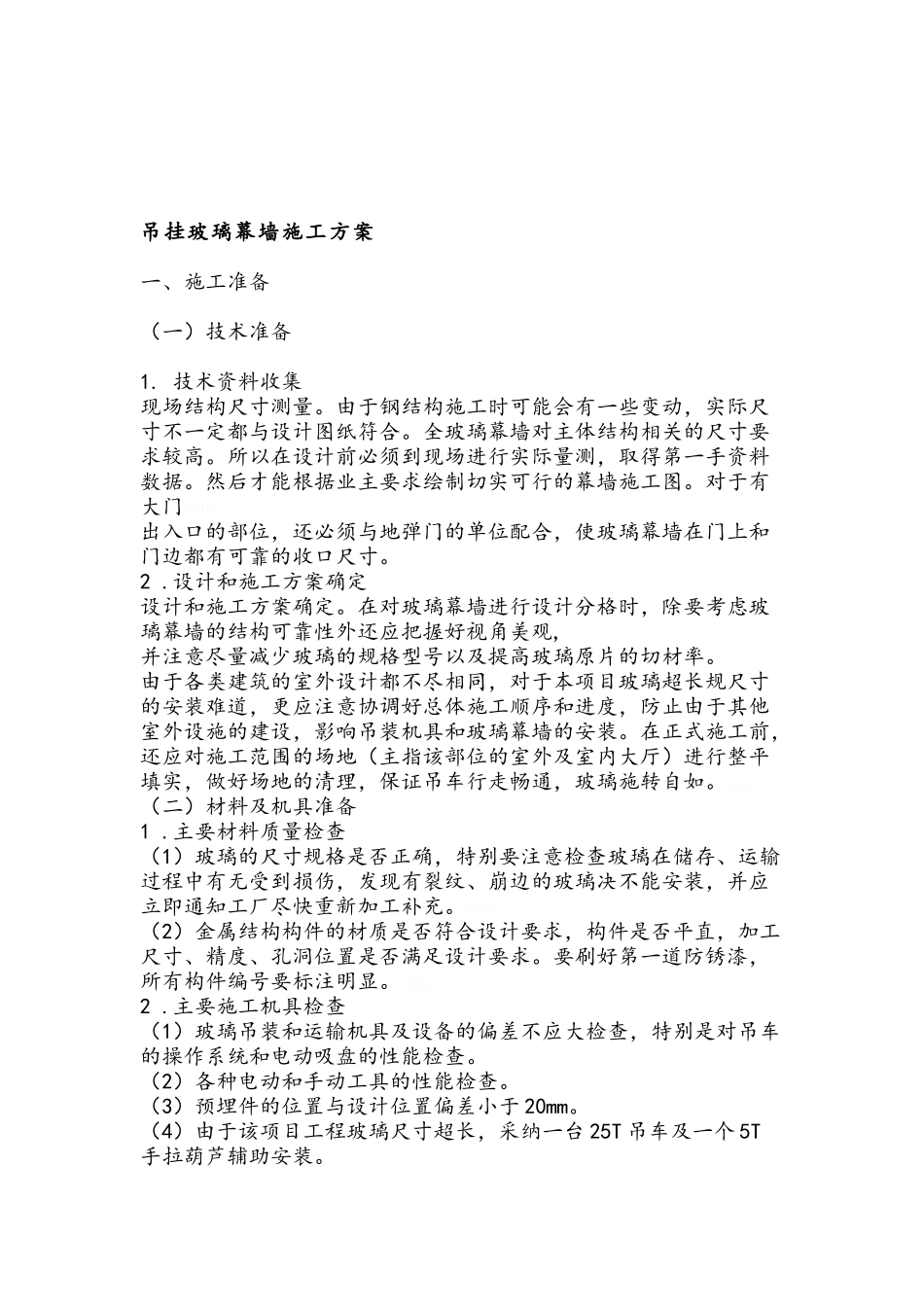

吊挂玻璃幕墙施工方案 一、施工准备 (一)技术准备 1
技术资料收集现场结构尺寸测量
由于钢结构施工时可能会有一些变动,实际尺寸不一定都与设计图纸符合
全玻璃幕墙对主体结构相关的尺寸要求较高
所以在设计前必须到现场进行实际量测,取得第一手资料数据
然后才能根据业主要求绘制切实可行的幕墙施工图
对于有大门 Z6IRi
出入口的部位,还必须与地弹门的单位配合,使玻璃幕墙在门上和门边都有可靠的收口尺寸
设计和施工方案确定设计和施工方案确定
在对玻璃幕墙进行设计分格时,除要考虑玻璃幕墙的结构可靠性外还应把握好视角美观,并注意尽量减少玻璃的规格型号以及提高玻璃原片的切材率
由于各类建筑的室外设计都不尽相同,对于本项目玻璃超长规尺寸的安装难道,更应注意协调好总体施工顺序和进度,防止由于其他室外设施的建设,影响吊装机具和玻璃幕墙的安装
在正式施工前,还应对施工范围的场地(主指该部位的室外及室内大厅)进行整平填实,做好场地的清理,保证吊车行走畅通,玻璃施转自如
(二)材料及机具准备1
主要材料质量检查(1)玻璃的尺寸规格是否正确,特别要注意检查玻璃在储存、运输过程中有无受到损伤,发现有裂纹、崩边的玻璃决不能安装,并应立即通知工厂尽快重新加工补充
(2)金属结构构件的材质是否符合设计要求,构件是否平直,加工尺寸、精度、孔洞位置是否满足设计要求
要刷好第一道防锈漆,所有构件编号要标注明显
主要施工机具检查(1)玻璃吊装和运输机具及设备的偏差不应大检查,特别是对吊车的操作系统和电动吸盘的性能检查
(2)各种电动和手动工具的性能检查
(3)预埋件的位置与设计位置偏差小于 20mm
(4)由于该项目工程玻璃尺寸超长,采纳一台 25T 吊车及一个 5T手拉葫芦辅助安装
(5)与葫芦配套使用的打包带,也是吊装玻璃所必须的专用工具,其指标为拉力需满足
