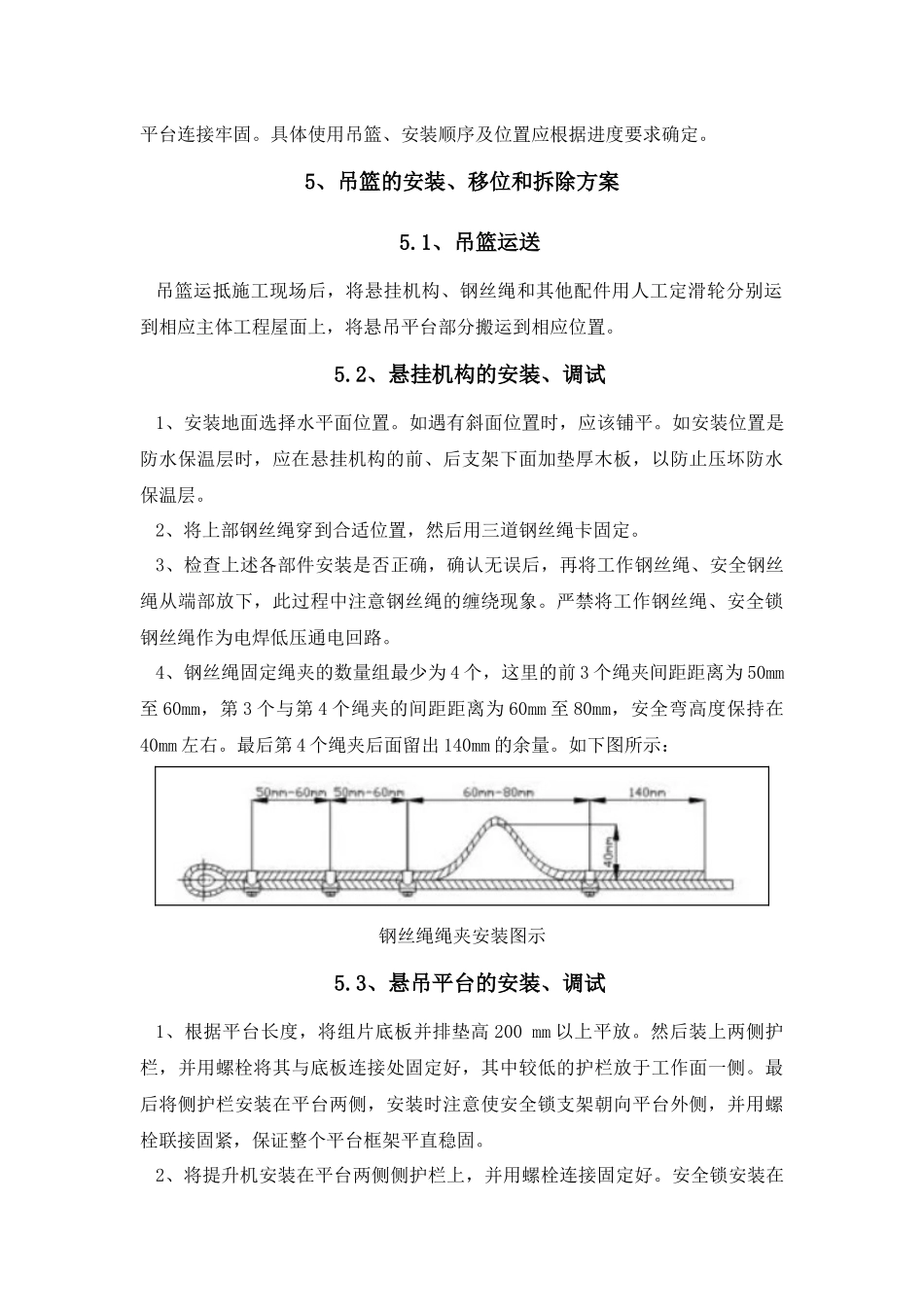

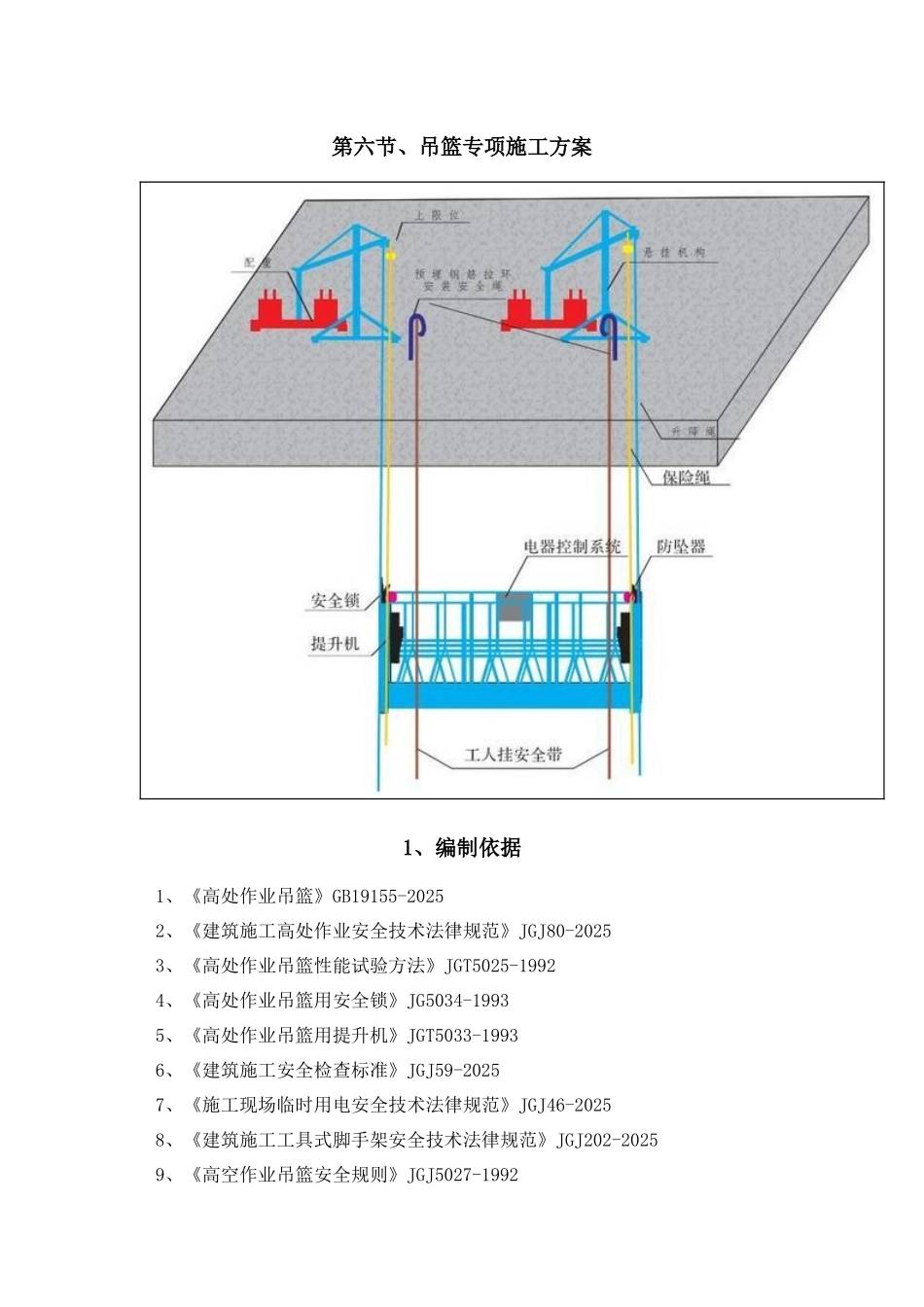

第六节、吊篮专项施工方案1、编制依据1、《高处作业吊篮》GB19155-20252、《建筑施工高处作业安全技术法律规范》JGJ80-20253、《高处作业吊篮性能试验方法》JGT5025-19924、《高处作业吊篮用安全锁》JG5034-19935、《高处作业吊篮用提升机》JGT5033-19936、《建筑施工安全检查标准》JGJ59-20257、《施工现场临时用电安全技术法律规范》JGJ46-20258、《建筑施工工具式脚手架安全技术法律规范》JGJ202-20259、《高空作业吊篮安全规则》JGJ5027-199210、依据已审批的施工组织设计文件及图纸;11、我公司现有的人力、物力、财力及机械设备装备情况以及成熟的施工经验。2、施工准备1.根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。2.在吊篮所使用位置的建筑物内,预备 380V 电源。3.为了降低工人往楼顶搬运吊篮配件的强度,提高吊篮的安装速度,应安排汽车吊等其他机械予以配合。4 派吊篮技术人员负责现场指导安装,由承租方配合负责搬运设备配件,协助吊篮的安装、拆卸等工作。5.在使用吊篮位置的工作面上,若有其它杂物,应及时清理洁净,以便于吊篮的安装或移动。6. 搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。3、设备的安全性能1、当提升系统出现故障而导致吊篮下降速度超过 25m/min 时,安全锁将自动锁定在安全钢丝绳上,使吊篮在不超出 100mm 的距离内自动停止下降,或一端吊篮倾斜超过 8°时安全锁自动锁止,保证人机安全。2、当防冲顶限位开关动作时,吊篮自动停止向上运行。4、吊篮布置方案根据锻烧车间回转窑窑头、转运站,破裂及筛分,烘干及生焦储运,煅后焦存储及包装高楼部等子项工程施工情况,需要安装吊篮进行各子项四个面施工使用。本项目悬吊平台长度选配 4 米长度的。吊篮顶部钢丝绳采纳钢丝绳卡锁固方式安装,将顶部悬挂钢丝绳绕圈锁于屋顶上部钢平台的三角支架上。每台吊篮各有两个悬挂机构,吊篮悬吊平台与施工墙面之间保持不小于 0.3m,悬吊平台与悬吊平台之间间距保持在 0.5m~1.0m 之间。安全绳应与主体结构上的钢平台连接牢固。具体使用吊篮、安装顺序及位置应根据进度要求确定。5、吊篮的安装、移位和拆除方案5.1、吊篮运送吊篮运抵施工现场后,将悬挂机构、钢丝绳和其他配件用人工定滑轮分别运到相应主体工程屋面上,将悬吊平台部分搬运到相应位置。5.2、悬挂机构...
