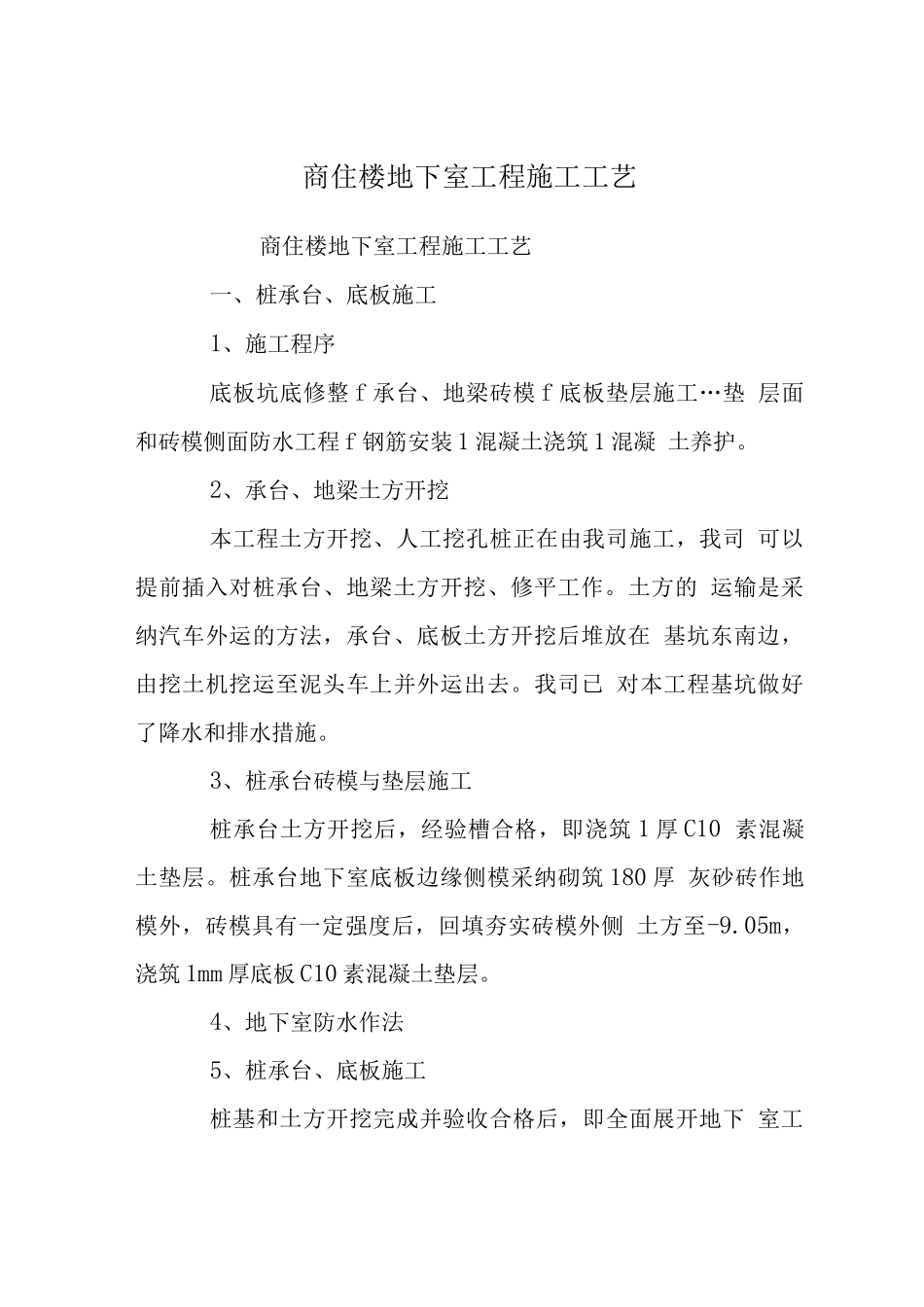

商住楼地下室工程施工工艺商住楼地下室工程施工工艺一、桩承台、底板施工1、施工程序底板坑底修整 f 承台、地梁砖模 f 底板垫层施工…垫 层面和砖模侧面防水工程 f 钢筋安装 1 混凝土浇筑 1 混凝 土养护
2、承台、地梁土方开挖本工程土方开挖、人工挖孔桩正在由我司施工,我司 可以提前插入对桩承台、地梁土方开挖、修平工作
土方的 运输是采纳汽车外运的方法,承台、底板土方开挖后堆放在 基坑东南边,由挖土机挖运至泥头车上并外运出去
我司已 对本工程基坑做好了降水和排水措施
3、桩承台砖模与垫层施工桩承台土方开挖后,经验槽合格,即浇筑 1 厚 C10 素混凝土垫层
桩承台地下室底板边缘侧模采纳砌筑 180 厚 灰砂砖作地模外,砖模具有一定强度后,回填夯实砖模外侧 土方至-9
05m,浇筑 1mm 厚底板 C10 素混凝土垫层
4、地下室防水作法5、桩承台、底板施工桩基和土方开挖完成并验收合格后,即全面展开地下 室工程的施工,首先进行地下室底板工程的施工

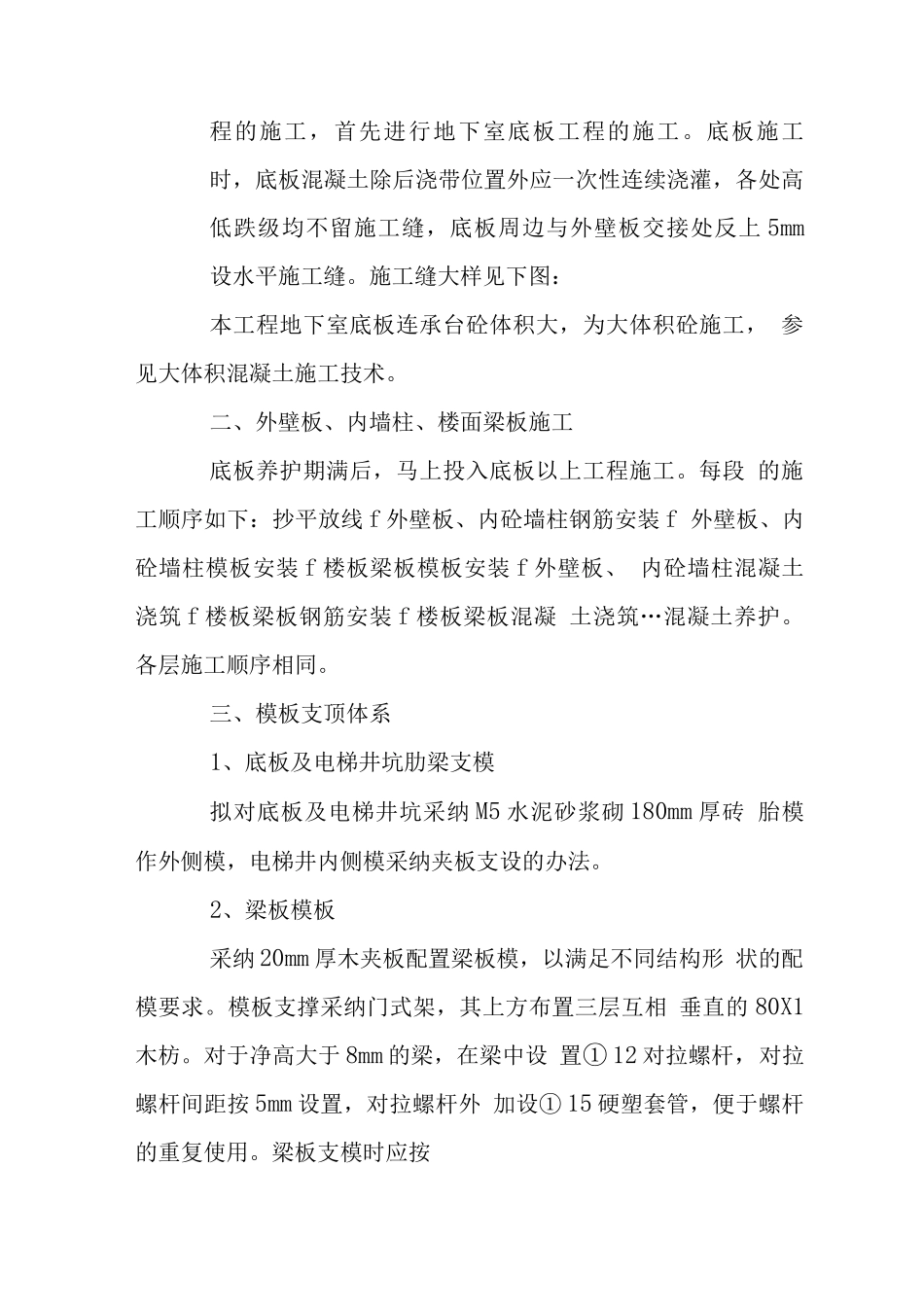

底板施工 时,底板混凝土除后浇带位置外应一次性连续浇灌,各处高 低跌级均不留施工缝,底板周边与外壁板交接处反上 5mm 设水平施工缝
施工缝大样见下图:本工程地下室底板连承台砼体积大,为大体积砼施工, 参见大体积混凝土施工技术
二、外壁板、内墙柱、楼面梁板施工底板养护期满后,马上投入底板以上工程施工
每段 的施工顺序如下:抄平放线 f 外壁板、内砼墙柱钢筋安装 f 外壁板、内砼墙柱模板安装 f 楼板梁板模板安装 f 外壁板、 内砼墙柱混凝土浇筑 f 楼板梁板钢筋安装 f 楼板梁板混凝 土浇筑…混凝土养护
各层施工顺序相同
三、模板支顶体系1、底板及电梯井坑肋梁支模拟对底板及电梯井坑采纳 M5 水泥砂浆砌 180mm 厚砖 胎模作外侧模,电梯井内侧模采纳夹板支设的办法
2、梁板模板采纳 20mm 厚木夹板配置梁板模,以满足不同结构形
