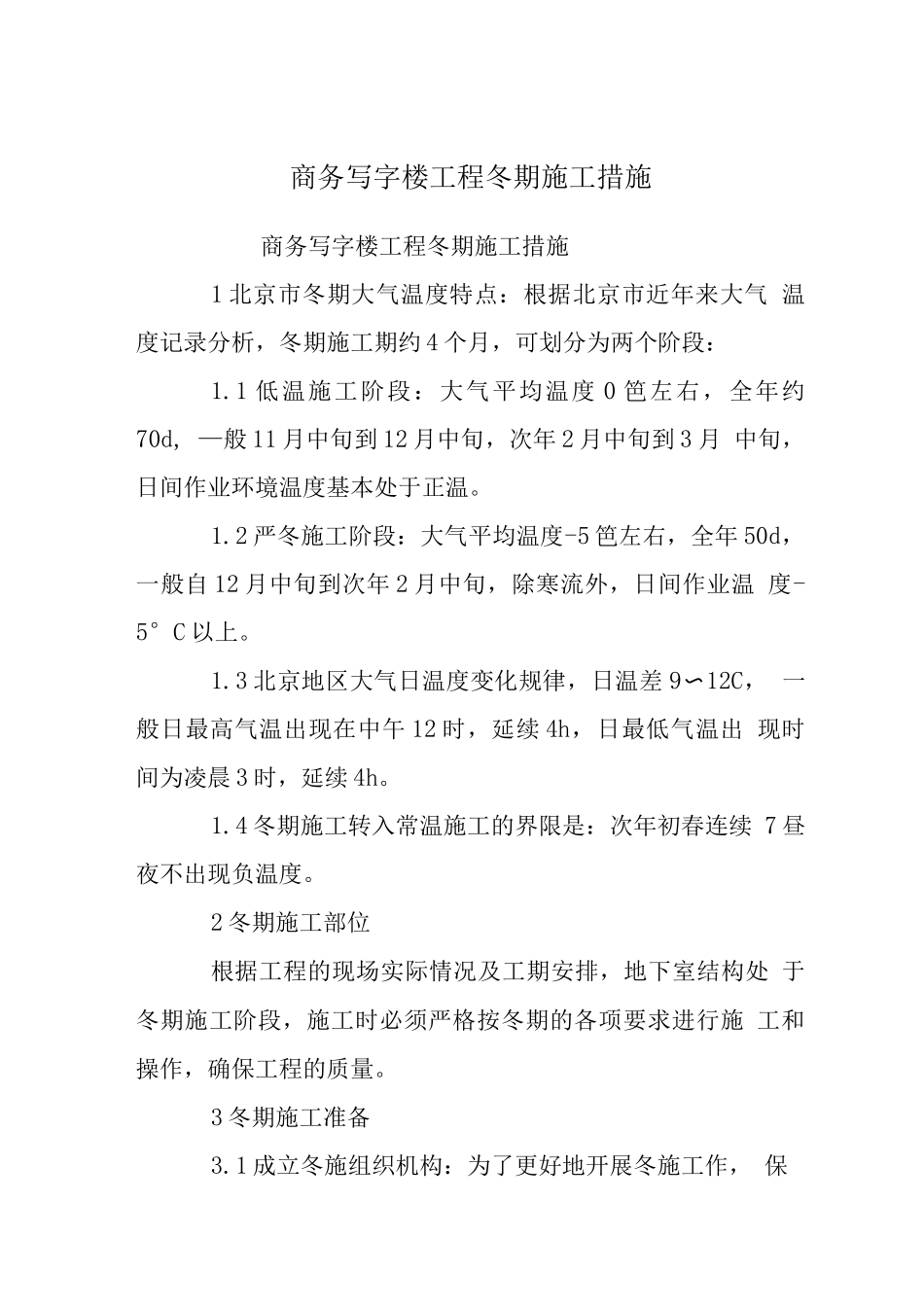

商务写字楼工程冬期施工措施商务写字楼工程冬期施工措施1 北京市冬期大气温度特点:根据北京市近年来大气 温度记录分析,冬期施工期约 4 个月,可划分为两个阶段:1
1 低温施工阶段:大气平均温度 0 笆左右,全年约 70d, —般 11 月中旬到 12 月中旬,次年 2 月中旬到 3 月 中旬,日间作业环境温度基本处于正温
2 严冬施工阶段:大气平均温度-5 笆左右,全年 50d, 一般自 12 月中旬到次年 2 月中旬,除寒流外,日间作业温 度-5°C 以上
3 北京地区大气日温度变化规律,日温差 9〜12C, 一般日最高气温出现在中午 12 时,延续 4h,日最低气温出 现时间为凌晨 3 时,延续 4h
4 冬期施工转入常温施工的界限是:次年初春连续 7 昼夜不出现负温度
2 冬期施工部位根据工程的现场实际情况及工期安排,地下室结构处 于冬期施工阶段,施工时必须严格按冬期的各项要求进行施 工和操作,确保工程的质量

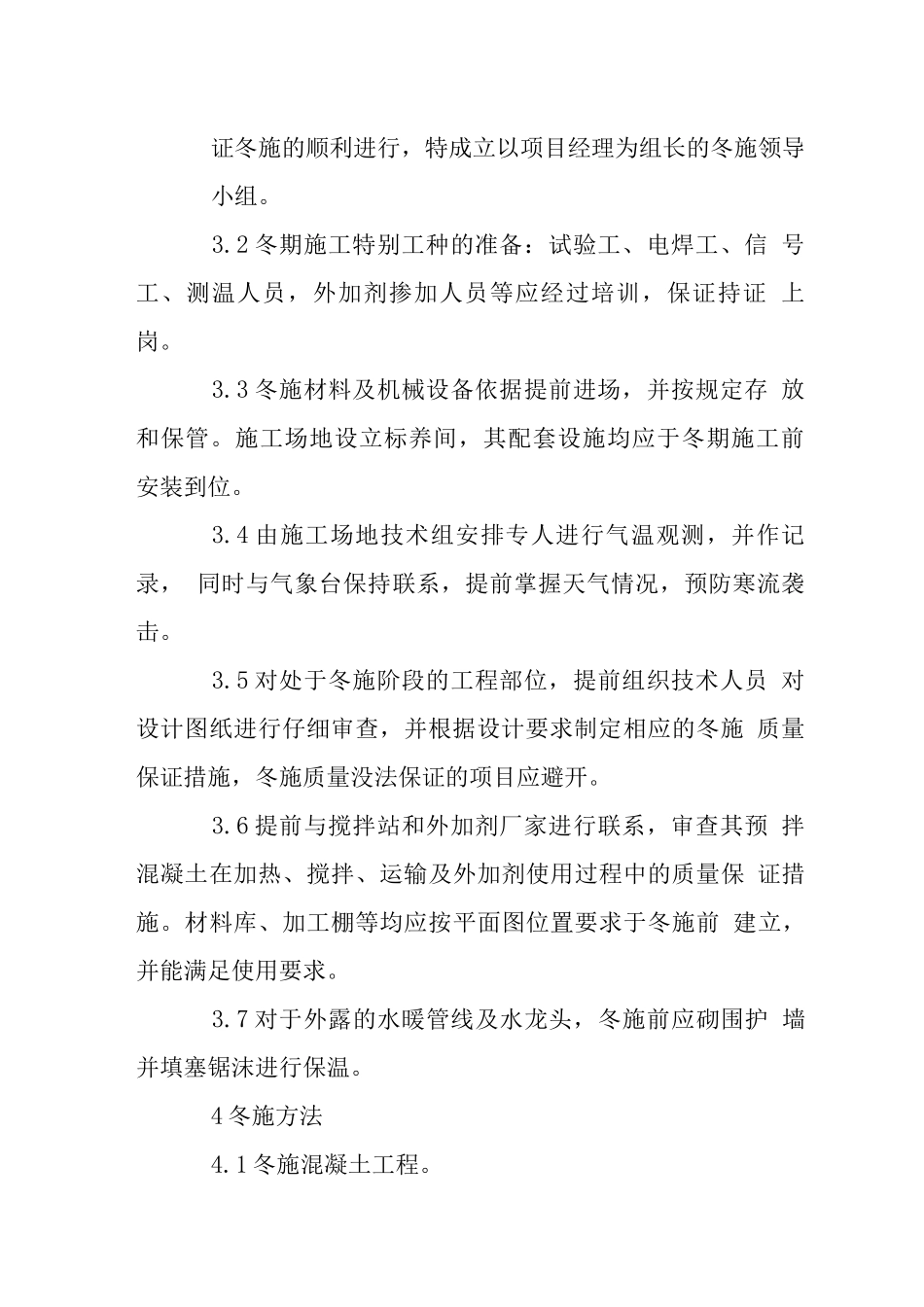

3 冬期施工准备3
1 成立冬施组织机构:为了更好地开展冬施工作, 保证冬施的顺利进行,特成立以项目经理为组长的冬施领导 小组
2 冬期施工特别工种的准备:试验工、电焊工、信 号工、测温人员,外加剂掺加人员等应经过培训,保证持证 上岗
3 冬施材料及机械设备依据提前进场,并按规定存 放和保管
施工场地设立标养间,其配套设施均应于冬期施工前 安装到位
4 由施工场地技术组安排专人进行气温观测,并作记录, 同时与气象台保持联系,提前掌握天气情况,预防寒流袭击
5 对处于冬施阶段的工程部位,提前组织技术人员 对设计图纸进行仔细审查,并根据设计要求制定相应的冬施 质量保证措施,冬施质量没法保证的项目应避开
6 提前与搅拌站和外加剂厂家进行联系,审查其预 拌混凝土在加热、搅拌、运输及外加剂使用过程中的质量保 证措施
材料库、加工棚等均应按平
