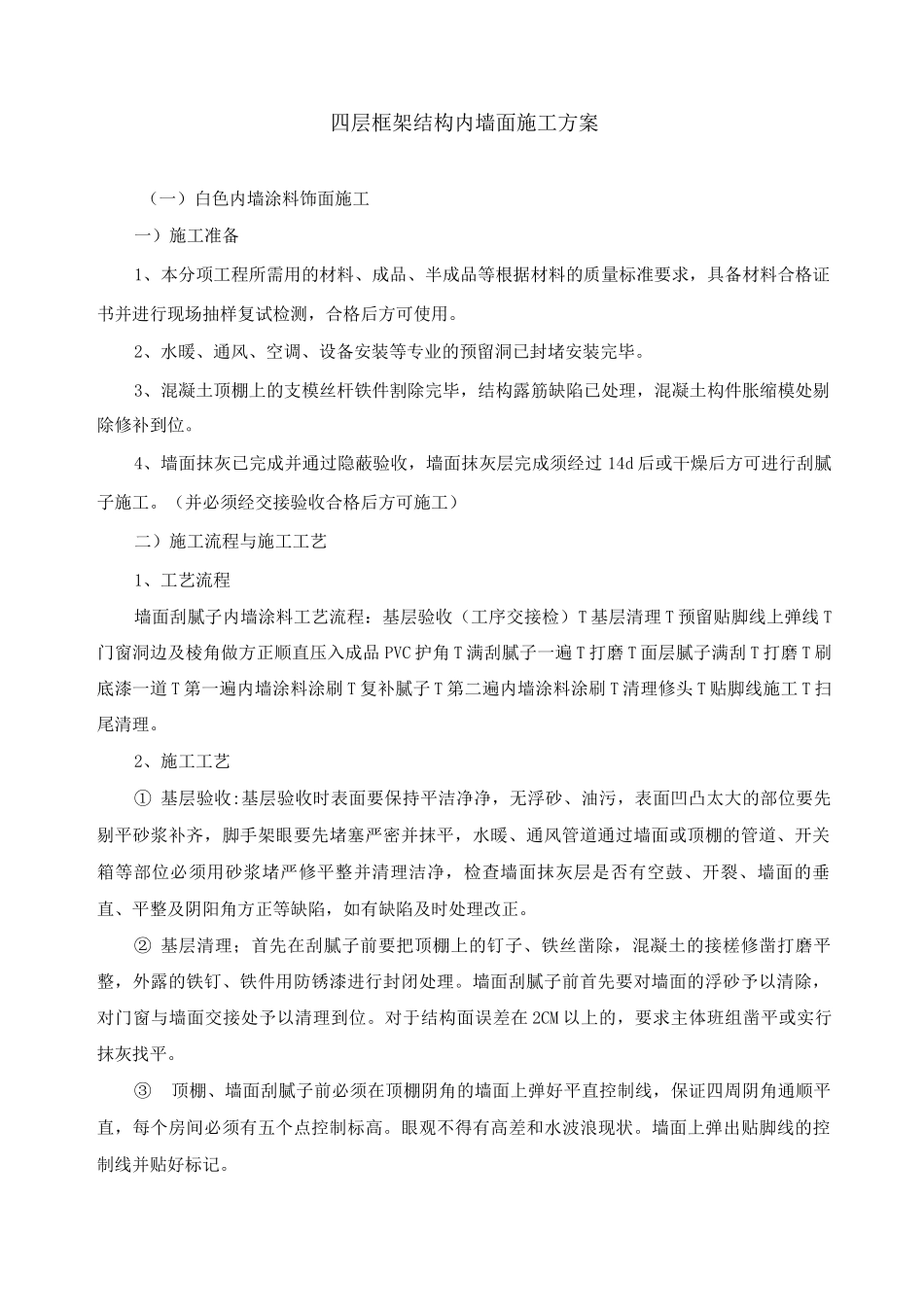

四层框架结构内墙面施工方案(一)白色内墙涂料饰面施工一)施工准备1、本分项工程所需用的材料、成品、半成品等根据材料的质量标准要求,具备材料合格证书并进行现场抽样复试检测,合格后方可使用。2、水暖、通风、空调、设备安装等专业的预留洞已封堵安装完毕。3、混凝土顶棚上的支模丝杆铁件割除完毕,结构露筋缺陷已处理,混凝土构件胀缩模处剔除修补到位。4、墙面抹灰已完成并通过隐蔽验收,墙面抹灰层完成须经过 14d 后或干燥后方可进行刮腻子施工。(并必须经交接验收合格后方可施工)二)施工流程与施工工艺1、工艺流程墙面刮腻子内墙涂料工艺流程:基层验收(工序交接检)T 基层清理 T 预留贴脚线上弹线 T门窗洞边及棱角做方正顺直压入成品 PVC 护角 T 满刮腻子一遍 T 打磨 T 面层腻子满刮 T 打磨 T 刷底漆一道 T 第一遍内墙涂料涂刷 T 复补腻子 T 第二遍内墙涂料涂刷 T 清理修头 T 贴脚线施工 T 扫尾清理。2、施工工艺① 基层验收:基层验收时表面要保持平洁净净,无浮砂、油污,表面凹凸太大的部位要先剔平砂浆补齐,脚手架眼要先堵塞严密并抹平,水暖、通风管道通过墙面或顶棚的管道、开关箱等部位必须用砂浆堵严修平整并清理洁净,检查墙面抹灰层是否有空鼓、开裂、墙面的垂直、平整及阴阳角方正等缺陷,如有缺陷及时处理改正。② 基层清理;首先在刮腻子前要把顶棚上的钉子、铁丝凿除,混凝土的接槎修凿打磨平整,外露的铁钉、铁件用防锈漆进行封闭处理。墙面刮腻子前首先要对墙面的浮砂予以清除,对门窗与墙面交接处予以清理到位。对于结构面误差在 2CM 以上的,要求主体班组凿平或实行抹灰找平。③顶棚、墙面刮腻子前必须在顶棚阴角的墙面上弹好平直控制线,保证四周阴角通顺平直,每个房间必须有五个点控制标高。眼观不得有高差和水波浪现状。墙面上弹出贴脚线的控制线并贴好标记。④ 顶棚、墙面刮腻子首先涂刷素水泥浆一道,然后根据弹好的控制线对四周阴角和板面高低处用 5mm 大抹子找平直,如遇高差大于 8mm 以上的地方先用聚合物水泥砂浆分多次找平,阴角往顶棚方向找平宽度不小于 5mm,所有梁柱阴阳角都用白水泥提角阳角压入成品 PVC 护角、顶棚刮腻子掺 20%〜30%白水泥。⑤ 顶棚、墙面刮腻子必须用 50mm 以上的大板施工,顶棚第一遍刮腻子厚度控制在 2〜3mm ,平行于房间的长边方向依次进行施工。第二遍面层腻子施工必须等底层腻子完全干燥并打磨平整后进行施工,面层厚度控...
