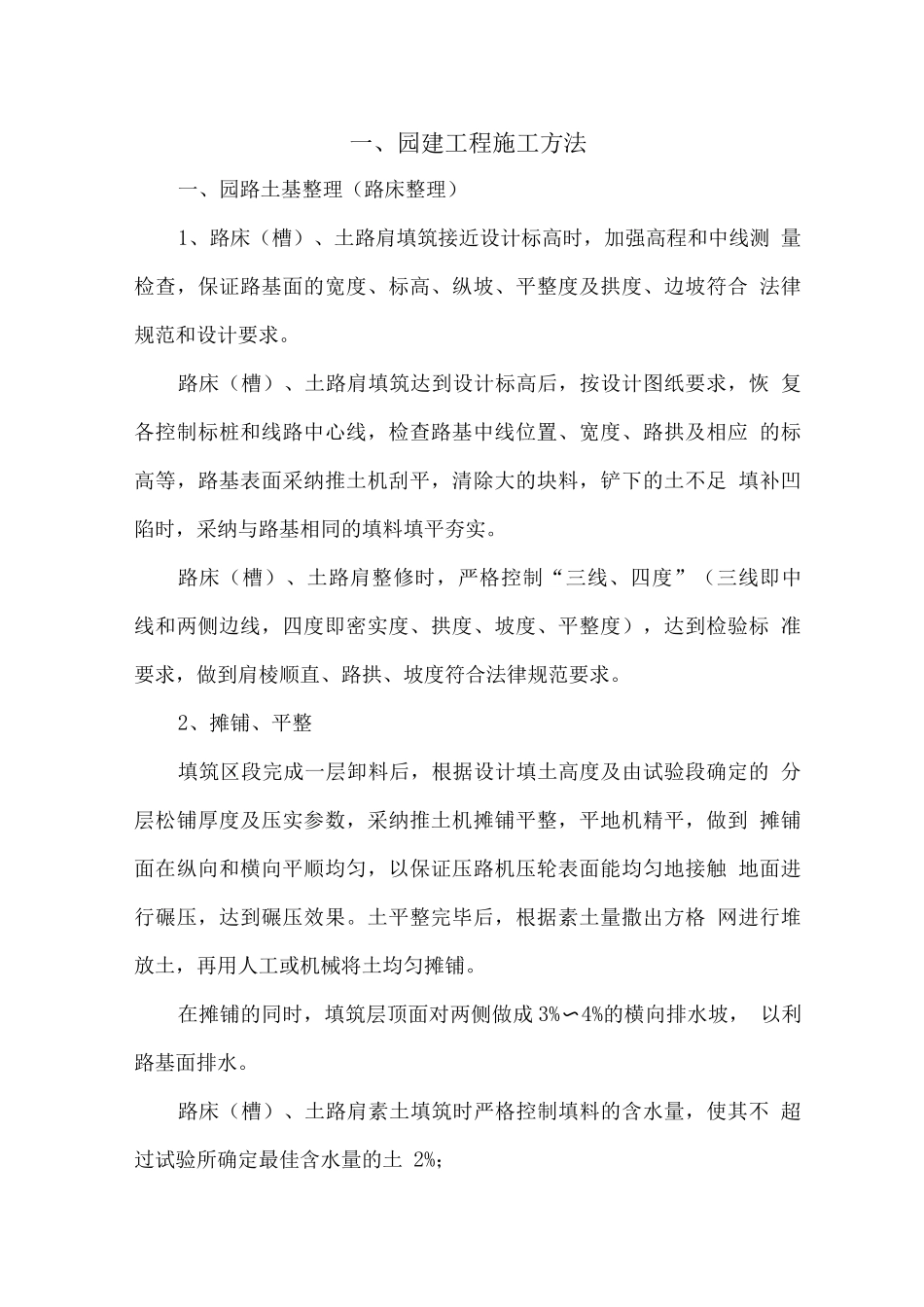

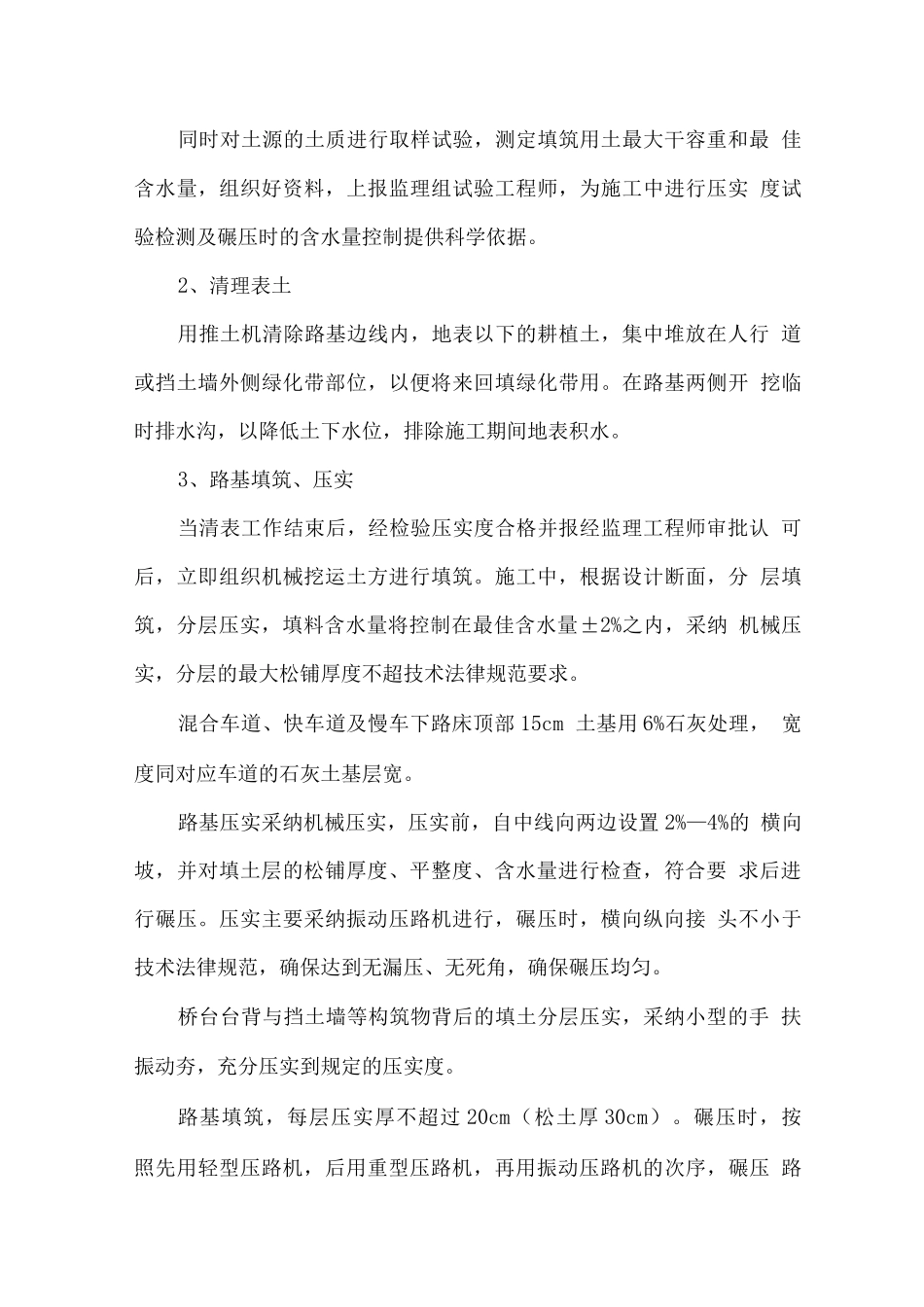

一、园建工程施工方法一、园路土基整理(路床整理)1、路床(槽)、土路肩填筑接近设计标高时,加强高程和中线测 量检查,保证路基面的宽度、标高、纵坡、平整度及拱度、边坡符合 法律规范和设计要求。路床(槽)、土路肩填筑达到设计标高后,按设计图纸要求,恢 复各控制标桩和线路中心线,检查路基中线位置、宽度、路拱及相应 的标高等,路基表面采纳推土机刮平,清除大的块料,铲下的土不足 填补凹陷时,采纳与路基相同的填料填平夯实。路床(槽)、土路肩整修时,严格控制“三线、四度”(三线即中 线和两侧边线,四度即密实度、拱度、坡度、平整度),达到检验标 准要求,做到肩棱顺直、路拱、坡度符合法律规范要求。2、摊铺、平整填筑区段完成一层卸料后,根据设计填土高度及由试验段确定的 分层松铺厚度及压实参数,采纳推土机摊铺平整,平地机精平,做到 摊铺面在纵向和横向平顺均匀,以保证压路机压轮表面能均匀地接触 地面进行碾压,达到碾压效果。土平整完毕后,根据素土量撒出方格 网进行堆放土,再用人工或机械将土均匀摊铺。在摊铺的同时,填筑层顶面对两侧做成 3%〜4%的横向排水坡, 以利路基面排水。路床(槽)、土路肩素土填筑时严格控制填料的含水量,使其不 超过试验所确定最佳含水量的土 2%;当路基填料含水量过小时,在平整区内采纳洒水车洒水湿润,洒 水量经过试验确定,做到洒水均匀,防止洒水过多,碾压成橡皮土。当填土含水量过大时,采纳拖拉机或推土机挂圆盘耙翻松、晾晒, 达到最佳含水量的土 2%时再进行碾压,确保路基的压实密度。每工作 1台班末端要留出 3〜5m 左右不碾压,在下段施工时重新整平碾压成 型,使之接缝平顺致密。3、机械碾压填土压实作业采纳重型振动压路机、根据先轻、后重的方法分层 压实,根据填土压实密实度标准、填层厚度及控制压实遍数进行碾压。压实前,由领工员、值班班长、压路机司机进行检查,确认填层 厚度、平整度和含水量符合要求后,才能进行碾压。碾压时,根据“先压边缘、后压中间,先慢后快,先静压、后振 动”的操作进行,第一遍静压,然后先慢、后快,先外、后内,由弱 振至强振,由外向内、纵向进退式进行。横向接头重叠 0.4〜0.5m, 前后相邻两区段间纵向重叠 0.8〜1.0m。压路机碾压不到的地方采纳小型压实机械夯实,做到压实均匀, 没有漏压、死角。二、园路基层1、前期准备工作在路基土方填筑正式施工之前,仔细组织有关测量人员,对图纸 提供的...
