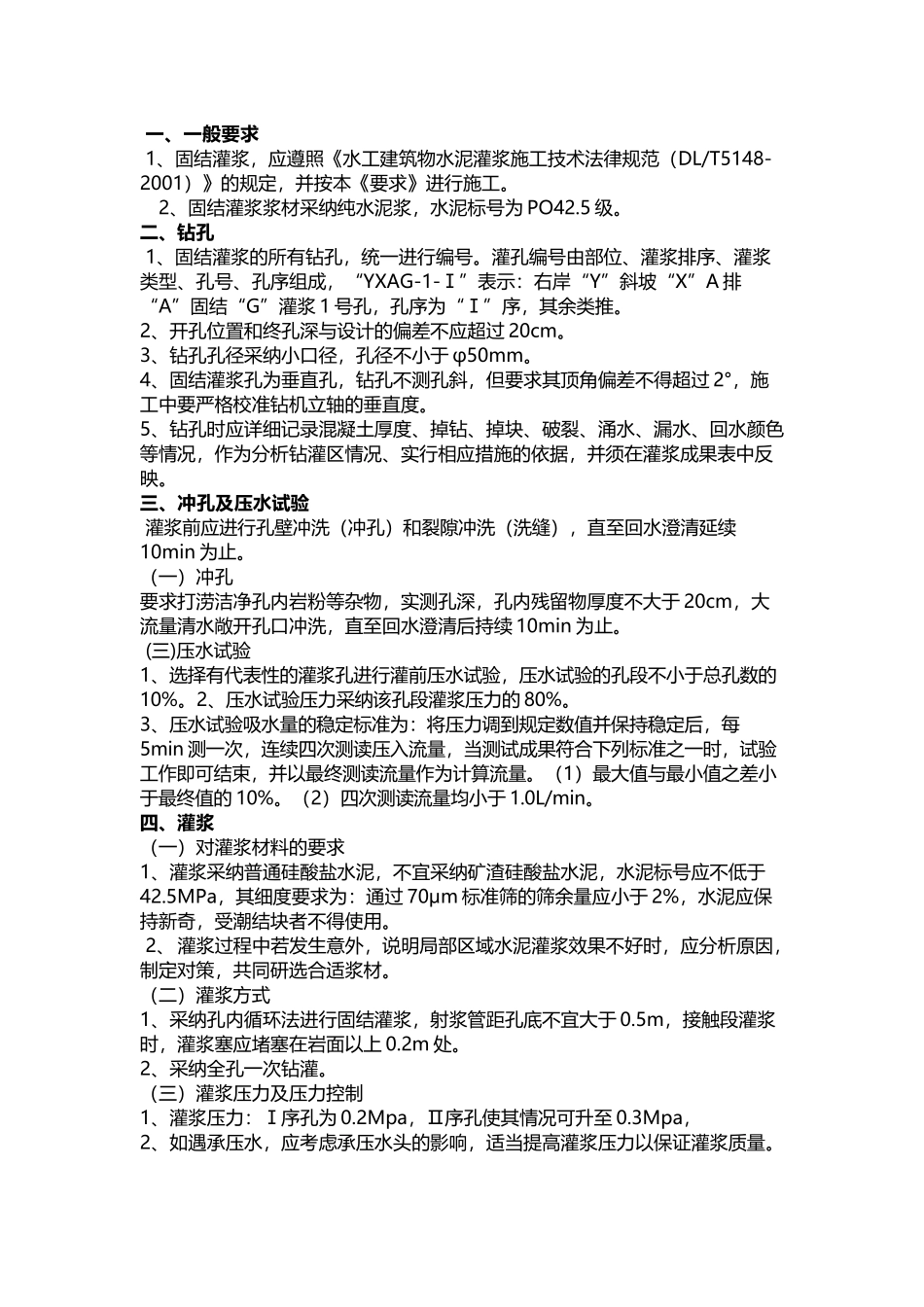

一、一般要求 1、固结灌浆,应遵照《水工建筑物水泥灌浆施工技术法律规范(DL/T5148-2001)》的规定,并按本《要求》进行施工
2、固结灌浆浆材采纳纯水泥浆,水泥标号为 PO42
二、钻孔 1、固结灌浆的所有钻孔,统一进行编号
灌孔编号由部位、灌浆排序、灌浆类型、孔号、孔序组成,“YXAG-1-Ⅰ”表示:右岸“Y”斜坡“X”A 排“A”固结“G”灌浆 1 号孔,孔序为“Ⅰ”序,其余类推
2、开孔位置和终孔深与设计的偏差不应超过 20cm
3、钻孔孔径采纳小口径,孔径不小于 φ50mm
4、固结灌浆孔为垂直孔,钻孔不测孔斜,但要求其顶角偏差不得超过 2°,施工中要严格校准钻机立轴的垂直度
5、钻孔时应详细记录混凝土厚度、掉钻、掉块、破裂、涌水、漏水、回水颜色等情况,作为分析钻灌区情况、实行相应措施的依据,并须在灌浆成果表中反映
三、冲孔及压水试验 灌浆前应进行孔壁冲洗(冲孔)和裂隙冲洗(洗缝),直至回水澄清延续10min 为止
(一)冲孔 要求打涝洁净孔内岩粉等杂物,实测孔深,孔内残留物厚度不大于 20cm,大流量清水敞开孔口冲洗,直至回水澄清后持续 10min 为止
(三)压水试验1、选择有代表性的灌浆孔进行灌前压水试验,压水试验的孔段不小于总孔数的10%
2、压水试验压力采纳该孔段灌浆压力的 80%
3、压水试验吸水量的稳定标准为:将压力调到规定数值并保持稳定后,每5min 测一次,连续四次测读压入流量,当测试成果符合下列标准之一时,试验工作即可结束,并以最终测读流量作为计算流量
(1)最大值与最小值之差小于最终值的 10%
(2)四次测读流量均小于 1
0L/min
四、灌浆 (一)对灌浆材料的要求1、灌浆采纳普通硅酸盐水泥,不宜
