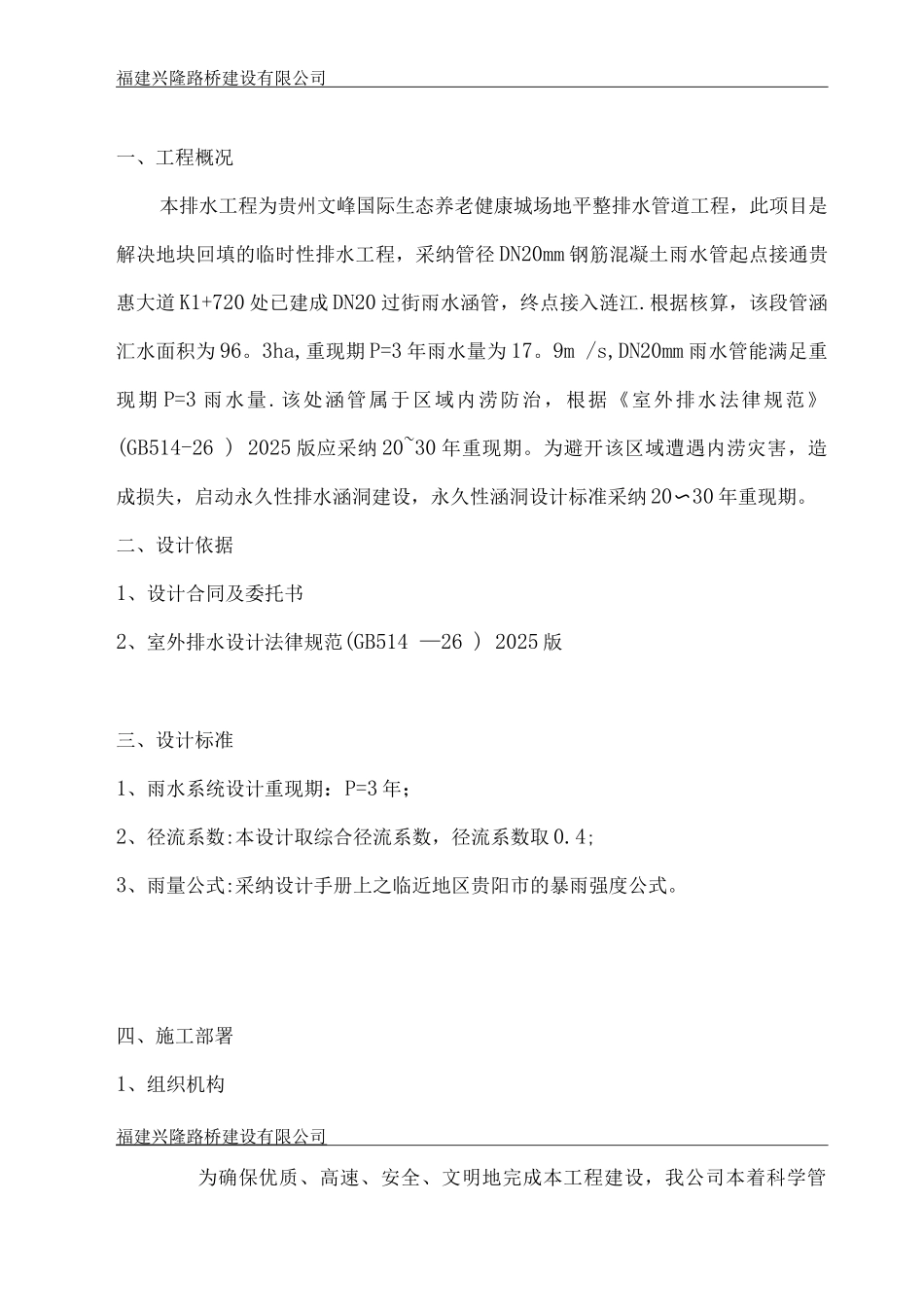

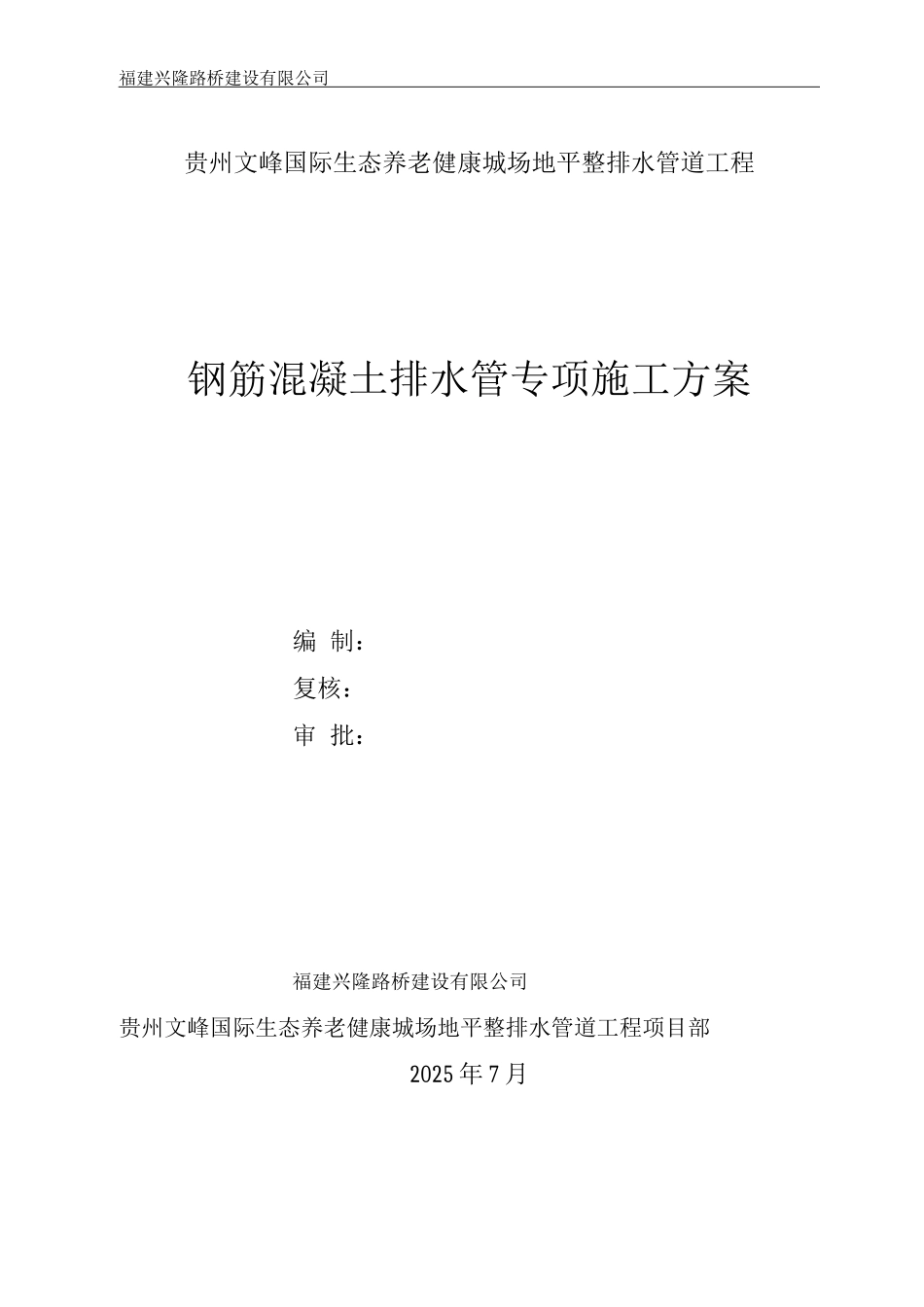

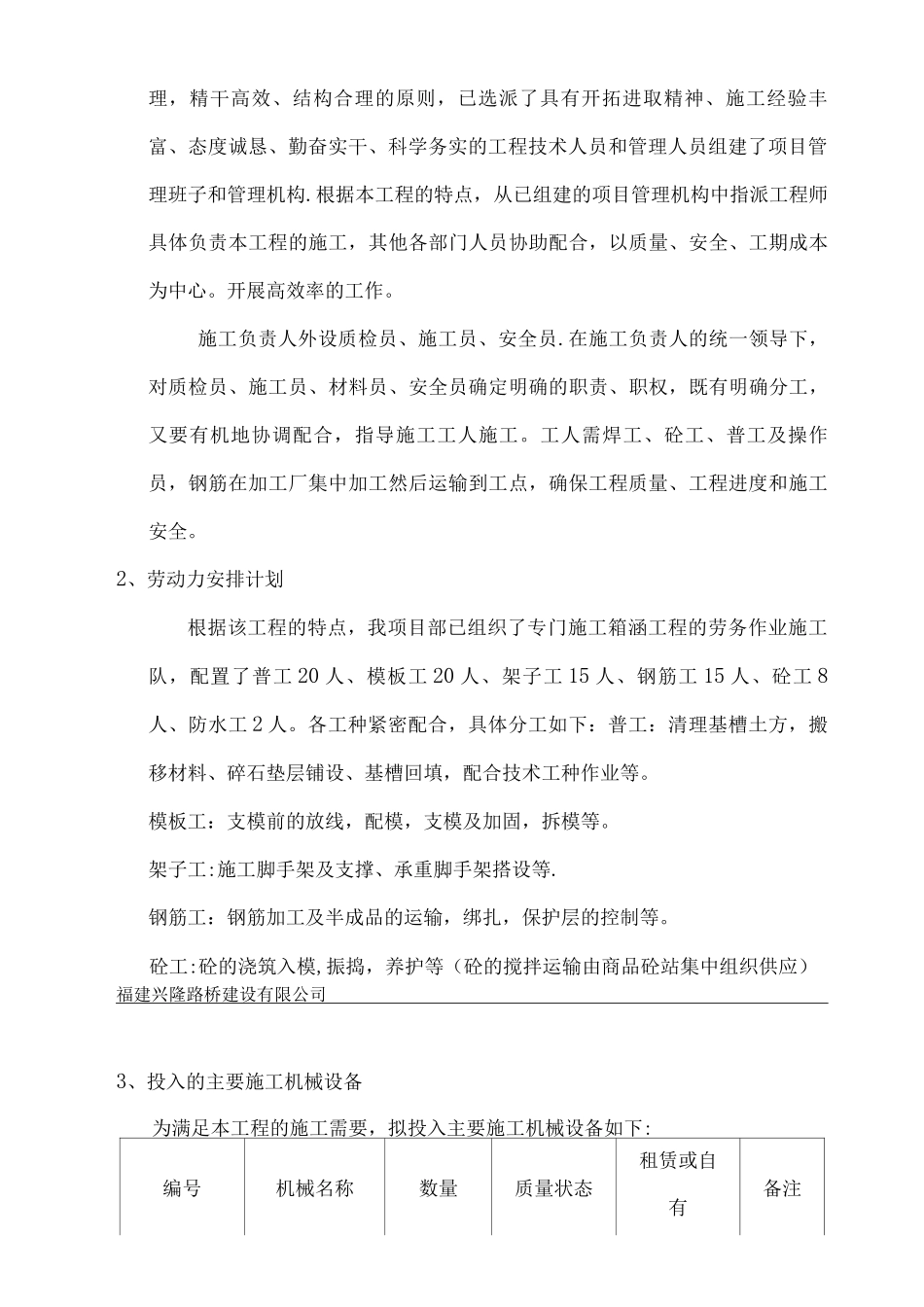

福建兴隆路桥建设有限公司贵州文峰国际生态养老健康城场地平整排水管道工程钢筋混凝土排水管专项施工方案编 制:复核:审 批:福建兴隆路桥建设有限公司贵州文峰国际生态养老健康城场地平整排水管道工程项目部2025 年 7 月福建兴隆路桥建设有限公司一、工程概况本排水工程为贵州文峰国际生态养老健康城场地平整排水管道工程,此项目是解决地块回填的临时性排水工程,采纳管径 DN20mm 钢筋混凝土雨水管起点接通贵惠大道 K1+720 处已建成 DN20 过街雨水涵管,终点接入涟江.根据核算,该段管涵汇水面积为 96。3ha,重现期 P=3 年雨水量为 17。9m /s,DN20mm 雨水管能满足重现期 P=3 雨水量.该处涵管属于区域内涝防治,根据《室外排水法律规范》(GB514-26 ) 2025 版应采纳 20~30 年重现期。为避开该区域遭遇内涝灾害,造成损失,启动永久性排水涵洞建设,永久性涵洞设计标准采纳 20〜30 年重现期。二、设计依据1、设计合同及委托书2、室外排水设计法律规范(GB514 —26 ) 2025 版三、设计标准1、雨水系统设计重现期:P=3 年;2、径流系数:本设计取综合径流系数,径流系数取 0.4;3、雨量公式:采纳设计手册上之临近地区贵阳市的暴雨强度公式。四、施工部署1、组织机构福建兴隆路桥建设有限公司为确保优质、高速、安全、文明地完成本工程建设,我公司本着科学管理,精干高效、结构合理的原则,已选派了具有开拓进取精神、施工经验丰富、态度诚恳、勤奋实干、科学务实的工程技术人员和管理人员组建了项目管理班子和管理机构.根据本工程的特点,从已组建的项目管理机构中指派工程师具体负责本工程的施工,其他各部门人员协助配合,以质量、安全、工期成本为中心。开展高效率的工作。施工负责人外设质检员、施工员、安全员.在施工负责人的统一领导下,对质检员、施工员、材料员、安全员确定明确的职责、职权,既有明确分工,又要有机地协调配合,指导施工工人施工。工人需焊工、砼工、普工及操作员,钢筋在加工厂集中加工然后运输到工点,确保工程质量、工程进度和施工安全。2、劳动力安排计划根据该工程的特点,我项目部已组织了专门施工箱涵工程的劳务作业施工队,配置了普工 20 人、模板工 20 人、架子工 15 人、钢筋工 15 人、砼工 8人、防水工 2 人。各工种紧密配合,具体分工如下:普工:清理基槽土方,搬移材料、碎石垫层铺设、基槽回填,配合技术工种作业等。模板工:支模前的放线,配模,支模及加固,拆模...
