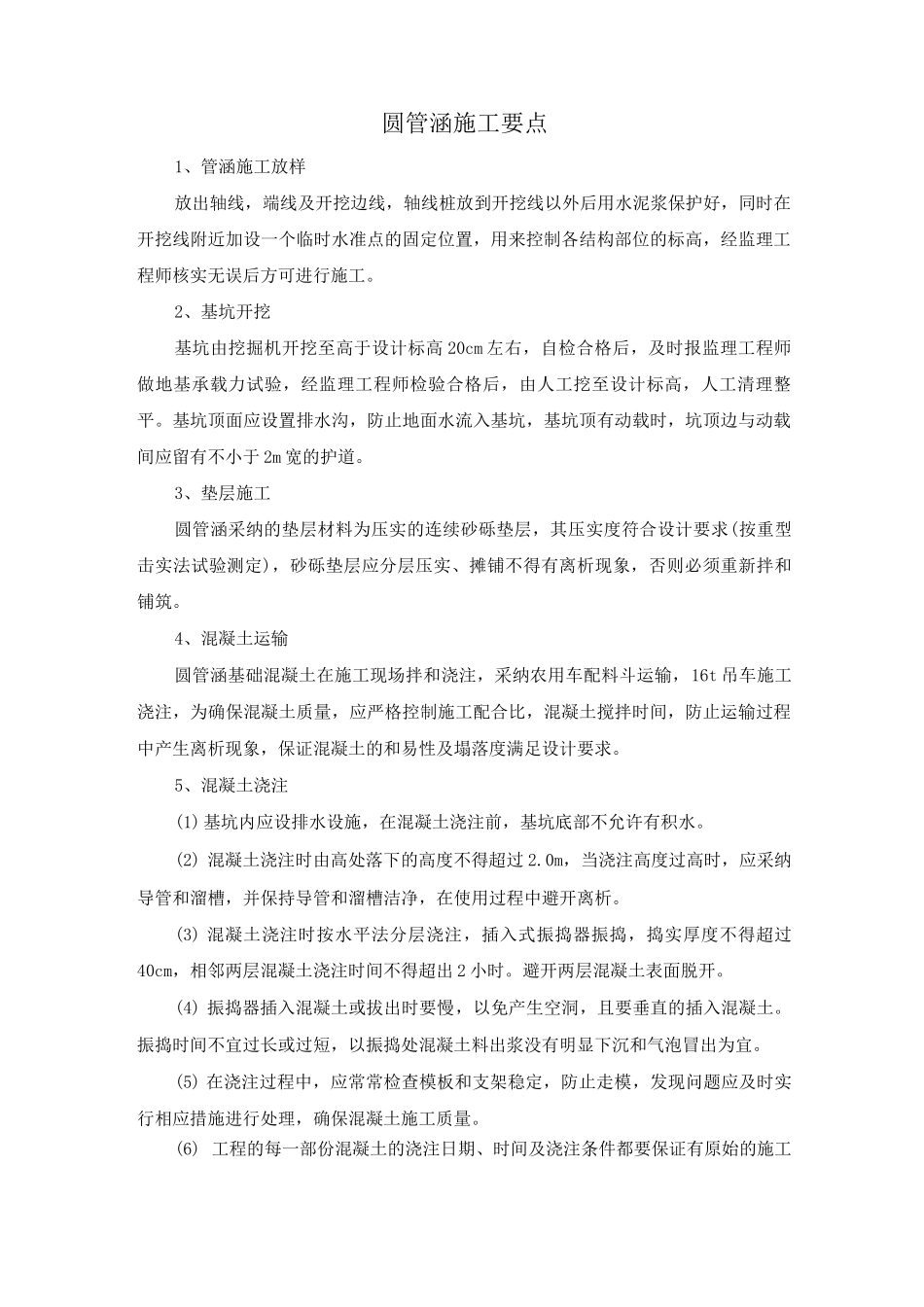

圆管涵施工要点1、管涵施工放样放出轴线,端线及开挖边线,轴线桩放到开挖线以外后用水泥浆保护好,同时在开挖线附近加设一个临时水准点的固定位置,用来控制各结构部位的标高,经监理工程师核实无误后方可进行施工
2、基坑开挖基坑由挖掘机开挖至高于设计标高 20cm 左右,自检合格后,及时报监理工程师做地基承载力试验,经监理工程师检验合格后,由人工挖至设计标高,人工清理整平
基坑顶面应设置排水沟,防止地面水流入基坑,基坑顶有动载时,坑顶边与动载间应留有不小于 2m 宽的护道
3、垫层施工圆管涵采纳的垫层材料为压实的连续砂砾垫层,其压实度符合设计要求(按重型击实法试验测定),砂砾垫层应分层压实、摊铺不得有离析现象,否则必须重新拌和铺筑
4、混凝土运输圆管涵基础混凝土在施工现场拌和浇注,采纳农用车配料斗运输,16t 吊车施工浇注,为确保混凝土质量,应严格控制施工配合比,混凝土搅拌时间,防止运输过程中产生离析现象,保证混凝土的和易性及塌落度满足设计要求
5、混凝土浇注(1)基坑内应设排水设施,在混凝土浇注前,基坑底部不允许有积水
(2) 混凝土浇注时由高处落下的高度不得超过 2
0m,当浇注高度过高时,应采纳导管和溜槽,并保持导管和溜槽洁净,在使用过程中避开离析
(3) 混凝土浇注时按水平法分层浇注,插入式振捣器振捣,捣实厚度不得超过40cm,相邻两层混凝土浇注时间不得超出 2 小时
避开两层混凝土表面脱开
(4) 振捣器插入混凝土或拔出时要慢,以免产生空洞,且要垂直的插入混凝土
振捣时间不宜过长或过短,以振捣处混凝土料出浆没有明显下沉和气泡冒出为宜
(5) 在浇注过程中,应常常检查模板和支架稳定,防止走模,发现问题应及时实行相应措施进行处理,确保混凝土施工质量
(6) 工程的每一部份混凝土的浇注日期、时间及浇注条件都要保证有原始的施工记录,供监理工程师随时检查使用

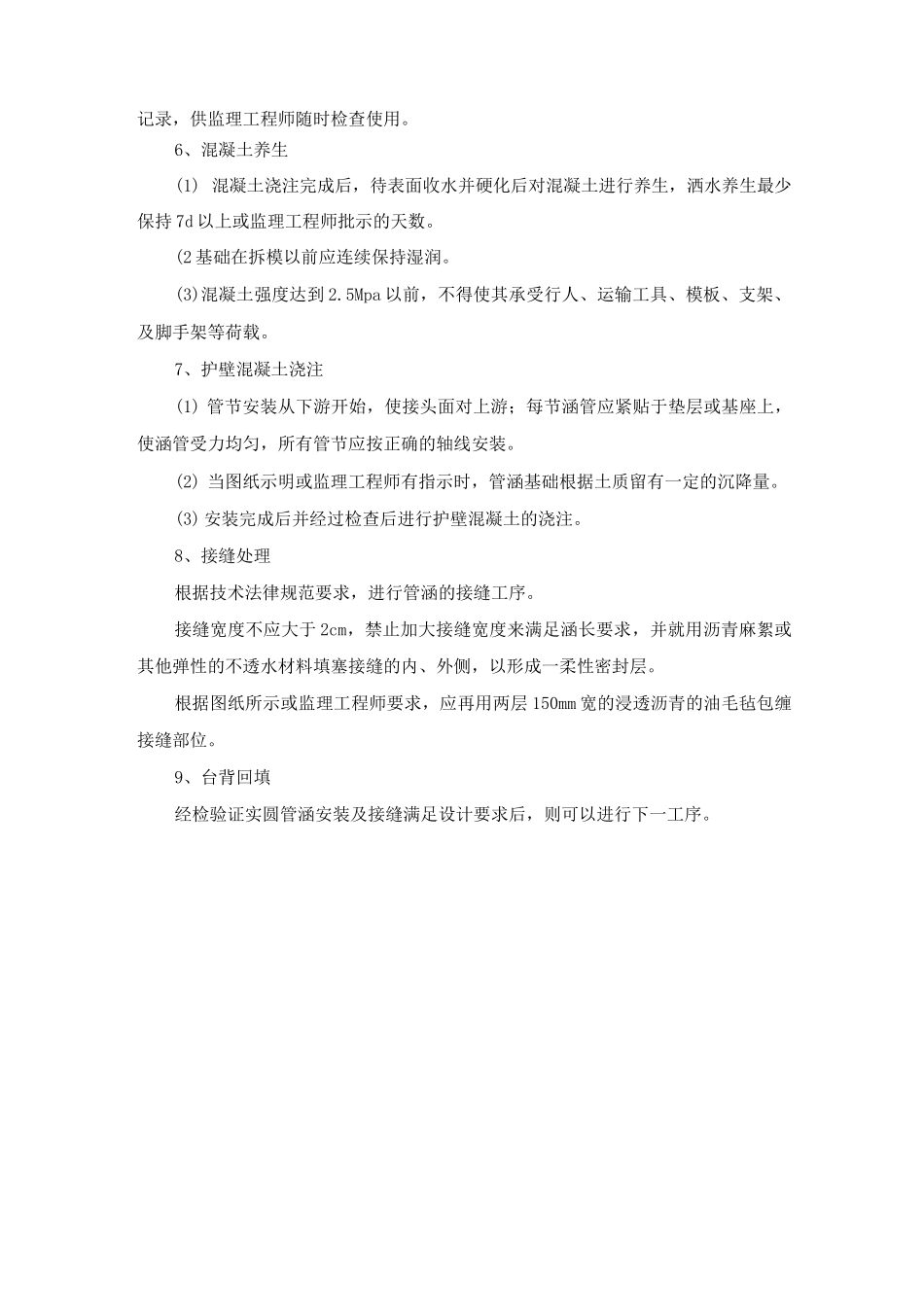

6、混凝土养生(1) 混
