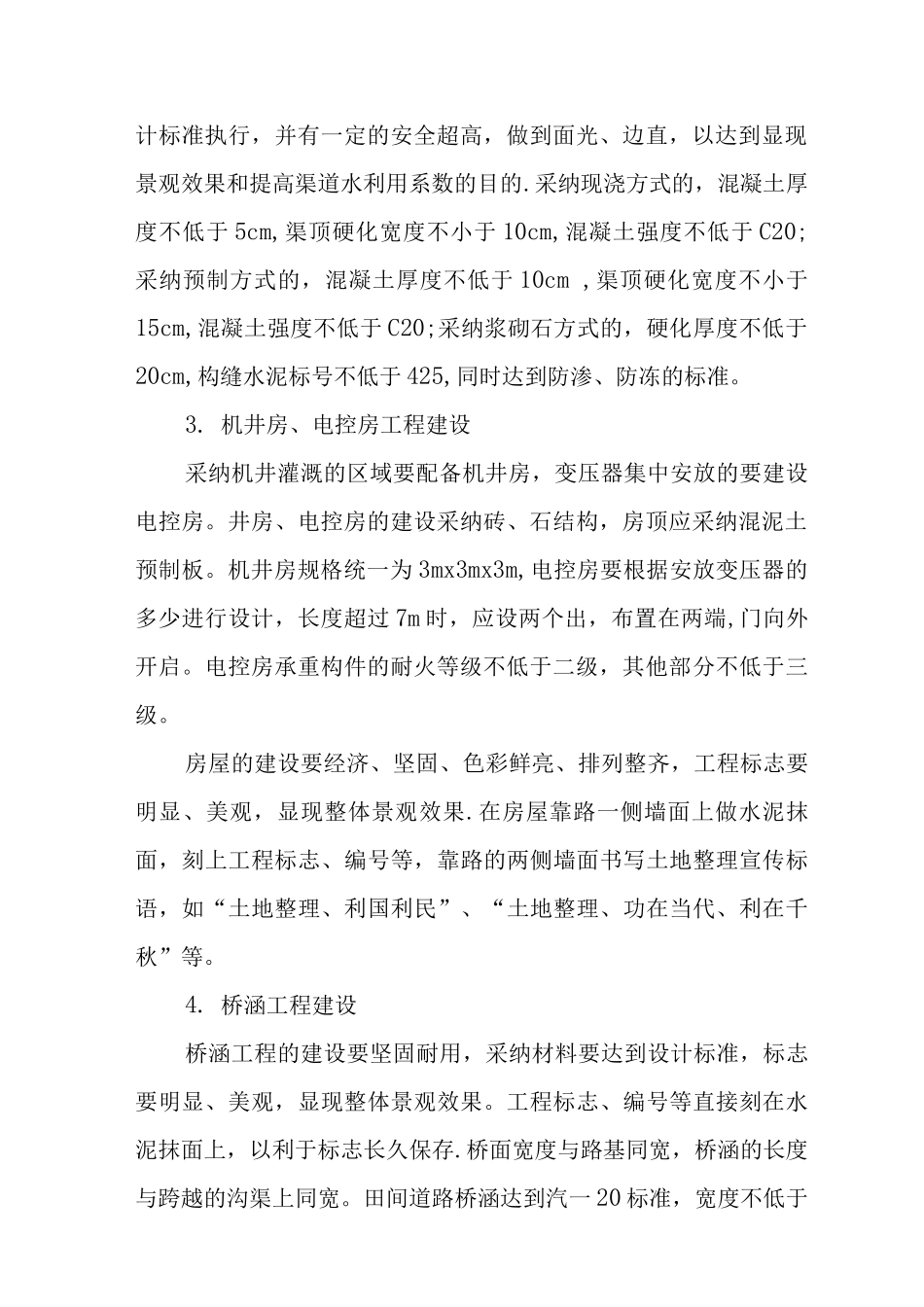

土地开发整理项目工程建设标准规定土地开发整理项目实施几年来,项目区的建设取得了很大成绩,但项目区的整体景观与项目区外没有太大差别
为使项目区内的各项基础设施明显好于项目区外,各项目实施单位应在全面落实规划设计、保证工程质量、加强后期管护的同时,注重区内景观建设,增强项目区的观感效果,突现区内建设的特色,使区内与区外有明显区别
为此特提出如下补充规定:1
田间道路工程的建设田间道路工程的建设要在投资允许范围内提高设计标准,提倡采纳适合当地实际的新型建筑材料
项目区内主要田间道路要硬化,达到四级公路的建设标准,可采纳沥青、混凝土路面,保证晴雨通畅
路基宽度不小于 4
5m,路面宽度不小于 3
5m,高出地面 30cm 以上,路拱坡度不小于 1
5%,纵面坡度小于 6%
沥青路面的路基三七灰土压实厚度不小于 20cm,沥青铺设厚度不小于 3cm ;混凝土路面的路基三七灰土压实厚度不小于 20cm,混凝土铺设厚度不低于10cm,混凝土强度不低于 C20

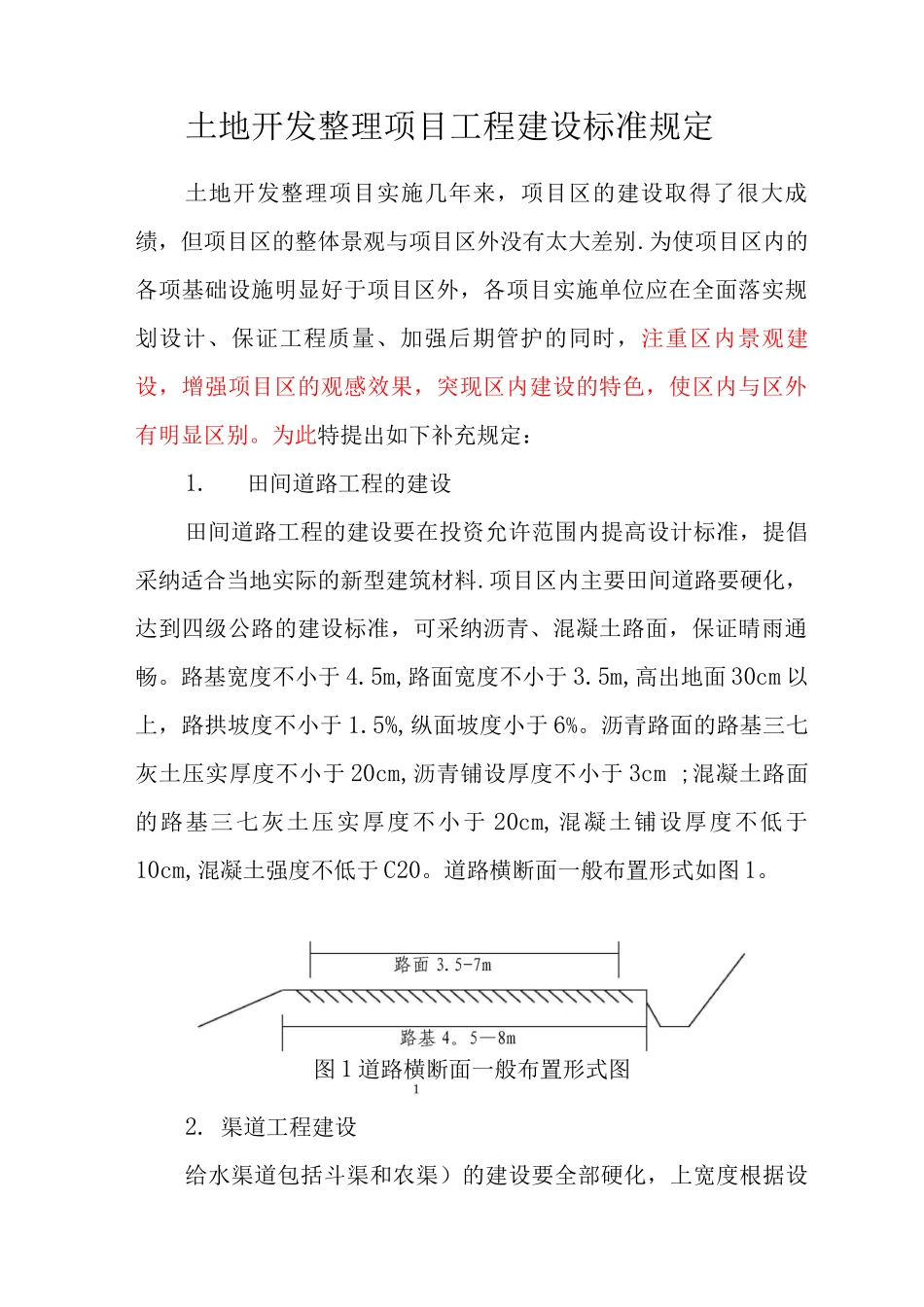

道路横断面一般布置形式如图 1

图 1 道路横断面一般布置形式图12
渠道工程建设给水渠道包括斗渠和农渠)的建设要全部硬化,上宽度根据设计标准执行,并有一定的安全超高,做到面光、边直,以达到显现景观效果和提高渠道水利用系数的目的
采纳现浇方式的,混凝土厚度不低于 5cm,渠顶硬化宽度不小于 10cm,混凝土强度不低于 C20;采纳预制方式的,混凝土厚度不低于 10cm ,渠顶硬化宽度不小于15cm,混凝土强度不低于 C20;采纳浆砌石方式的,硬化厚度不低于20cm,构缝水泥标号不低于 425,同时达到防渗、防冻的标准
机井房、电控房工程建设采纳机井灌溉的区域要配备机井房,变压器集中安放的要建设电控房
井房、电控房的建设采纳砖、石结构,房顶应采纳混泥土预制板
机井房规格统一为 3mx3mx3m,电控房要根据安放变压器的多少进行
