土建、水电、消防等等材料进场时_需要向监理报审的资料(23 页)Good is good, but better carries it
精益求精,善益求善

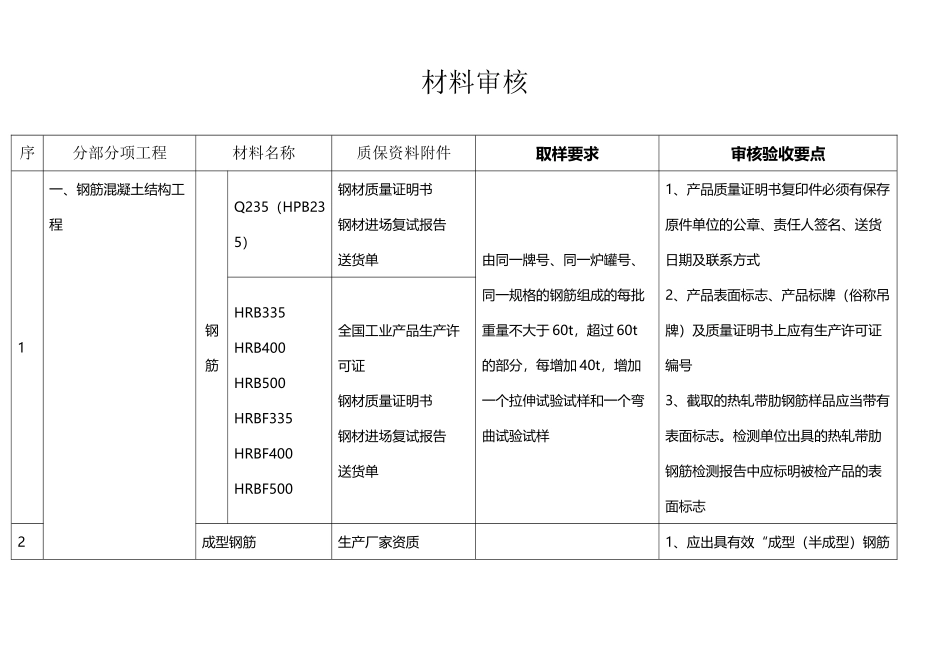

材料审核序分部分项工程材料名称质保资料附件取样要求审核验收要点1一、钢筋混凝土结构工程钢筋Q235(HPB235)钢材质量证明书钢材进场复试报告送货单由同一牌号、同一炉罐号、同一规格的钢筋组成的每批重量不大于 60t,超过 60t的部分,每增加 40t,增加一个拉伸试验试样和一个弯曲试验试样1、产品质量证明书复印件必须有保存原件单位的公章、责任人签名、送货日期及联系方式2、产品表面标志、产品标牌(俗称吊牌)及质量证明书上应有生产许可证编号3、截取的热轧带肋钢筋样品应当带有表面标志

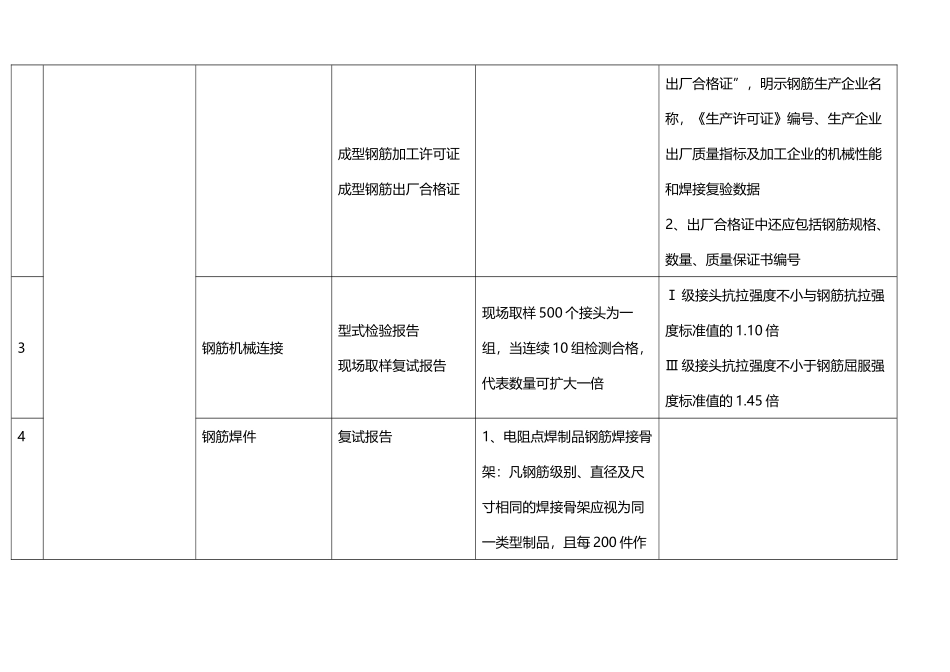

检测单位出具的热轧带肋钢筋检测报告中应标明被检产品的表面标志HRB335HRB400HRB500HRBF335HRBF400HRBF500全国工业产品生产许可证钢材质量证明书钢材进场复试报告送货单2成型钢筋生产厂家资质1、应出具有效“成型(半成型)钢筋成型钢筋加工许可证成型钢筋出厂合格证出厂合格证”,明示钢筋生产企业名称,《生产许可证》编号、生产企业出厂质量指标及加工企业的机械性能和焊接复验数据2、出厂合格证中还应包括钢筋规格、数量、质量保证书编号3钢筋机械连接型式检验报告现场取样复试报告现场取样 500 个接头为一组,当连续 10 组检测合格,代表数量可扩大一倍Ⅰ 级接头抗拉强度不小与钢筋抗拉强度标准值的 1
10 倍Ⅲ 级接头抗拉强度不小于钢筋屈服强度标准值的 1
45 倍4钢筋焊件复试报告1、电阻点焊制品钢筋焊接骨架:凡钢筋级别、直径及尺寸相同的焊接骨架应视为同一类型制品,且每 200 件作为一批
一周内不足 200 件的按一批计算4一、钢筋混凝土结构工程钢筋焊件复试报告2 、闪光对焊接头:同一台班内有同一焊工完成的300个同级别、同直径
