土建工艺流程图(8 页)Good is good, but better carries it
精益求精,善益求善

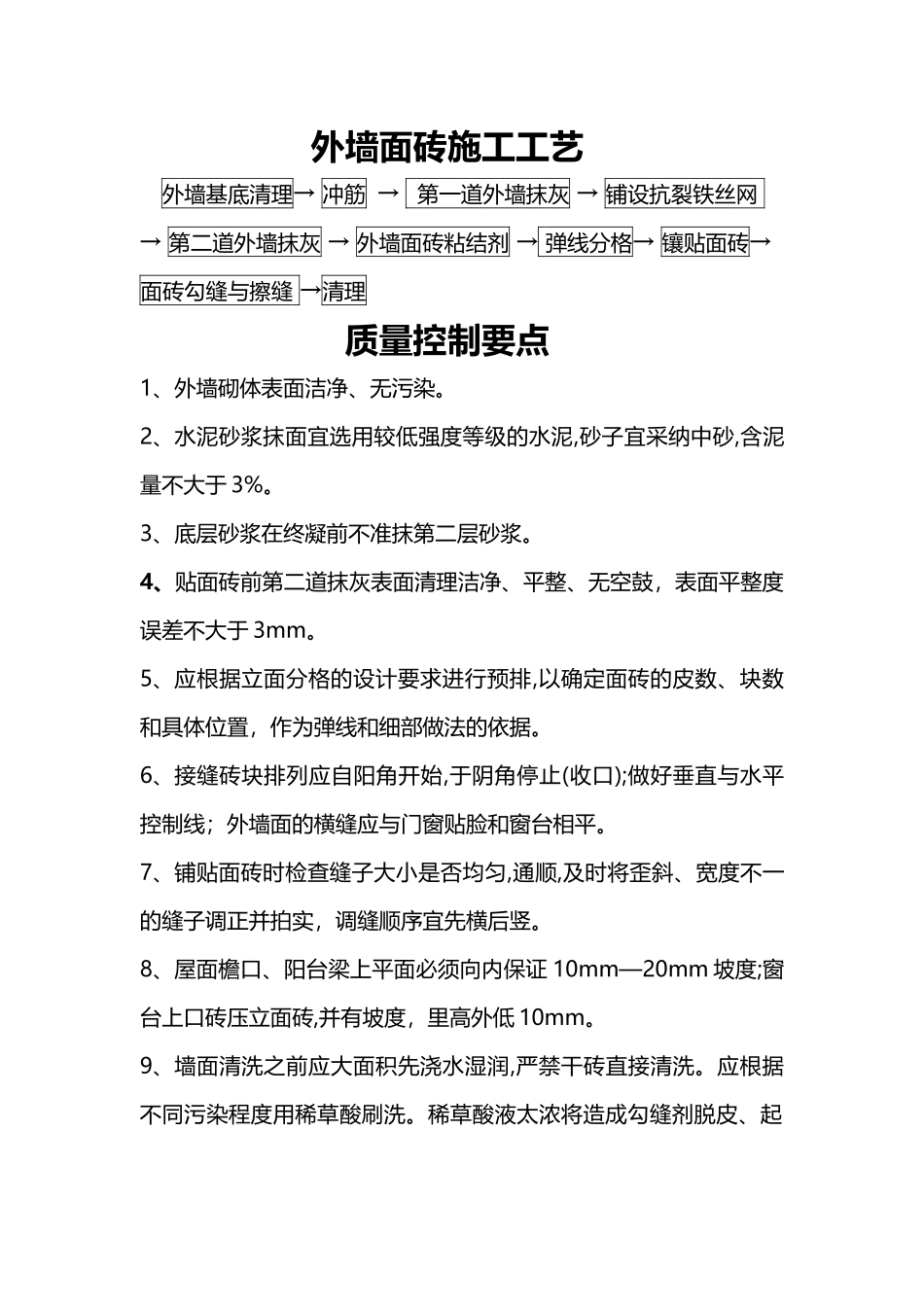

外墙面砖施工工艺外墙基底清理→ 冲筋 → 第一道外墙抹灰 → 铺设抗裂铁丝网 → 第二道外墙抹灰 → 外墙面砖粘结剂 → 弹线分格→ 镶贴面砖→ 面砖勾缝与擦缝 →清理质量控制要点1、外墙砌体表面洁净、无污染
2、水泥砂浆抹面宜选用较低强度等级的水泥,砂子宜采纳中砂,含泥量不大于 3%
3、底层砂浆在终凝前不准抹第二层砂浆
4、贴面砖前第二道抹灰表面清理洁净、平整、无空鼓,表面平整度误差不大于 3mm
5、应根据立面分格的设计要求进行预排,以确定面砖的皮数、块数和具体位置,作为弹线和细部做法的依据
6、接缝砖块排列应自阳角开始,于阴角停止(收口);做好垂直与水平控制线;外墙面的横缝应与门窗贴脸和窗台相平
7、铺贴面砖时检查缝子大小是否均匀,通顺,及时将歪斜、宽度不一的缝子调正并拍实,调缝顺序宜先横后竖
8、屋面檐口、阳台梁上平面必须向内保证 10mm—20mm 坡度;窗台上口砖压立面砖,并有坡度,里高外低 10mm
9、墙面清洗之前应大面积先浇水湿润,严禁干砖直接清洗
应根据不同污染程度用稀草酸刷洗
稀草酸液太浓将造成勾缝剂脱皮、起粉,失去强度,或者砖缝勾缝剂发白
砌体工程施工工艺抄平 → 场地清理 → 放线路→ 摆砖→ 立皮数杆→ 盘角→ 挂线→砌砖→ 刮/填缝→ 清理→ 14 天后顶砌质量控制要点1、砖和砂浆强度等级必须符合设计要求
2、砖砌体组砌方法应正确,上下错缝、内外搭接
水平灰缝砂浆饱满度不得小于 80%,竖向灰缝不得出现透明缝,瞎缝和加逢
灰缝应横平竖直、厚薄均匀,且应符合法律规范要求
3、砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的 2/3
