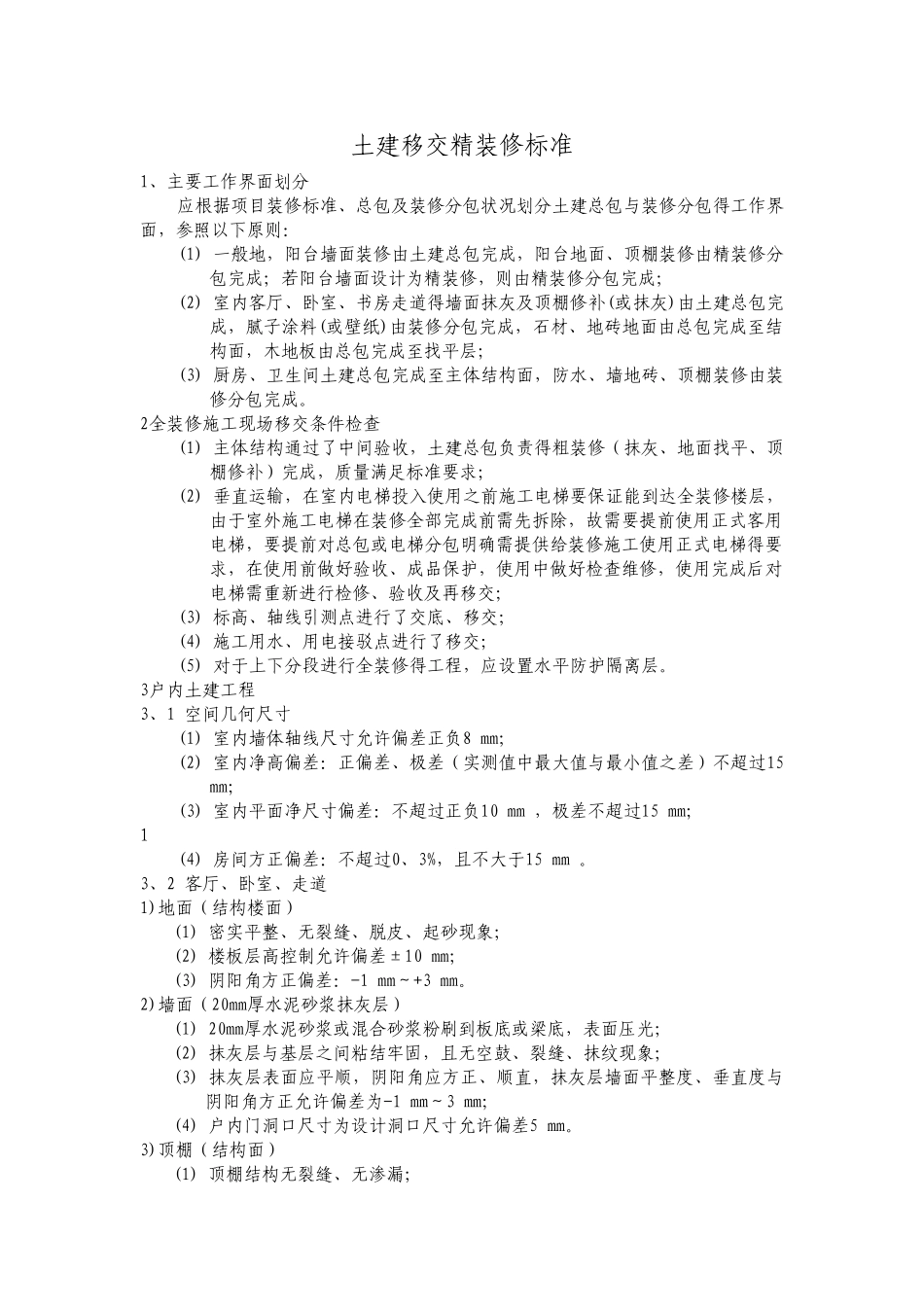

土建移交精装修标准 1、主要工作界面划分 应根据项目装修标准、总包及装修分包状况划分土建总包与装修分包得工作界面,参照以下原则: (1) 一般地,阳台墙面装修由土建总包完成,阳台地面、顶棚装修由精装修分包完成;若阳台墙面设计为精装修,则由精装修分包完成; (2) 室内客厅、卧室、书房走道得墙面抹灰及顶棚修补(或抹灰)由土建总包完成,腻子涂料(或壁纸)由装修分包完成,石材、地砖地面由总包完成至结构面,木地板由总包完成至找平层; (3) 厨房、卫生间土建总包完成至主体结构面,防水、墙地砖、顶棚装修由装修分包完成
2全装修施工现场移交条件检查 (1) 主体结构通过了中间验收,土建总包负责得粗装修(抹灰、地面找平、顶棚修补)完成,质量满足标准要求; (2) 垂直运输,在室内电梯投入使用之前施工电梯要保证能到达全装修楼层,由于室外施工电梯在装修全部完成前需先拆除,故需要提前使用正式客用电梯,要提前对总包或电梯分包明确需提供给装修施工使用正式电梯得要求,在使用前做好验收、成品保护,使用中做好检查维修,使用完成后对电梯需重新进行检修、验收及再移交; (3) 标高、轴线引测点进行了交底、移交; (4) 施工用水、用电接驳点进行了移交; (5) 对于上下分段进行全装修得工程,应设置水平防护隔离层
3户内土建工程 3、1 空间几何尺寸 (1) 室内墙体轴线尺寸允许偏差正负8 mm; (2) 室内净高偏差:正偏差、极差(实测值中最大值与最小值之差)不超过15 mm; (3) 室内平面净尺寸偏差:不超过正负10 mm ,极差不超过15 mm; 1 (4) 房间方正偏差:不超过0、3%,且不大于15 mm

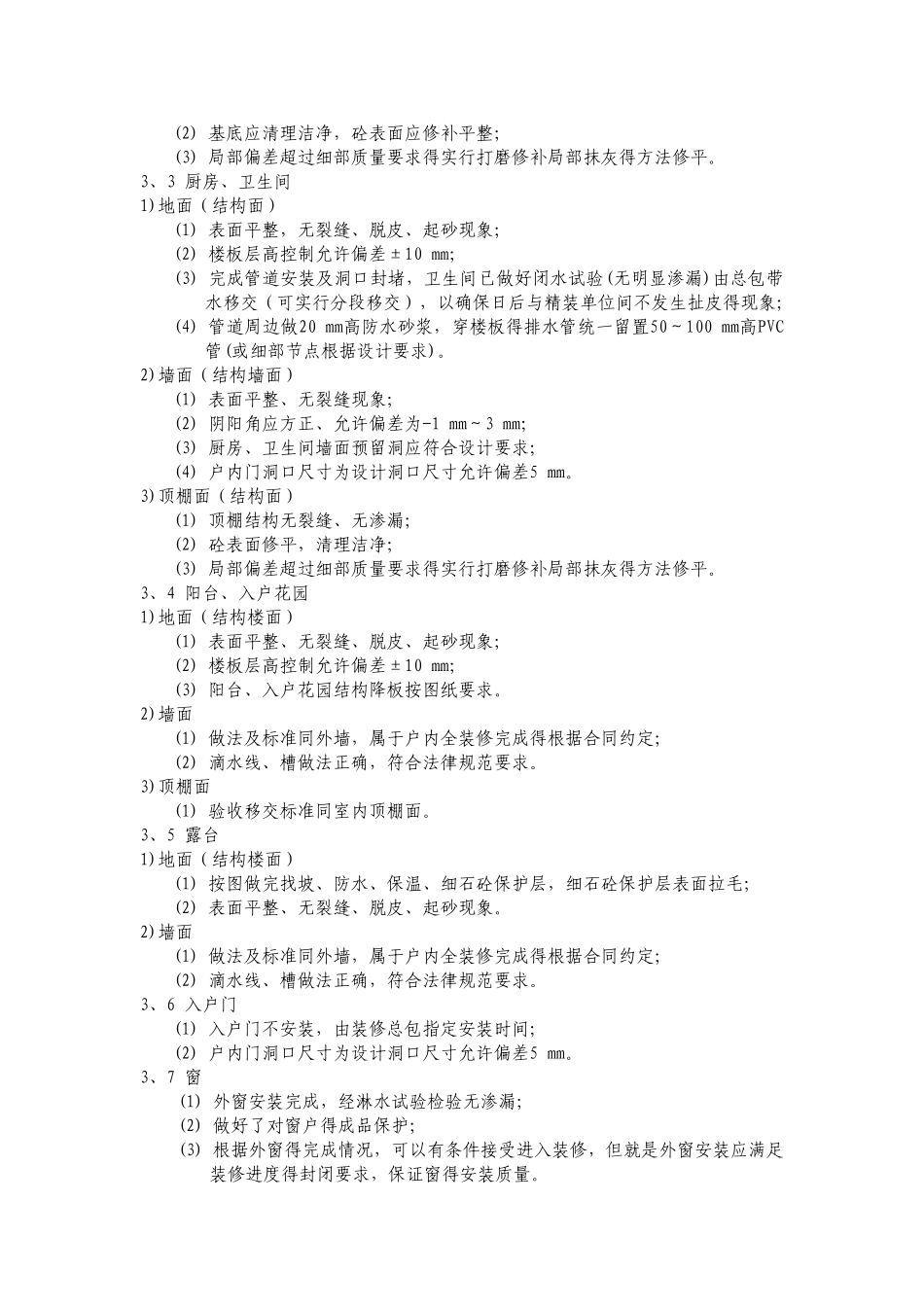

3、2 客厅、卧室、走道 1)地面(结构楼面) (1) 密实平整、无裂缝、脱皮、起砂现象; (2) 楼板层高控制允许偏差±10 mm; (3) 阴阳角方正偏差:-1 mm~+3 mm
