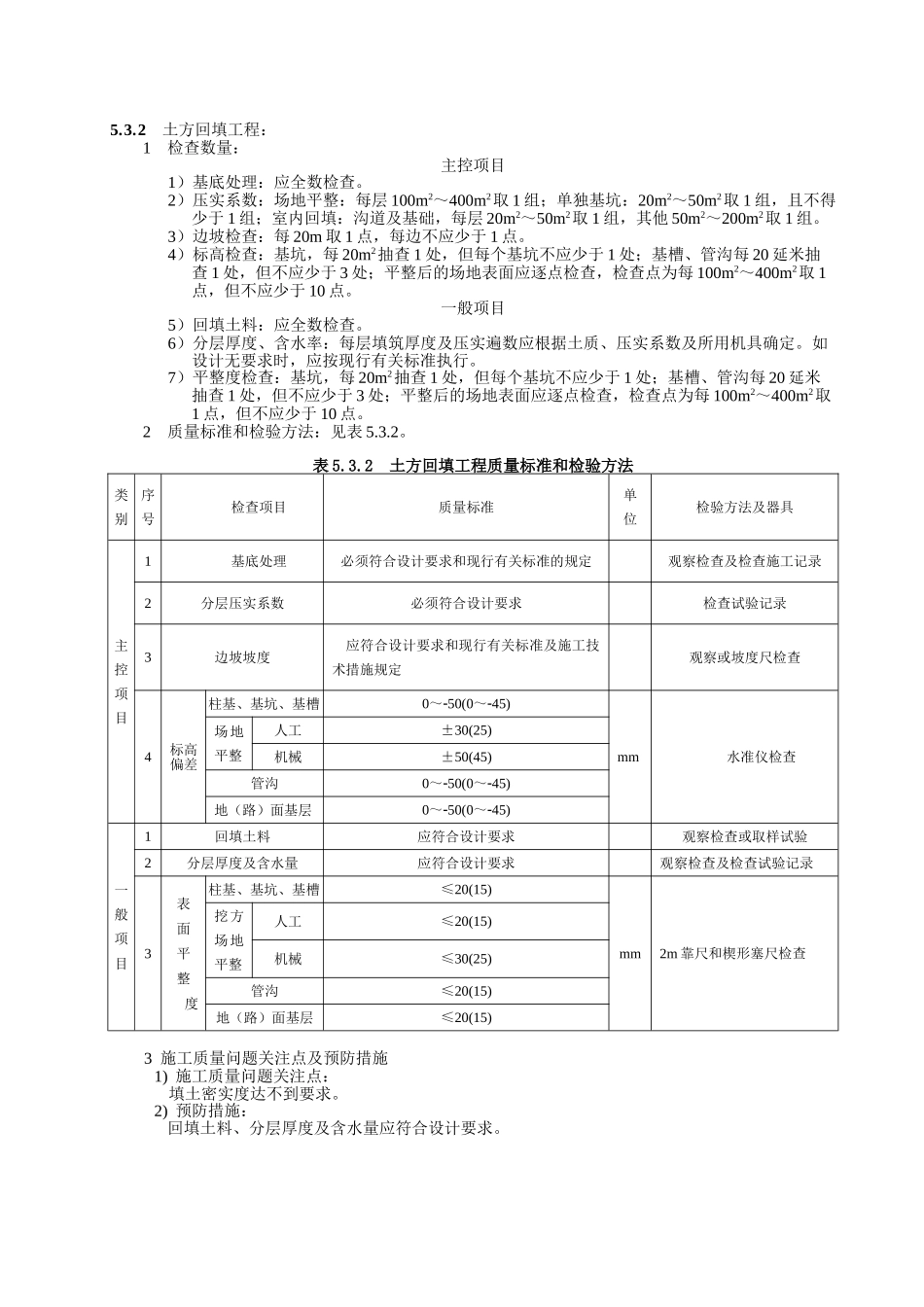

5.3.2 土方回填工程:1 检查数量:主控项目1)基底处理:应全数检查。2)压实系数:场地平整:每层 100m2~400m2取 1 组;单独基坑:20m2~50m2取 1 组,且不得少于 1 组;室内回填:沟道及基础,每层 20m2~50m2取 1 组,其他 50m2~200m2取 1 组。3)边坡检查:每 20m 取 1 点,每边不应少于 1 点。4)标高检查:基坑,每 20m2抽查 1 处,但每个基坑不应少于 1 处;基槽、管沟每 20 延米抽查 1 处,但不应少于 3 处;平整后的场地表面应逐点检查,检查点为每 100m2~400m2取 1点,但不应少于 10 点。一般项目5)回填土料:应全数检查。6)分层厚度、含水率:每层填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。如设计无要求时,应按现行有关标准执行。7)平整度检查:基坑,每 20m2抽查 1 处,但每个基坑不应少于 1 处;基槽、管沟每 20 延米抽查 1 处,但不应少于 3 处;平整后的场地表面应逐点检查,检查点为每 100m2~400m2取1 点,但不应少于 10 点。2 质量标准和检验方法:见表 5.3.2。 表 5.3.2 土方回填工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1基底处理必须符合设计要求和现行有关标准的规定 观察检查及检查施工记录2分层压实系数必须符合设计要求 检查试验记录3边坡坡度应符合设计要求和现行有关标准及施工技术措施规定 观察或坡度尺检查4标高偏差柱基、基坑、基槽0~50(0~45)mm水准仪检查场地平整人工±30(25)机械±50(45)管沟0~50(0~45)地(路)面基层0~50(0~45)一般项目1回填土料应符合设计要求 观察检查或取样试验2分层厚度及含水量应符合设计要求 观察检查及检查试验记录3表面平整度柱基、基坑、基槽≤20(15)mm2m 靠尺和楔形塞尺检查挖方场地平整人工≤20(15)机械≤30(25)管沟≤20(15)地(路)面基层≤20(15)3 施工质量问题关注点及预防措施1) 施工质量问题关注点:填土密实度达不到要求。2) 预防措施:回填土料、分层厚度及含水量应符合设计要求。
