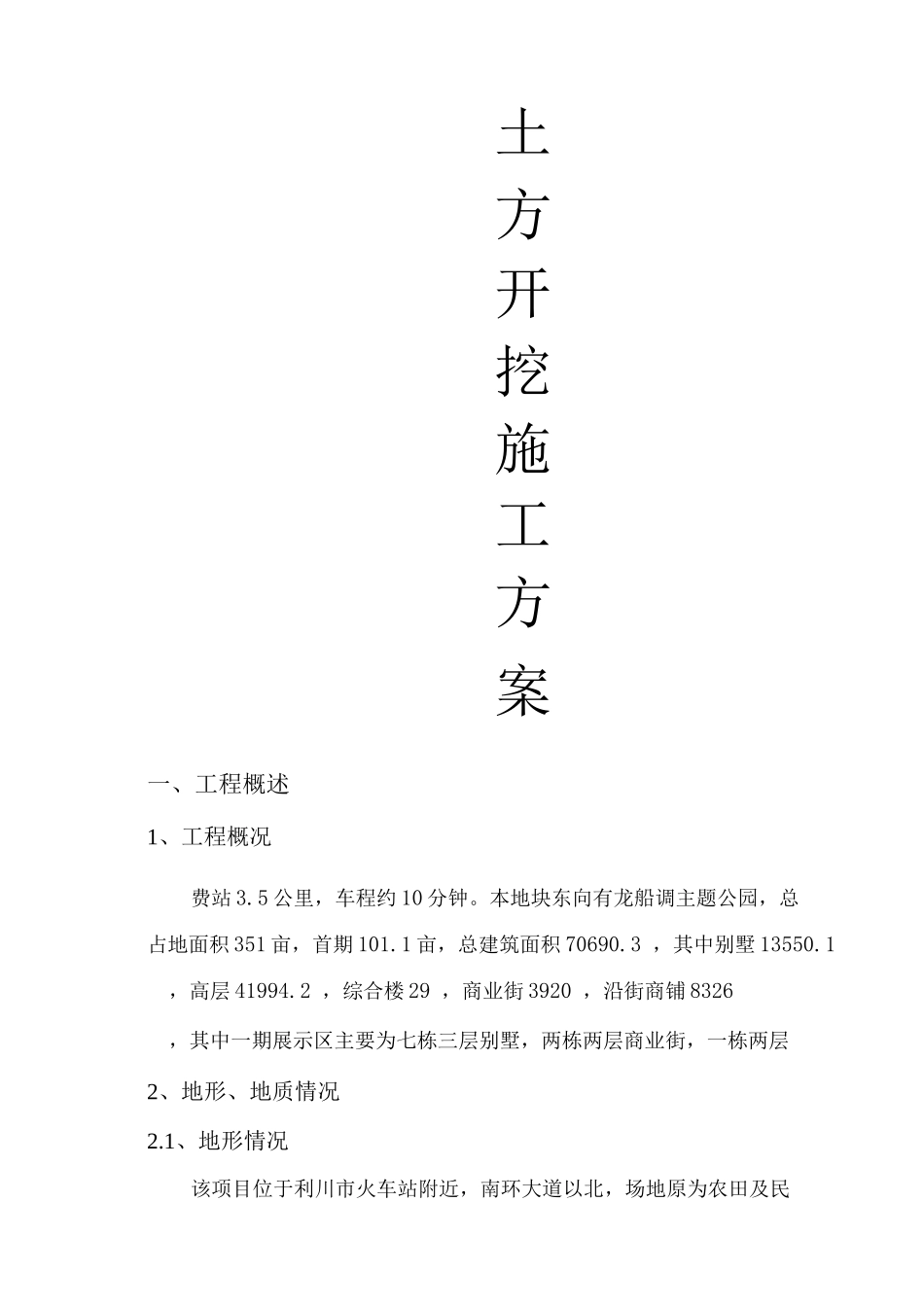

土方开挖施工方案一、工程概述1、工程概况费站 3
5 公里,车程约 10 分钟
本地块东向有龙船调主题公园,总占地面积 351 亩,首期 101
1 亩,总建筑面积 70690
3 ,其中别墅 13550
1,高层 41994
2 ,综合楼 29 ,商业街 3920 ,沿街商铺 8326,其中一期展示区主要为七栋三层别墅,两栋两层商业街,一栋两层2、地形、地质情况2

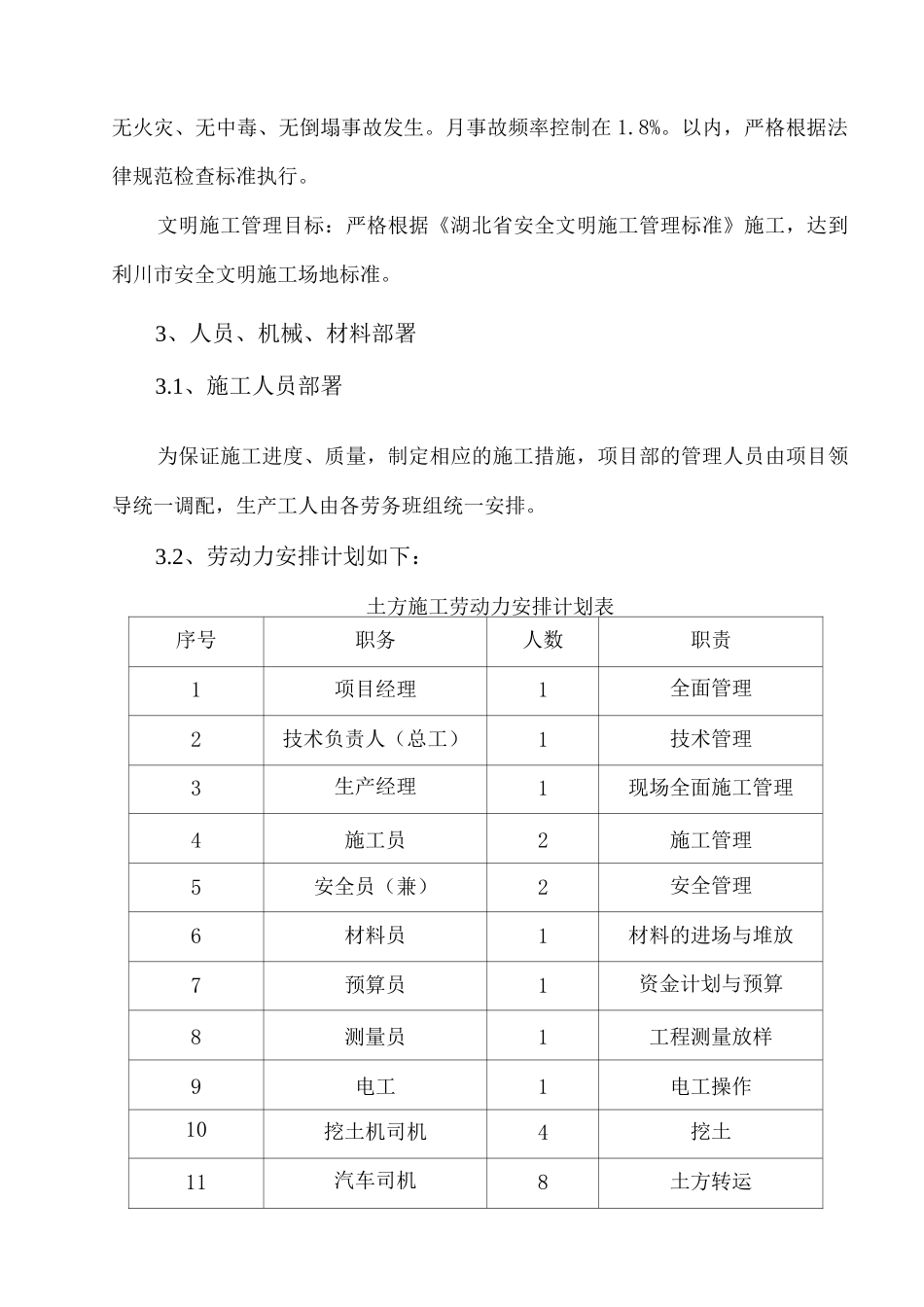

1、地形情况该项目位于利川市火车站附近,南环大道以北,场地原为农田及民房,场地西南侧山边为待拆民房,北侧约 7m 左右为清江,场地内存在一条自南向北流向的小溪,其最终汇流入清江
施工场地为回填土场地,并且未经强夯,土方密实度及稳定性不足,北部地块堆积填土中夹有大量灰岩块石,西侧为保留山体,地貌上属山间平原地貌
2 地质情况详见地质勘察报告
3、施工现场条件3
1、基坑四周环境条件:施工场地为回填土场地,未经过强夯,土方的密实度及稳定性不足,基坑采纳大开挖方式进行开挖,由于利川气候原因,雨天天气较多,对施工影响较大
2、临水临电情况:甲方提供市政电源接,配电线路采纳三相五线制(TN-S 系统)加保护接地线方式,用放射和树支分布相结合的供电线路
施工用水取自市政供水管网,主管采纳 DN50 管,支管采纳 DN50 管接至室外各用水点
二、总体施工部署1、工程工期目标土方开挖工程工期目标为:别墅区为自场地交付我部起 2 个工作日;商业街及综合楼为自场地交付我部 4 个工作日
2、安全生产、文明施工管理目标哥工作日安全生产管理目标:实现工程施工全过程“五无”,即无重伤、无死亡、无火灾、无中毒、无倒塌事故发生
月事故频率控制在 1
以内,严格根据法律规范检查标准执行
文明施工管理目标:严格根据《湖北省安全文明施工管理标准》施工,达到利川市安全文明施工场地标准

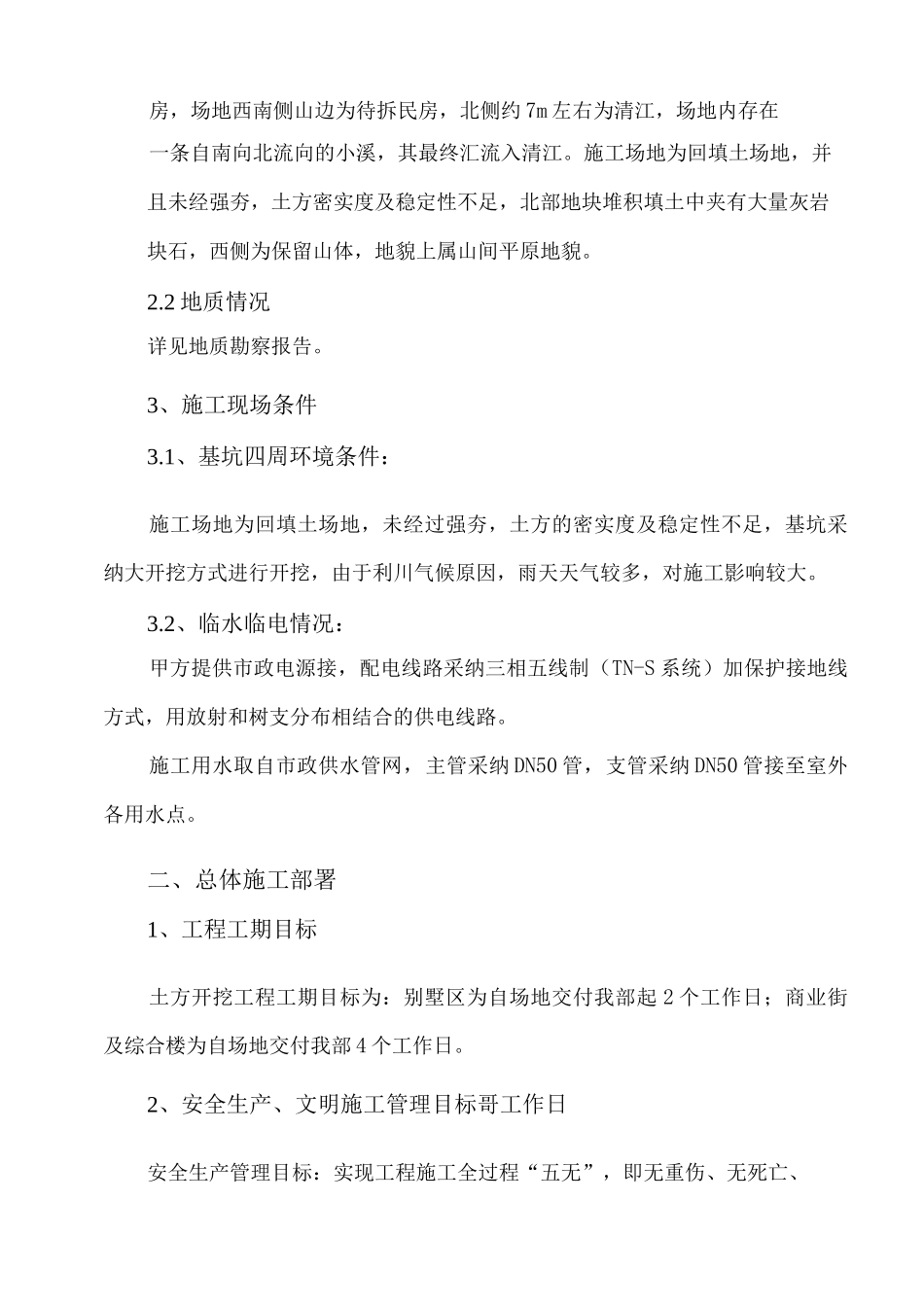

3、人员、机械、材料部署3
1、施工人员部署为保
