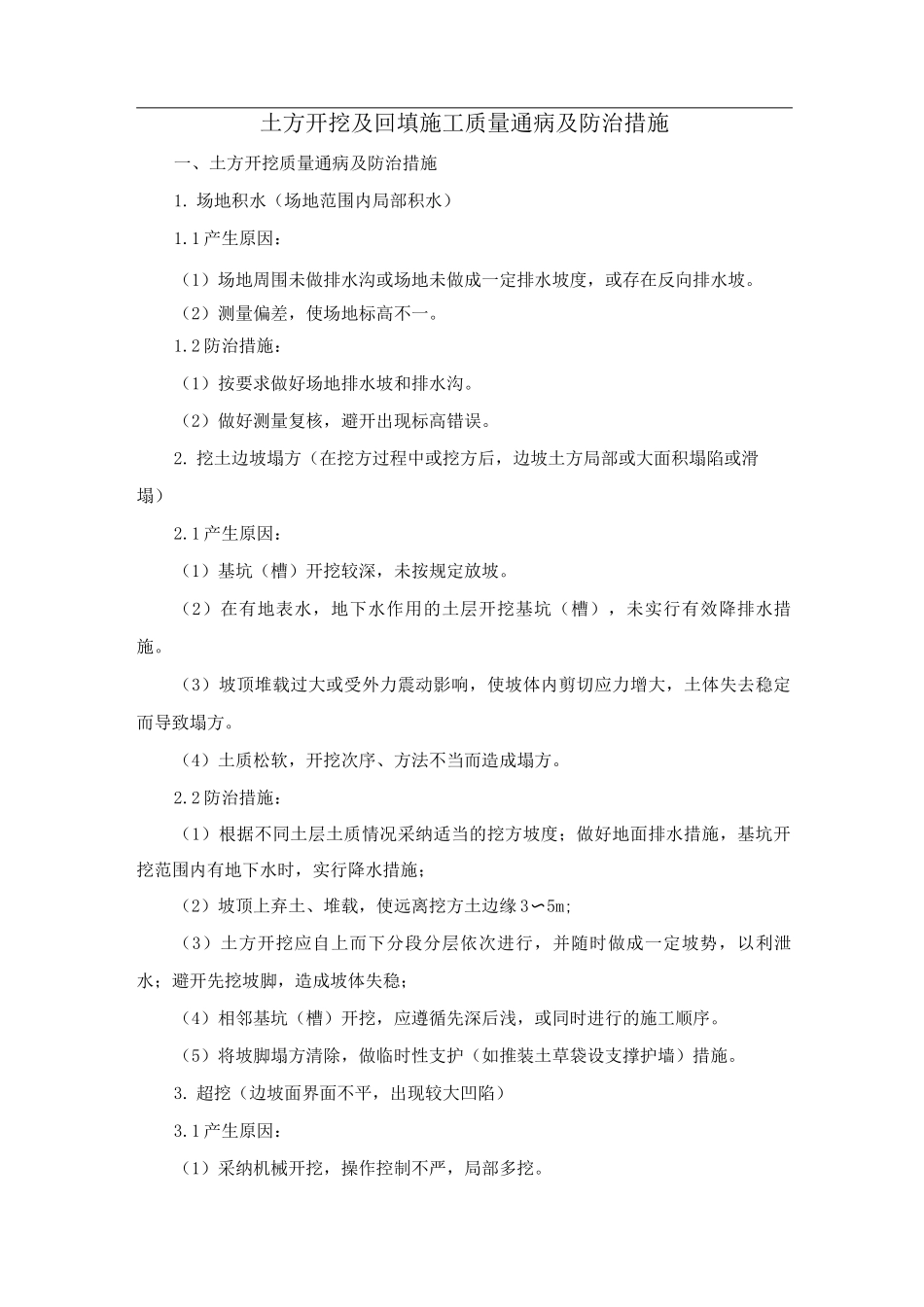

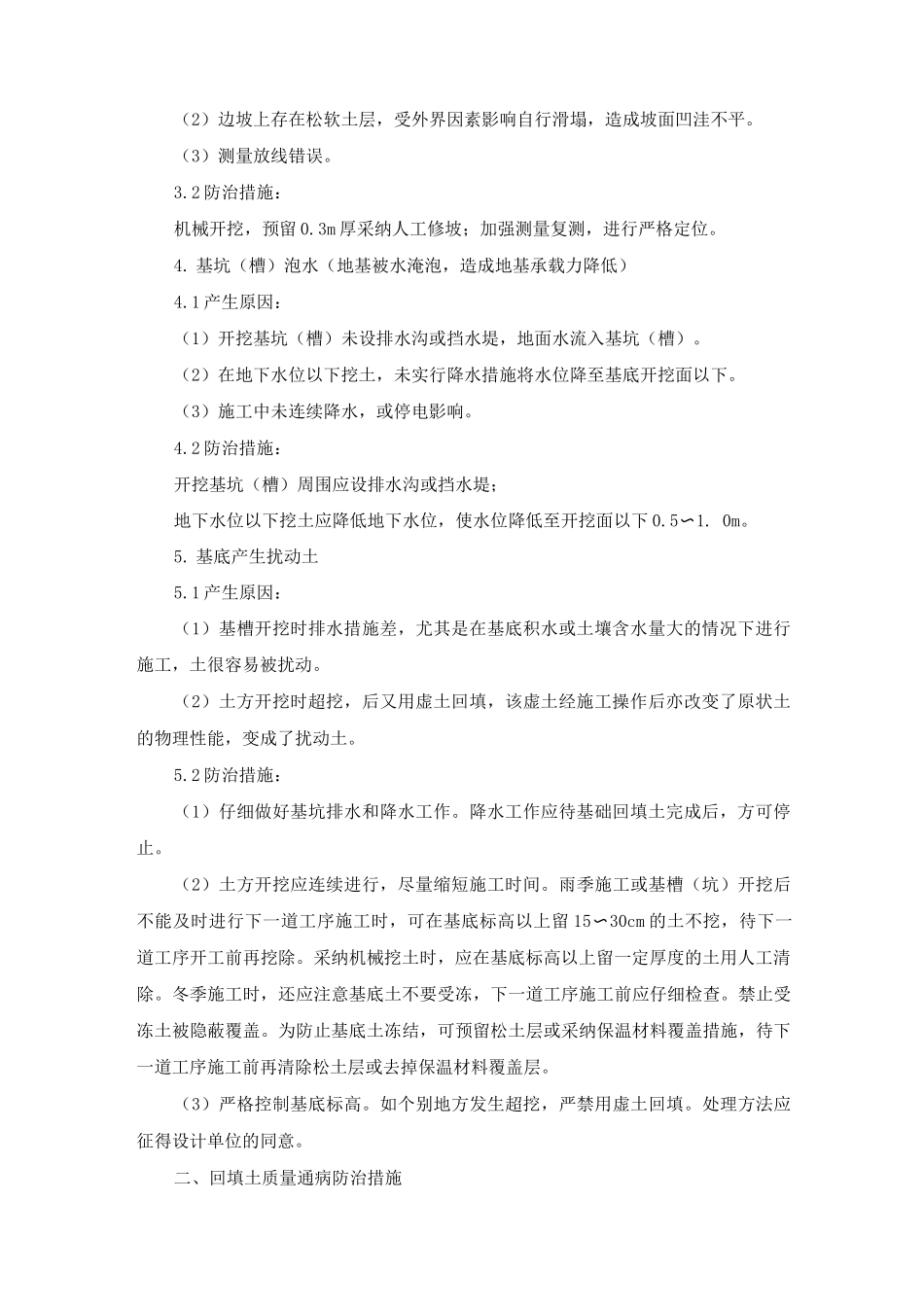

土方开挖及回填施工质量通病及防治措施一、土方开挖质量通病及防治措施1. 场地积水(场地范围内局部积水)1.1 产生原因:(1)场地周围未做排水沟或场地未做成一定排水坡度,或存在反向排水坡。(2)测量偏差,使场地标高不一。1.2 防治措施:(1)按要求做好场地排水坡和排水沟。(2)做好测量复核,避开出现标高错误。2. 挖土边坡塌方(在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌)2.1 产生原因:(1)基坑(槽)开挖较深,未按规定放坡。(2)在有地表水,地下水作用的土层开挖基坑(槽),未实行有效降排水措施。(3)坡顶堆载过大或受外力震动影响,使坡体内剪切应力增大,土体失去稳定而导致塌方。(4)土质松软,开挖次序、方法不当而造成塌方。2.2 防治措施:(1)根据不同土层土质情况采纳适当的挖方坡度;做好地面排水措施,基坑开挖范围内有地下水时,实行降水措施;(2)坡顶上弃土、堆载,使远离挖方土边缘 3〜5m;(3)土方开挖应自上而下分段分层依次进行,并随时做成一定坡势,以利泄水;避开先挖坡脚,造成坡体失稳;(4)相邻基坑(槽)开挖,应遵循先深后浅,或同时进行的施工顺序。(5)将坡脚塌方清除,做临时性支护(如推装土草袋设支撑护墙)措施。3. 超挖(边坡面界面不平,出现较大凹陷)3.1 产生原因:(1)采纳机械开挖,操作控制不严,局部多挖。(2)边坡上存在松软土层,受外界因素影响自行滑塌,造成坡面凹洼不平。(3)测量放线错误。3.2 防治措施:机械开挖,预留 0.3m 厚采纳人工修坡;加强测量复测,进行严格定位。4. 基坑(槽)泡水(地基被水淹泡,造成地基承载力降低)4.1 产生原因:(1)开挖基坑(槽)未设排水沟或挡水堤,地面水流入基坑(槽)。(2)在地下水位以下挖土,未实行降水措施将水位降至基底开挖面以下。(3)施工中未连续降水,或停电影响。4.2 防治措施:开挖基坑(槽)周围应设排水沟或挡水堤;地下水位以下挖土应降低地下水位,使水位降低至开挖面以下 0.5〜1. 0m。5. 基底产生扰动土5.1 产生原因:(1)基槽开挖时排水措施差,尤其是在基底积水或土壤含水量大的情况下进行施工,土很容易被扰动。(2)土方开挖时超挖,后又用虚土回填,该虚土经施工操作后亦改变了原状土的物理性能,变成了扰动土。5.2 防治措施:(1)仔细做好基坑排水和降水工作。降水工作应待基础回填土完成后,方可停止。(2)土方开挖应连续进行,尽量缩短施工时间。雨季施工或基槽...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土方开挖及回填施工质量通病及防治措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
