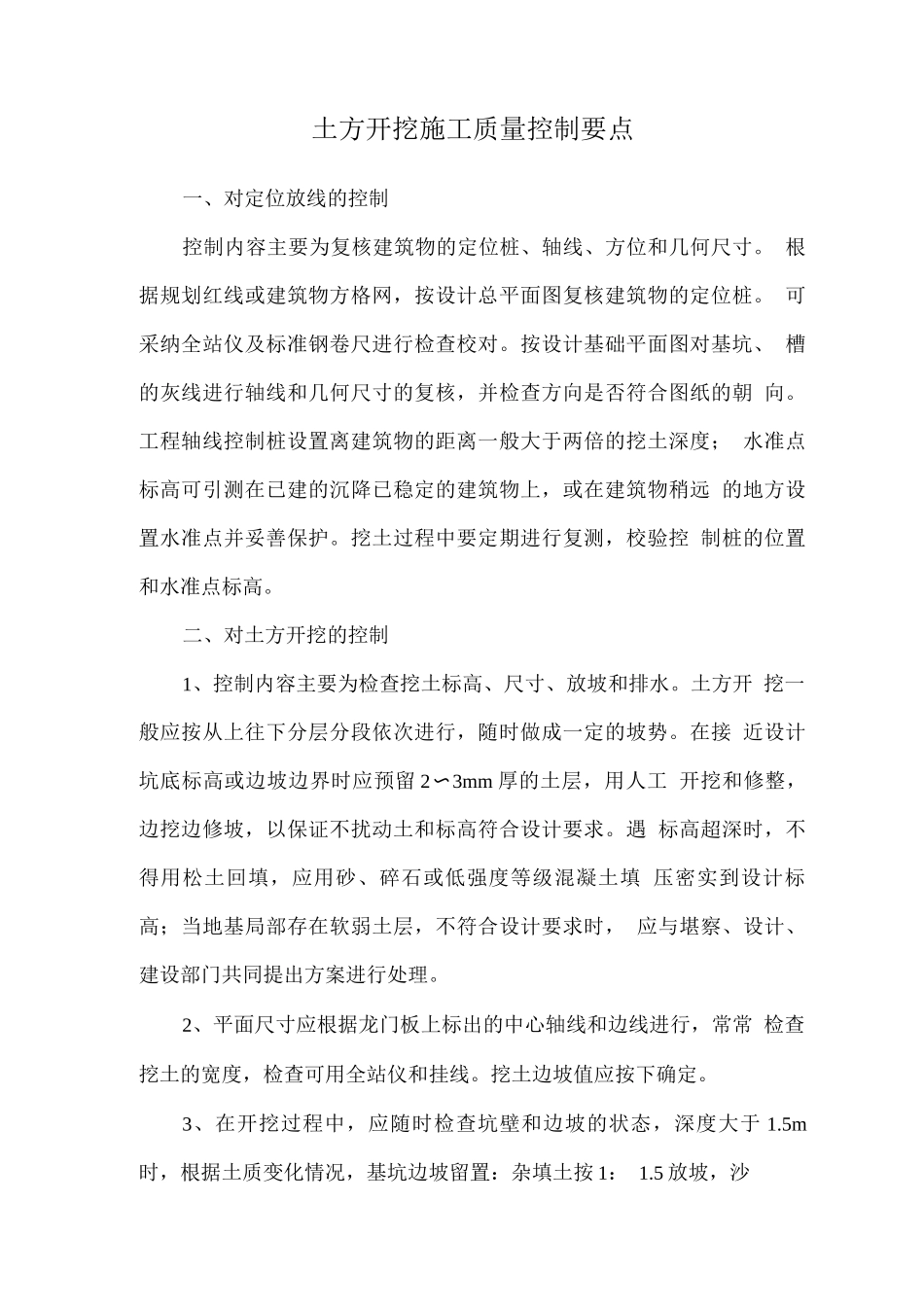

土方开挖施工质量控制要点一、对定位放线的控制控制内容主要为复核建筑物的定位桩、轴线、方位和几何尺寸
根据规划红线或建筑物方格网,按设计总平面图复核建筑物的定位桩
可采纳全站仪及标准钢卷尺进行检查校对
按设计基础平面图对基坑、 槽的灰线进行轴线和几何尺寸的复核,并检查方向是否符合图纸的朝 向
工程轴线控制桩设置离建筑物的距离一般大于两倍的挖土深度; 水准点标高可引测在已建的沉降已稳定的建筑物上,或在建筑物稍远 的地方设置水准点并妥善保护
挖土过程中要定期进行复测,校验控 制桩的位置和水准点标高
二、对土方开挖的控制1、控制内容主要为检查挖土标高、尺寸、放坡和排水
土方开 挖一般应按从上往下分层分段依次进行,随时做成一定的坡势
在接 近设计坑底标高或边坡边界时应预留 2〜3mm 厚的土层,用人工 开挖和修整,边挖边修坡,以保证不扰动土和标高符合设计要求
遇 标高超深时,不得用松土回填,应用砂、碎石或低强度等级混凝土填 压密实到设计标高;当地基局部存在软弱土层,不符合设计要求时, 应与堪察、设计、建设部门共同提出方案进行处理
2、平面尺寸应根据龙门板上标出的中心轴线和边线进行,常常 检查挖土的宽度,检查可用全站仪和挂线
挖土边坡值应按下确定
3、在开挖过程中,应随时检查坑壁和边坡的状态,深度大于 1
5m 时,根据土质变化情况,基坑边坡留置:杂填土按 1: 1
5 放坡,沙土土 1: 1 的坡度
4、土方开挖时,应将场地的垃圾土、杂填土先排出场外,不能 留置在场区内,防止不良的土质回填在工程上造成地面沉降不均,影 响工程质量
5、坑底修理铲平后,进行质量检查验收
砼垫层施工前,应组 织设计、监理、地勘及质检等有关部门共同验槽,包括尺寸轴线水平 标高地质情况,并作好隐蔽记录
6、本工程土方开挖与支护桩工程交替进行,保证锚索施工工作 面不小 6 米,土方开挖由专人指挥,实行分层分
