土石方及泥浆外运主要施工方案一、土石方开挖1、开挖施工程序⑴ 挖除第一层土方设置围挡,破除路面,开挖至冠梁底下 1m 处土体,然后凿除灌注桩顶至设计标高、施工桩顶冠梁及其上的砖墙护坡和第一道钢支撑
⑵ 挖除第二层土方第二层土方挖至从冠梁底向下至第二道支撑位置以下 1 米处,用机械直接挖至标高后,及时做第二道支撑
利用出入作为土方施工时的运输坡道
⑶ 挖除第三层土方第三层土方挖至从第二道支撑下 1 米到第三道支撑下 1 米处,用机械直接挖至标高后,及时做第三道支撑
⑷ 挖除剩余土方最后剩余土方先用机械挖至基础底板底标高以上 20cm 处,然后用人工清底
为防止超挖,在即将挖到设计标高前及时将标高桩测引至基坑四周,人工清底前在基坑底钉小木桩方格网,把标高测到小木桩上,然后拉线清底
2、土方开挖技术保证措施⑴ 土方施工设专人指挥,技术员进行书面交底,严格执行施工方案

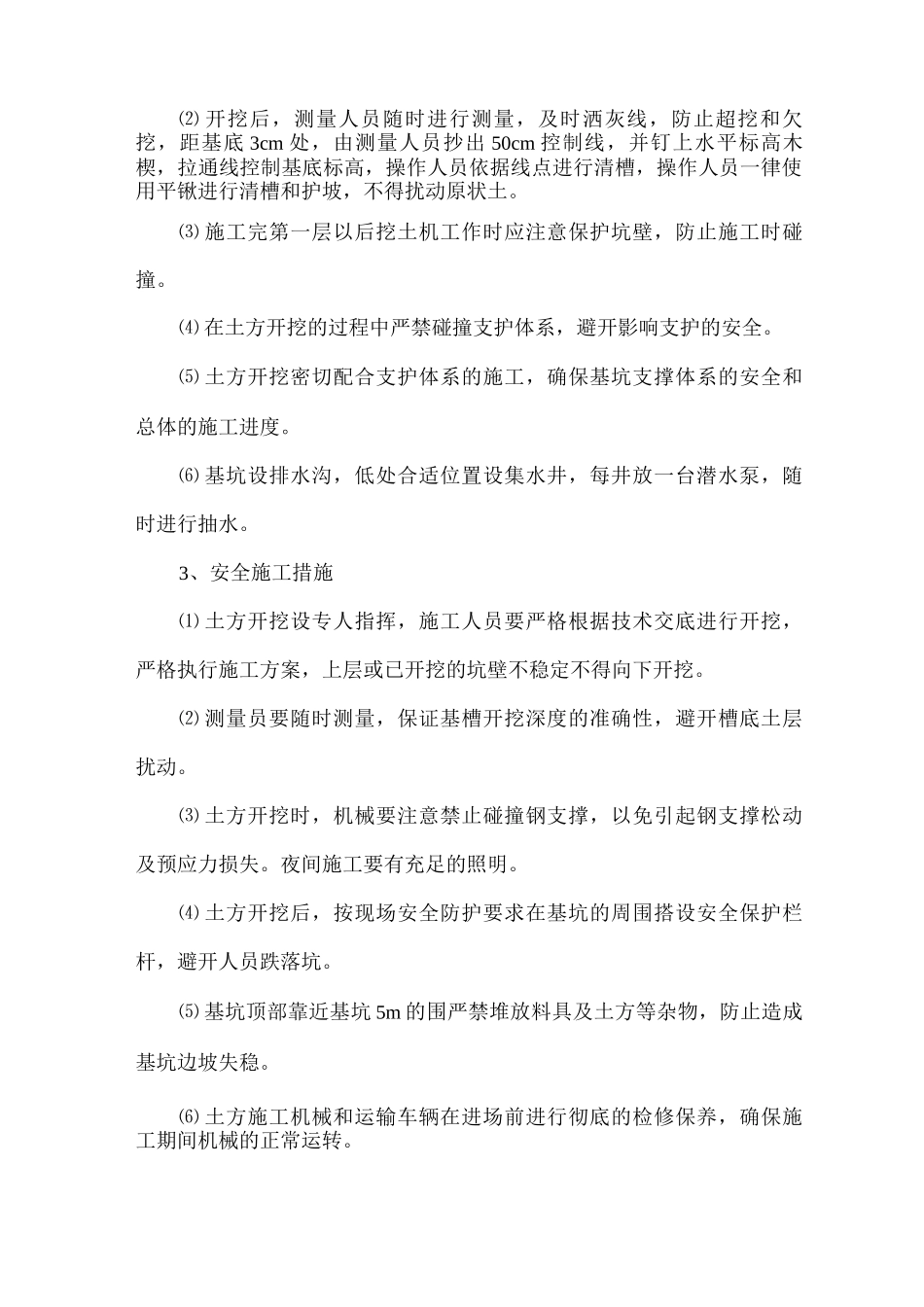

⑵ 开挖后,测量人员随时进行测量,及时洒灰线,防止超挖和欠挖,距基底 3cm 处,由测量人员抄出 50cm 控制线,并钉上水平标高木楔,拉通线控制基底标高,操作人员依据线点进行清槽,操作人员一律使用平锹进行清槽和护坡,不得扰动原状土
⑶ 施工完第一层以后挖土机工作时应注意保护坑壁,防止施工时碰撞
⑷ 在土方开挖的过程中严禁碰撞支护体系,避开影响支护的安全
⑸ 土方开挖密切配合支护体系的施工,确保基坑支撑体系的安全和总体的施工进度
⑹ 基坑设排水沟,低处合适位置设集水井,每井放一台潜水泵,随时进行抽水
3、安全施工措施⑴ 土方开挖设专人指挥,施工人员要严格根据技术交底进行开挖,严格执行施工方案,上层或已开挖的坑壁不稳定不得向下开挖
⑵ 测量员要随时测量,保证基槽开挖深度的准确性,避开槽底土层扰动
⑶ 土方开挖时,机械要注意禁止碰撞钢支撑,以免引起钢支撑松动及预应力损失
夜间施工要有充足的照明

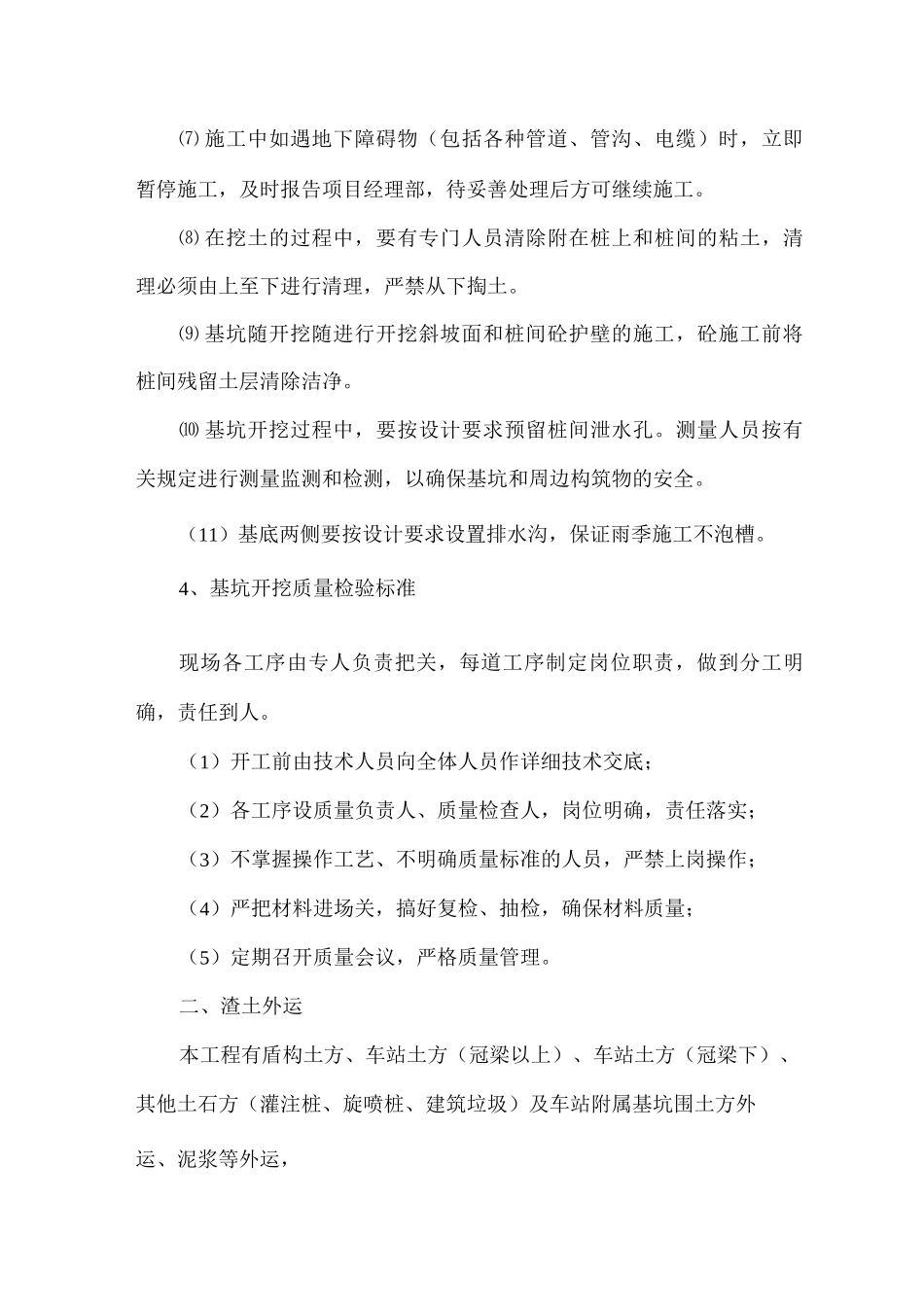

⑷ 土方开挖后,按现场安全
