青岛市市立医院东院二期门诊住院楼项目土石方及基坑支护工程批准:审核:编制:施工组织设计、施工方案审核表4注:附施工组织设计、施工方案

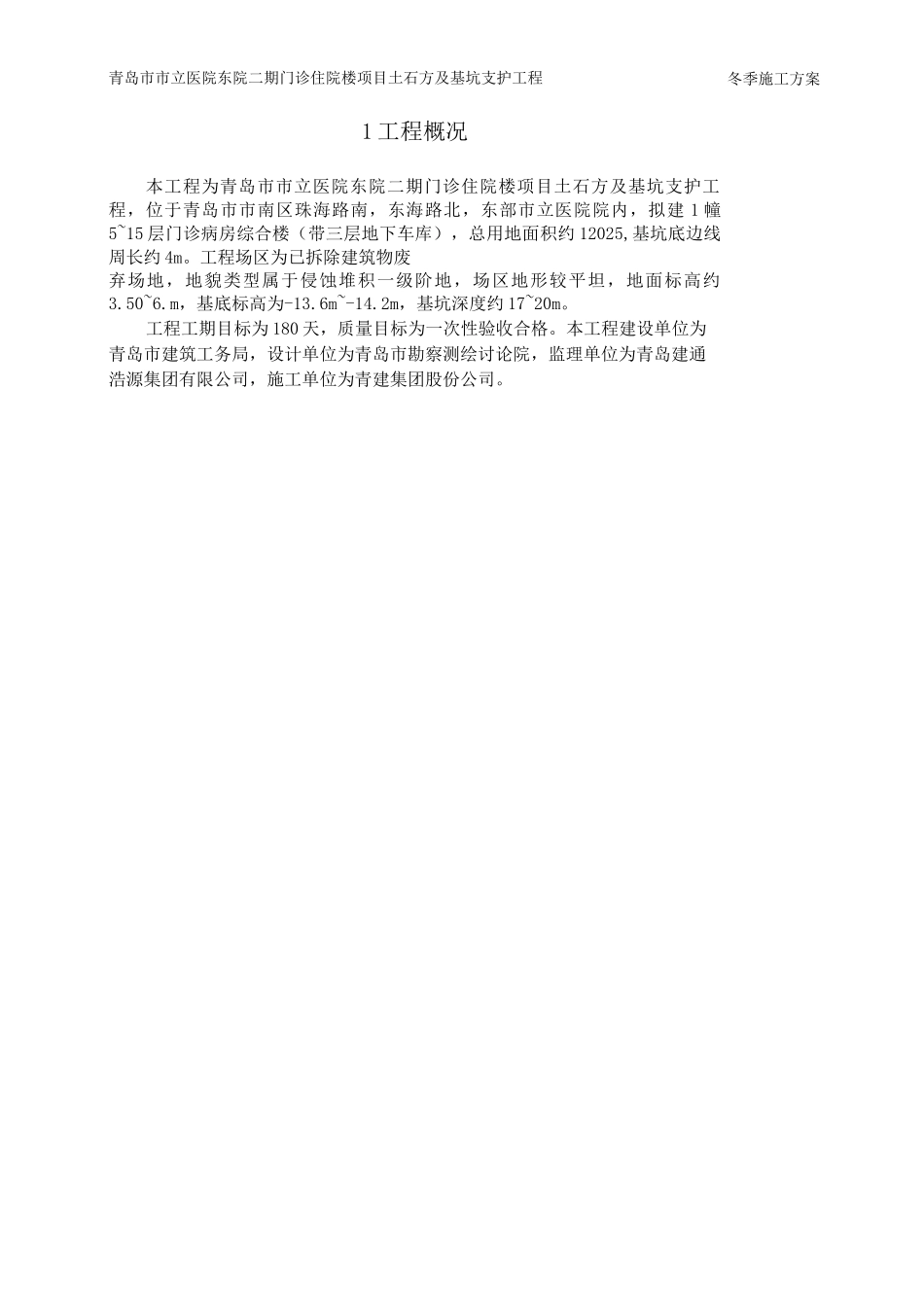

目次1 工程概况 1冬季施工方案青岛市市立医院东院二期门诊住院楼项目土石方及基坑支护工程1 工程概况本工程为青岛市市立医院东院二期门诊住院楼项目土石方及基坑支护工程,位于青岛市市南区珠海路南,东海路北,东部市立医院院内,拟建 1 幢5~15 层门诊病房综合楼(带三层地下车库),总用地面积约 12025,基坑底边线周长约 4m
工程场区为已拆除建筑物废弃场地,地貌类型属于侵蚀堆积一级阶地,场区地形较平坦,地面标高约3
m,基底标高为-13
6m~-14
2m,基坑深度约 17~20m
工程工期目标为 180 天,质量目标为一次性验收合格
本工程建设单位为青岛市建筑工务局,设计单位为青岛市勘察测绘讨论院,监理单位为青岛建通浩源集团有限公司,施工单位为青建集团股份公司

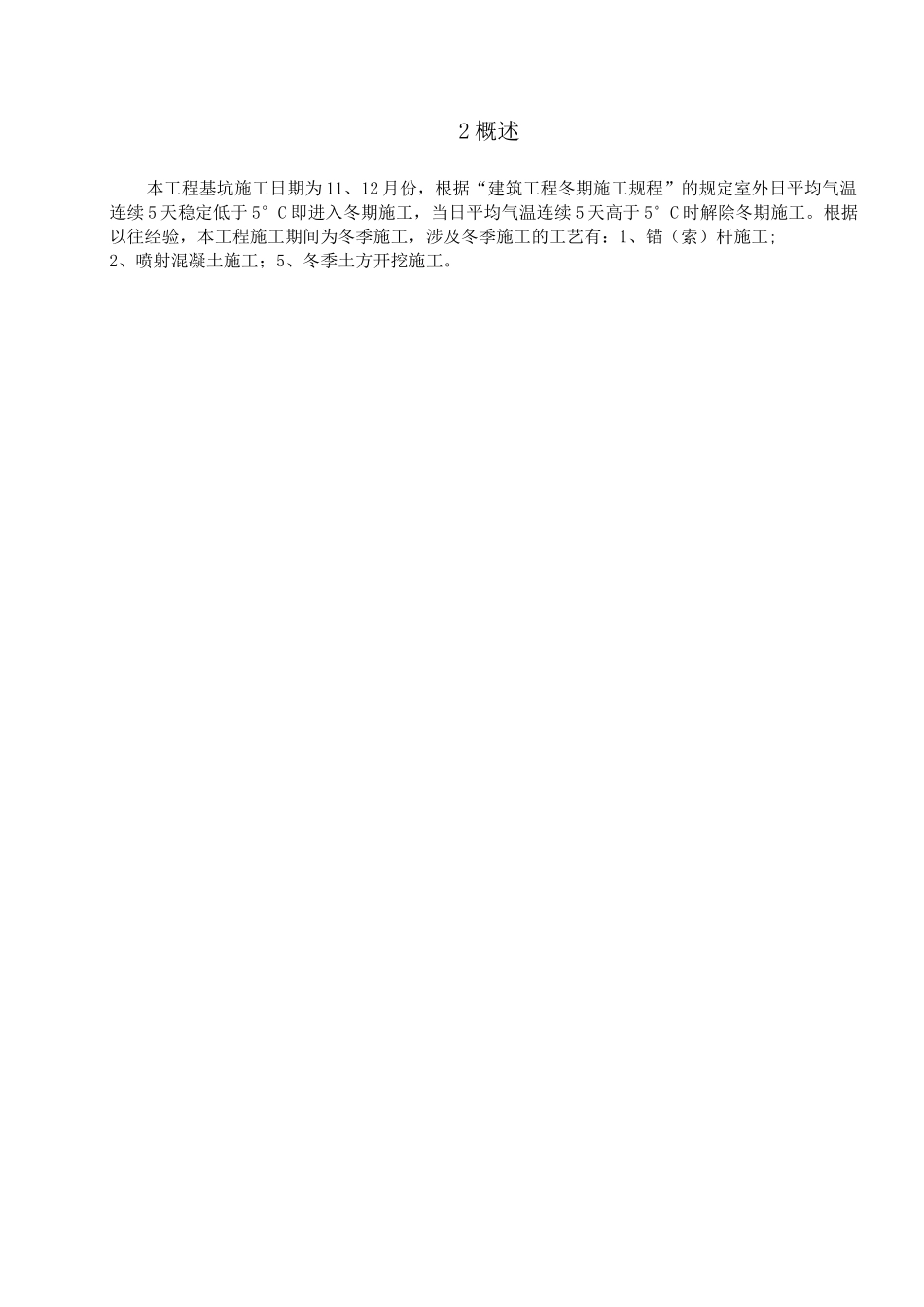

冬季施工方案2 概述本工程基坑施工日期为 11、12 月份,根据“建筑工程冬期施工规程”的规定室外日平均气温连续 5 天稳定低于 5°C 即进入冬期施工,当日平均气温连续 5 天高于 5°C 时解除冬期施工
根据以往经验,本工程施工期间为冬季施工,涉及冬季施工的工艺有:1、锚(索)杆施工;2、喷射混凝土施工;5、冬季土方开挖施工
3 冬期施工的准备工作3
1 施工准备施工现场在进入冬期施工之前应做好如下工作:1、冬期施工到来之前,技术负责人应对班组长以上管理人员进行方案交底,对班组进行书面技术交底
各部门管理人员根据自己的职责安排、落实在冬施之前作好准备工作
2、材料部门应根据冬施工进度提前做好准备,确保冬施所需要的材料、设备按时进场;劳务部门应作好冬施人员安排,并同工程、安全部门对特别工种如测温工等进行安全培训、考核;工程部门负责实施作好现场冬施准备工作
3、机务人员和施
