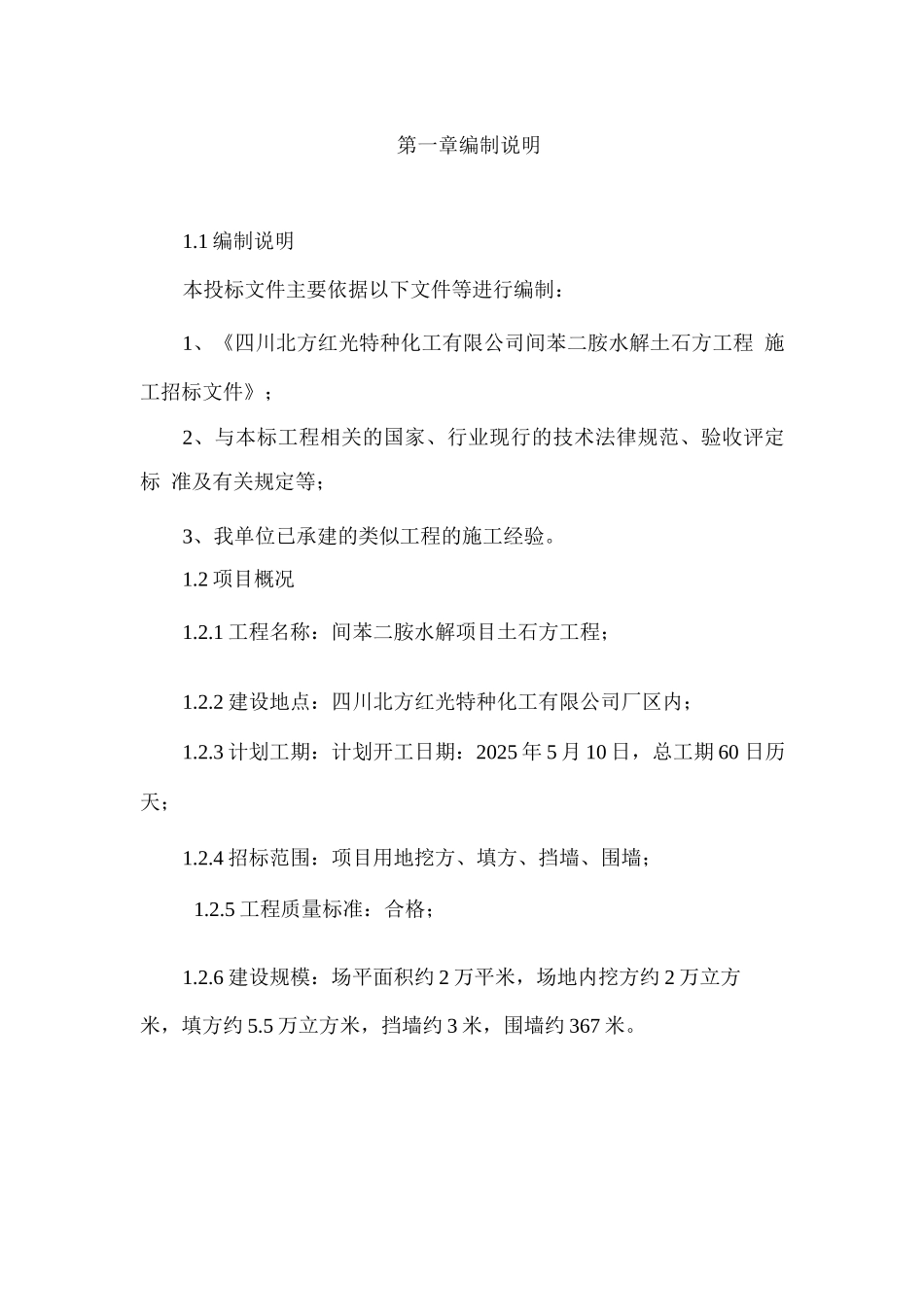

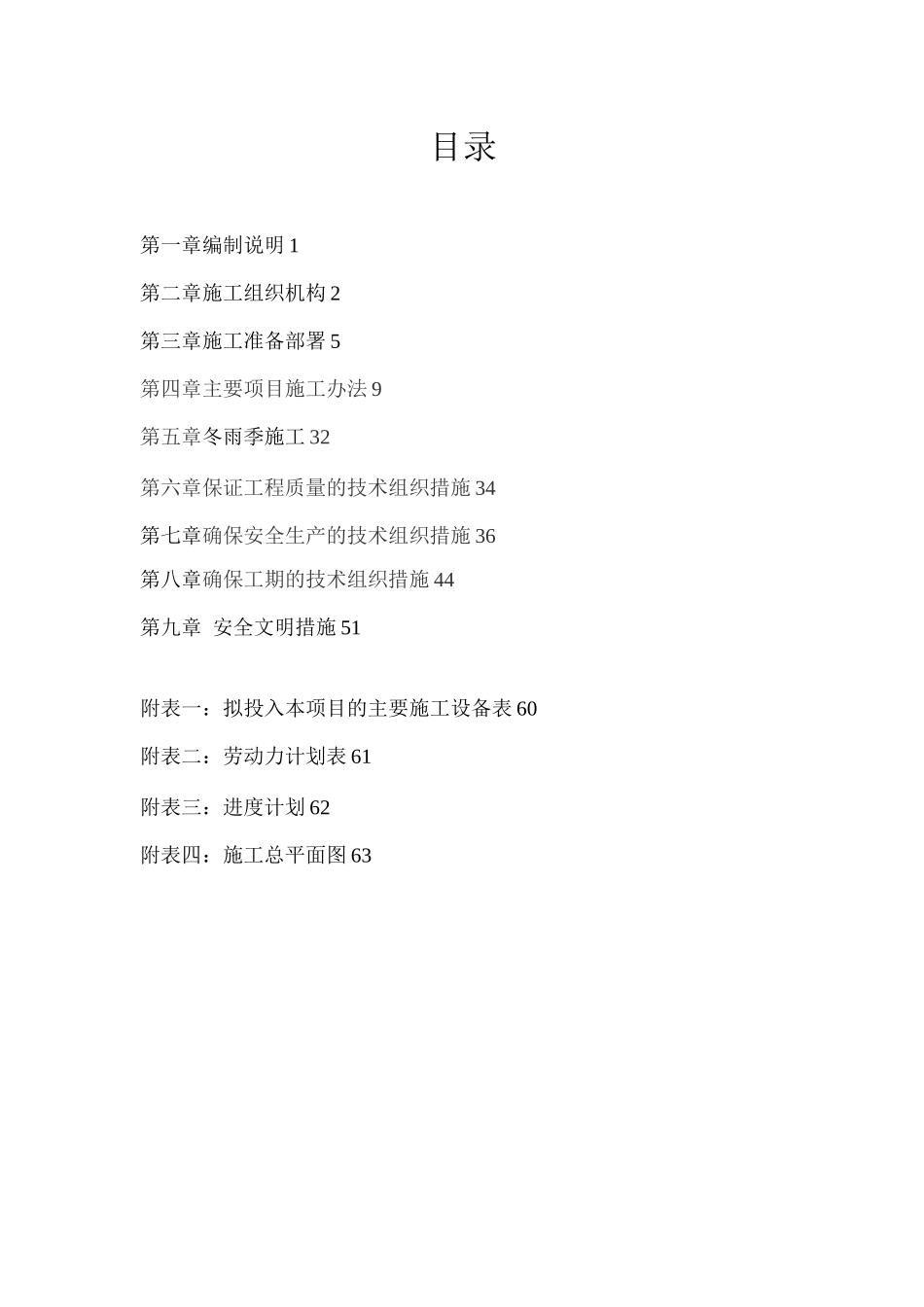

目录第一章编制说明 1第二章施工组织机构 2第三章施工准备部署 5第四章主要项目施工办法 9第五章冬雨季施工 32第六章保证工程质量的技术组织措施 34第七章确保安全生产的技术组织措施 36第八章确保工期的技术组织措施 44第九章 安全文明措施 51附表一:拟投入本项目的主要施工设备表 60附表二:劳动力计划表 61附表三:进度计划 62附表四:施工总平面图 63第一章编制说明1
1 编制说明本投标文件主要依据以下文件等进行编制:1、《四川北方红光特种化工有限公司间苯二胺水解土石方工程 施工招标文件》;2、与本标工程相关的国家、行业现行的技术法律规范、验收评定标 准及有关规定等;3、我单位已承建的类似工程的施工经验
2 项目概况1
1 工程名称:间苯二胺水解项目土石方工程;1
2 建设地点:四川北方红光特种化工有限公司厂区内;1
3 计划工期:计划开工日期:2025 年 5 月 10 日,总工期 60 日历天;1
4 招标范围:项目用地挖方、填方、挡墙、围墙;1
5 工程质量标准:合格;1
6 建设规模:场平面积约 2 万平米,场地内挖方约 2 万立方 米,填方约 5
5 万立方米,挡墙约 3 米,围墙约 367 米

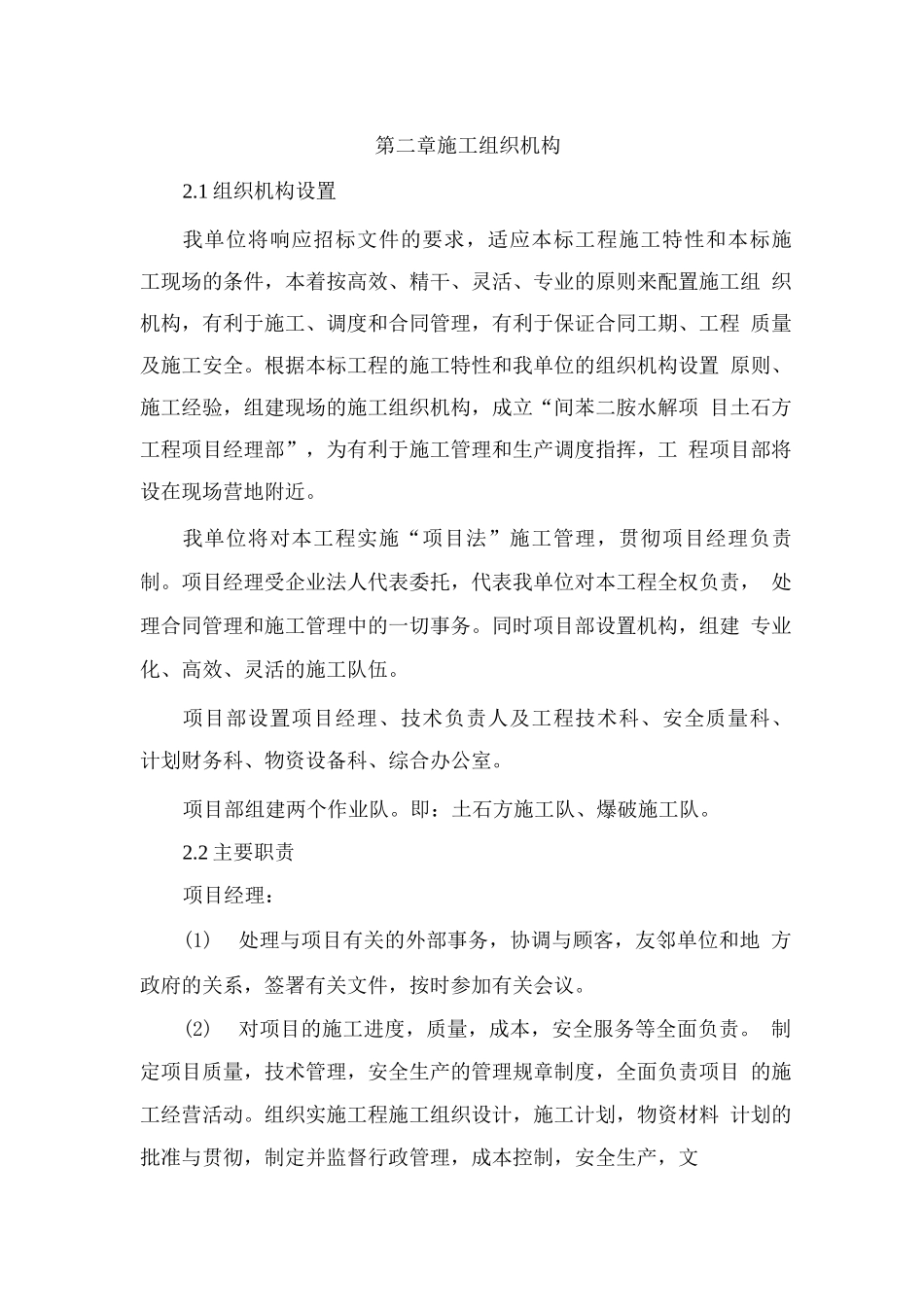

第二章施工组织机构2
1 组织机构设置我单位将响应招标文件的要求,适应本标工程施工特性和本标施 工现场的条件,本着按高效、精干、灵活、专业的原则来配置施工组 织机构,有利于施工、调度和合同管理,有利于保证合同工期、工程 质量及施工安全
根据本标工程的施工特性和我单位的组织机构设置 原则、施工经验,组建现场的施工组织机构,成立“间苯二胺水解项 目土石方工程项目经理部”,为有利于施工管理和生产调度指挥,工 程项目部将设在现场营地附近
我单位将对本工程实施“项目法”施工管理,贯彻项目经理负责 制
项目经理受企业法人代表委托,代表我单位对本
