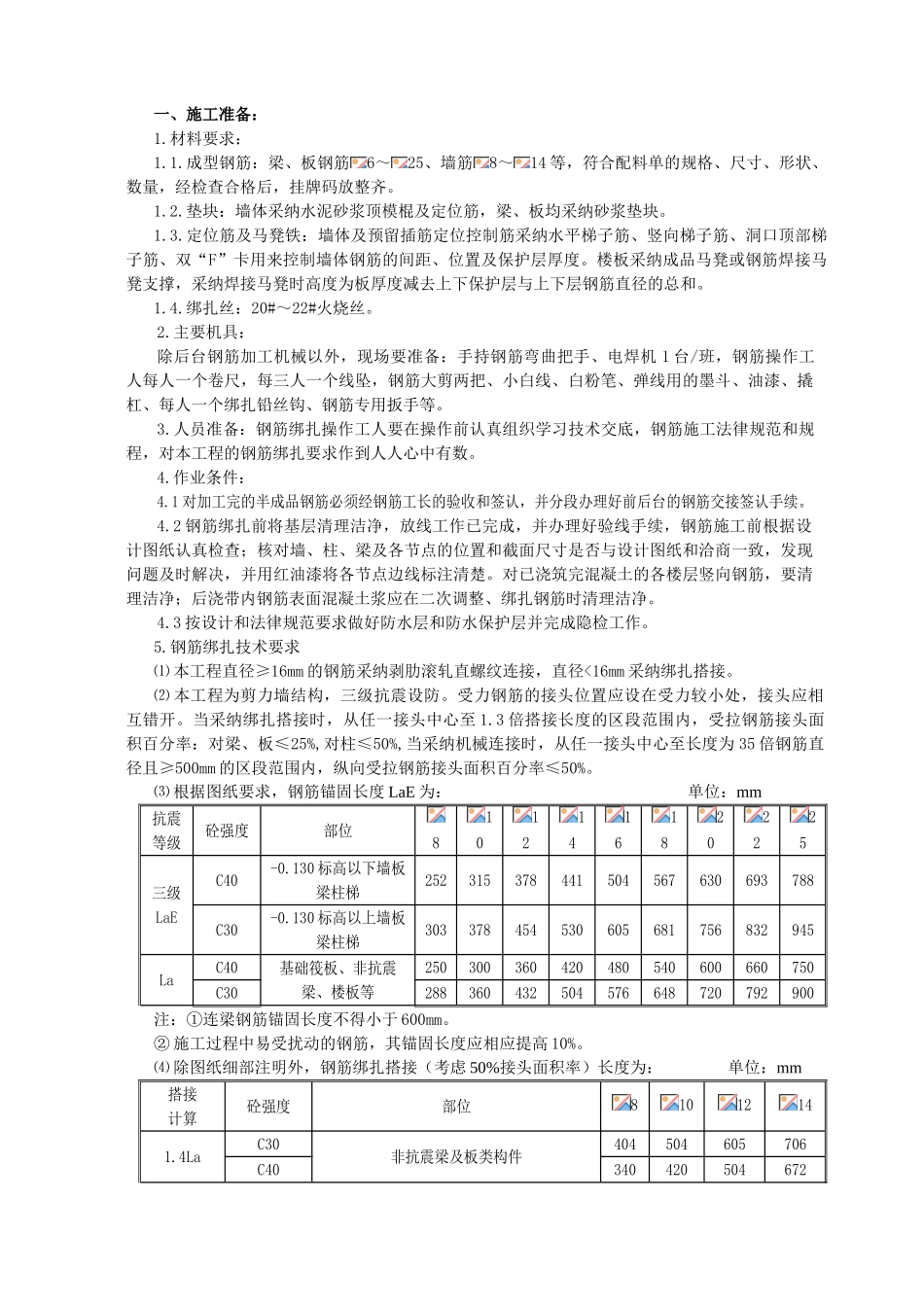

一、施工准备:1
材料要求:1
成型钢筋:梁、板钢筋6~25、墙筋8~14 等,符合配料单的规格、尺寸、形状、数量,经检查合格后,挂牌码放整齐
垫块:墙体采纳水泥砂浆顶模棍及定位筋,梁、板均采纳砂浆垫块
定位筋及马凳铁:墙体及预留插筋定位控制筋采纳水平梯子筋、竖向梯子筋、洞口顶部梯子筋、双“F”卡用来控制墙体钢筋的间距、位置及保护层厚度
楼板采纳成品马凳或钢筋焊接马凳支撑,采纳焊接马凳时高度为板厚度减去上下保护层与上下层钢筋直径的总和
绑扎丝:20#~22#火烧丝
主要机具:除后台钢筋加工机械以外,现场要准备:手持钢筋弯曲把手、电焊机 1 台/班,钢筋操作工人每人一个卷尺,每三人一个线坠,钢筋大剪两把、小白线、白粉笔、弹线用的墨斗、油漆、撬杠、每人一个绑扎铅丝钩、钢筋专用扳手等
人员准备:钢筋绑扎操作工人要在操作前认真组织学习技术交底,钢筋施工法律规范和规程,对本工程的钢筋绑扎要求作到人人心中有数
作业条件:4
1 对加工完的半成品钢筋必须经钢筋工长的验收和签认,并分段办理好前后台的钢筋交接签认手续
2 钢筋绑扎前将基层清理洁净,放线工作已完成,并办理好验线手续,钢筋施工前根据设计图纸认真检查;核对墙、柱、梁及各节点的位置和截面尺寸是否与设计图纸和洽商一致,发现问题及时解决,并用红油漆将各节点边线标注清楚
对已浇筑完混凝土的各楼层竖向钢筋,要清理洁净;后浇带内钢筋表面混凝土浆应在二次调整、绑扎钢筋时清理洁净
3 按设计和法律规范要求做好防水层和防水保护层并完成隐检工作

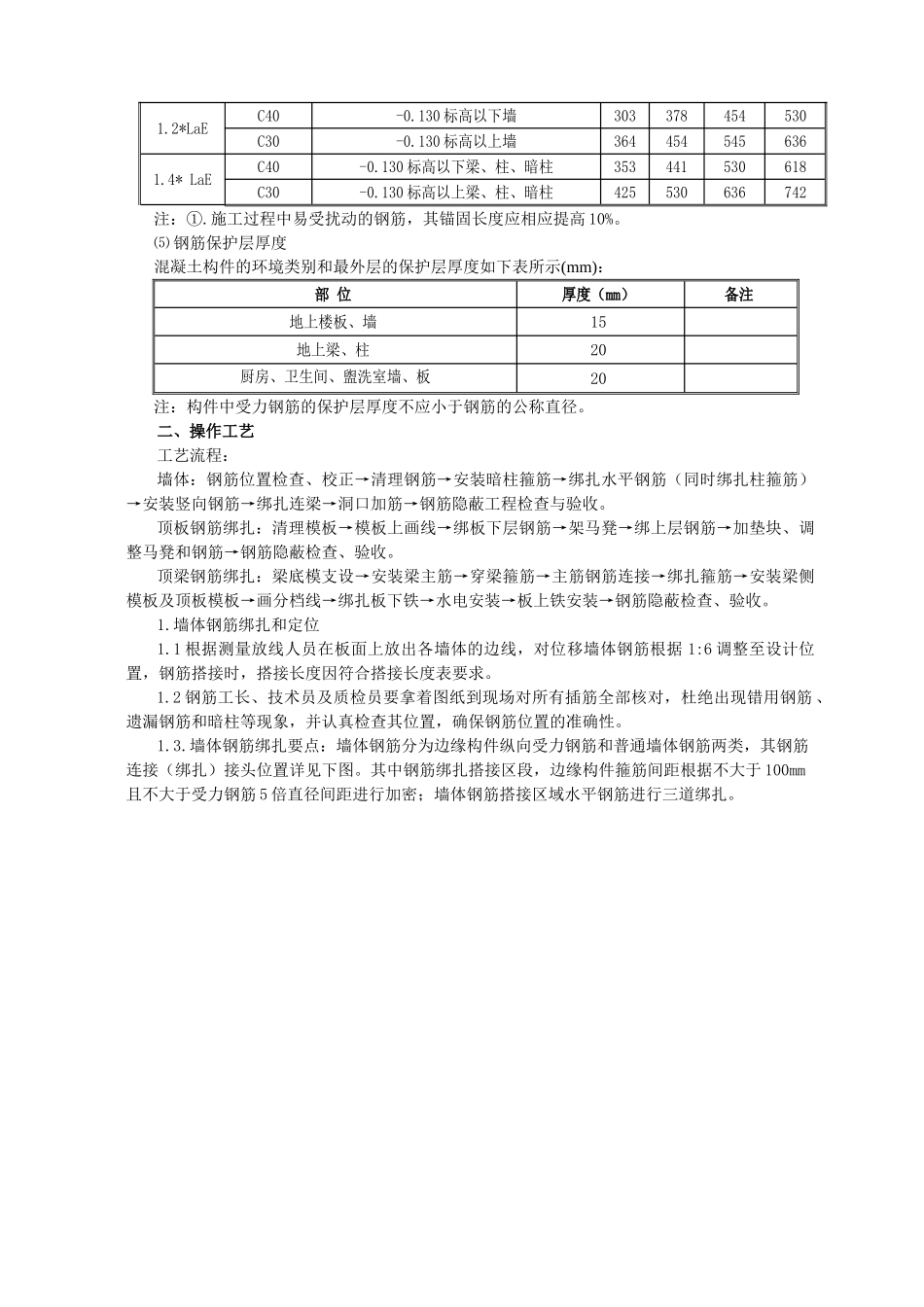

钢筋绑扎技术要求⑴ 本工程直径≥16mm 的钢筋采纳剥肋滚轧直螺纹连接,直径
