维多利亚花园小区 31 # 32# 人防地下室工程 土方回填施工方案施工单位:江苏顺通建设集团有限责任公司日期:二

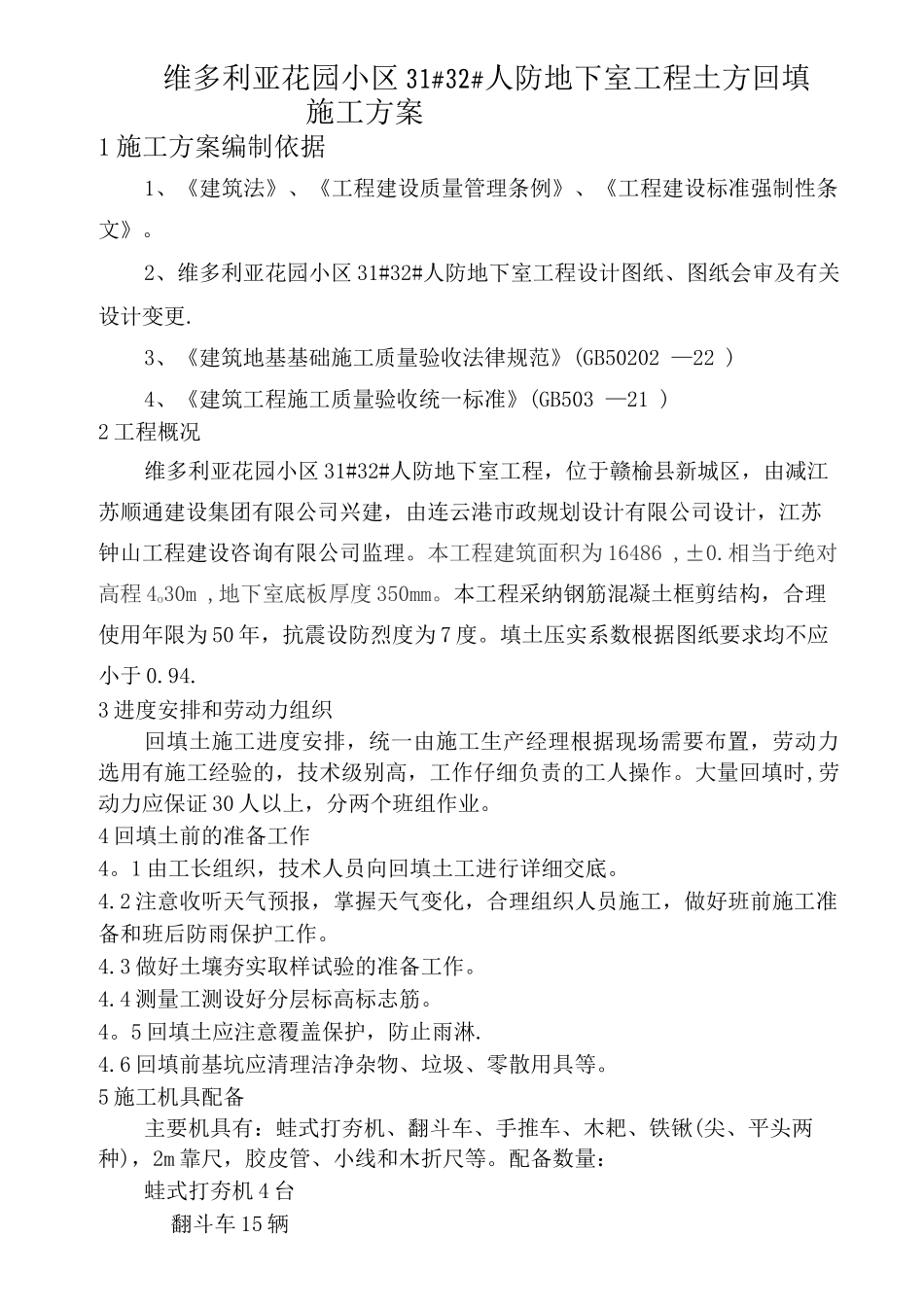

一二年二月九日维多利亚花园小区 31#32#人防地下室工程土方回填施工方案1 施工方案编制依据1、《建筑法》、《工程建设质量管理条例》、《工程建设标准强制性条文》
2、维多利亚花园小区 31#32#人防地下室工程设计图纸、图纸会审及有关设计变更
3、《建筑地基基础施工质量验收法律规范》(GB50202 —22 )4、《建筑工程施工质量验收统一标准》(GB503 —21 )2 工程概况维多利亚花园小区 31#32#人防地下室工程,位于赣榆县新城区,由减江苏顺通建设集团有限公司兴建,由连云港市政规划设计有限公司设计,江苏钟山工程建设咨询有限公司监理
本工程建筑面积为 16486 ,±0
相当于绝对高程 4o30m ,地下室底板厚度 350mm
本工程采纳钢筋混凝土框剪结构,合理使用年限为 50 年,抗震设防烈度为 7 度
填土压实系数根据图纸要求均不应小于 0
3 进度安排和劳动力组织回填土施工进度安排,统一由施工生产经理根据现场需要布置,劳动力选用有施工经验的,技术级别高,工作仔细负责的工人操作
大量回填时,劳动力应保证 30 人以上,分两个班组作业
4 回填土前的准备工作4
1 由工长组织,技术人员向回填土工进行详细交底
2 注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作
3 做好土壤夯实取样试验的准备工作
4 测量工测设好分层标高标志筋
5 回填土应注意覆盖保护,防止雨淋
6 回填前基坑应清理洁净杂物、垃圾、零散用具等
5 施工机具配备主要机具有:蛙式打夯机、翻斗车、手推车、木耙、铁锹(尖、平头两种),2m 靠尺,胶皮管、小线和木折尺等
配备数量:蛙式打夯机 4 台翻斗车 15 辆手推车 8 辆
