地下室外墙防水施工技术技术交底施工单位工程名称交底部位一、材料要求防水卷材:4mm+(3mm)厚 SBS 聚酯胎,低温柔性-25°,改性沥青防水卷材,卷材幅宽为 1米,每卷卷材长 10 米
基层处理剂:采纳再生橡胶改性沥青的汽油溶液为基层处理剂
接缝密封材料:采纳改性沥青密封材料,用于立面防水卷材收头密封及外墙管根等特别部位的粘结处理
其他辅助材料:主要是工业汽油,用于粘结剂稀释,机具清洗
二、主要机具小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器
三、作业条件:1、防水基层(地下室混凝土外墙)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):1
1 基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;1
2 基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角 10mm;阴角 50mm
基层表面平整度检查:2m 靠尺检查,与靠尺最大空隙<5mmo对拉螺栓均与切割剔除,螺栓位置在外墙表面预留的螺栓坑洞采纳与墙体同强度砂浆抹平
3 基层应干燥,含水率应小于 9%,具体检测方法为(参考):用 1m2 见方的防水卷材覆盖在基层上 3-4 小时,揭开卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴
2、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格
防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗
3、防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好足够干粉灭火器,严防火灾发生
4、做好安全防护:基坑边已用钢管做好围护,并通过验收
做好排水措施:已在基坑周圈做好排水沟,防止雨水浸泡基坑
做好照明工作:施工照明工作,配备足够灯具

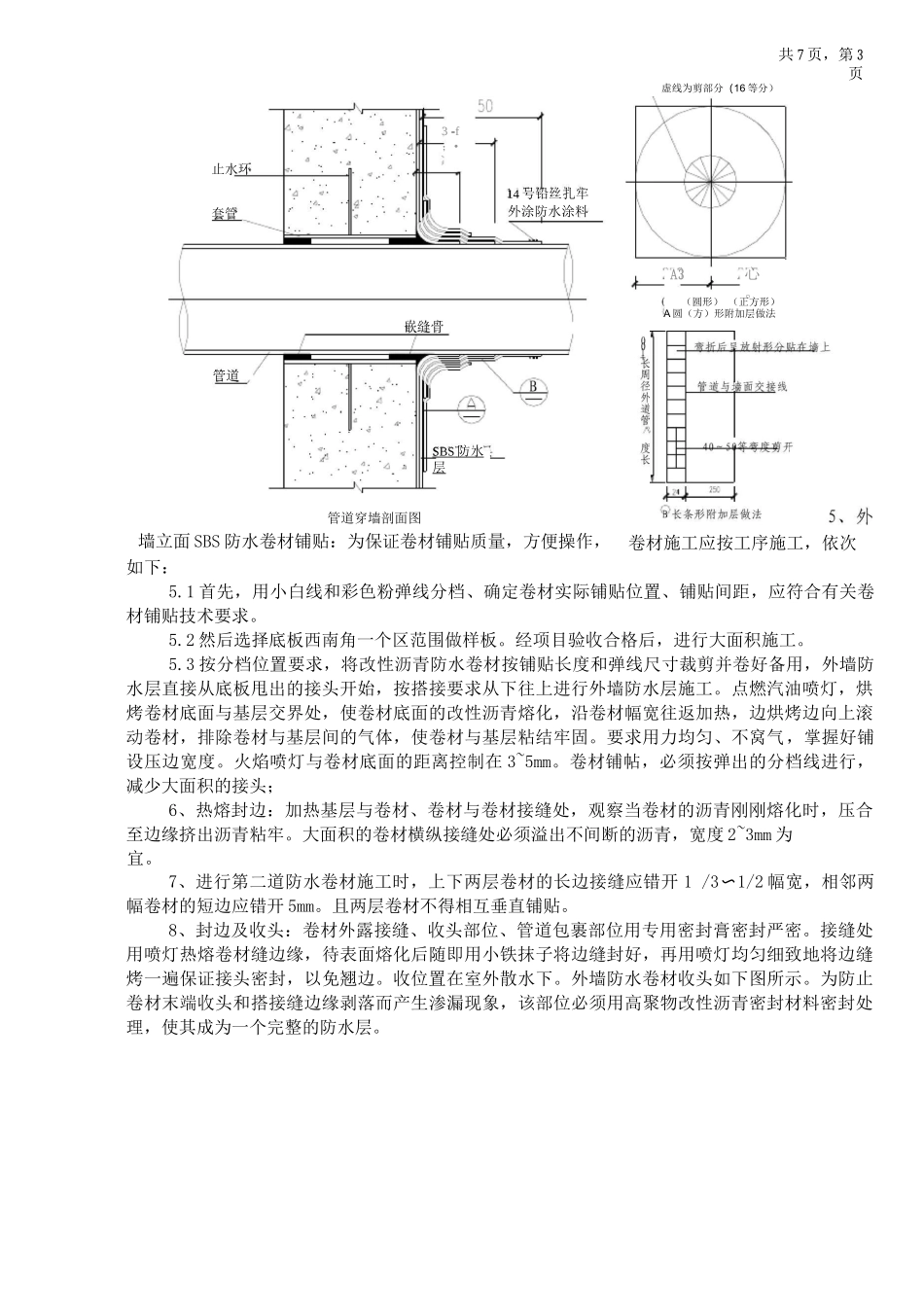

四、操作工艺1、工艺流程:基层处理 T 基层
