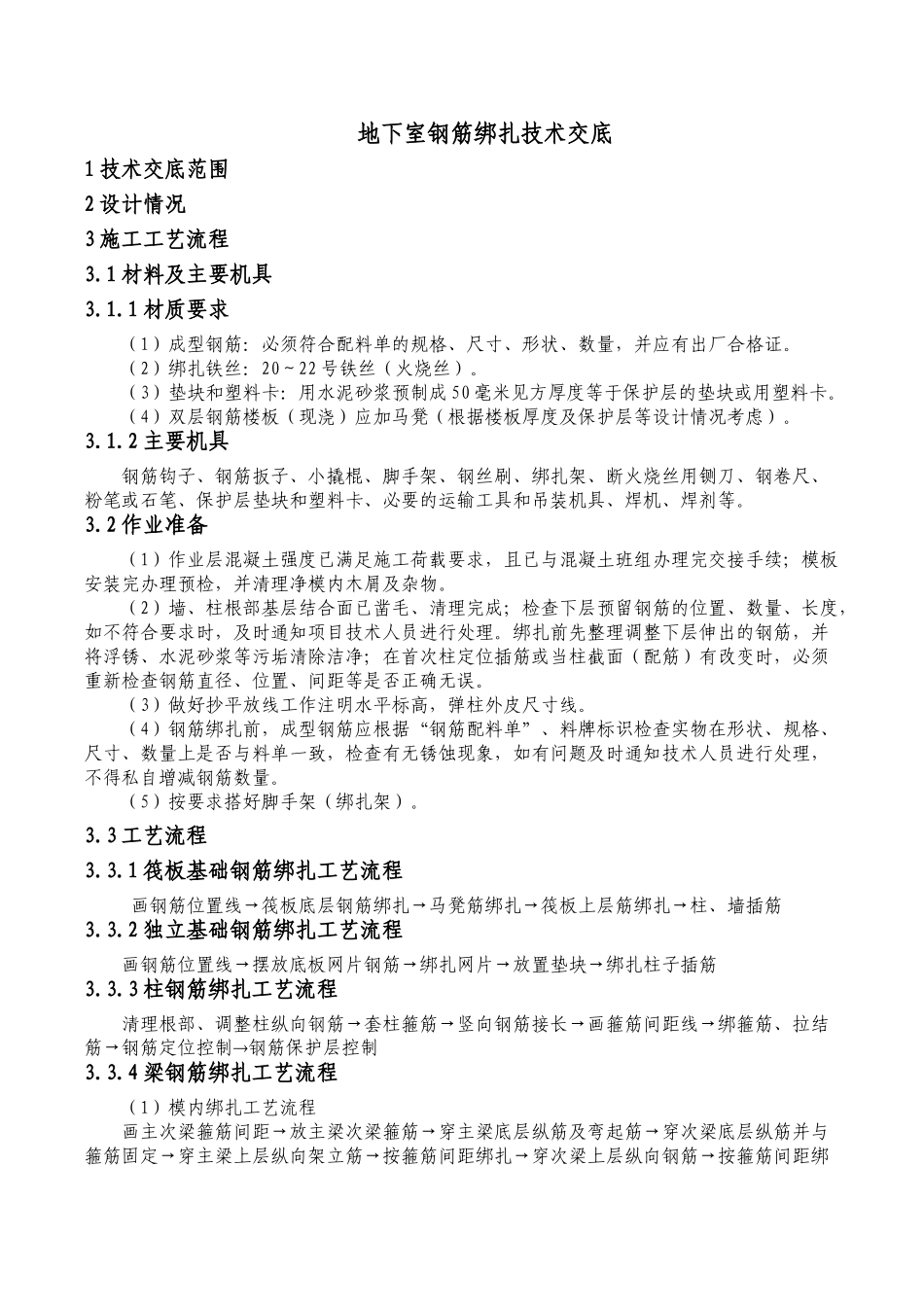

地下室钢筋绑扎技术交底1 技术交底范围2 设计情况3 施工工艺流程3
1 材料及主要机具3
1 材质要求(1)成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并应有出厂合格证
(2)绑扎铁丝:20~22 号铁丝(火烧丝)
(3)垫块和塑料卡:用水泥砂浆预制成 50 毫米见方厚度等于保护层的垫块或用塑料卡
(4)双层钢筋楼板(现浇)应加马凳(根据楼板厚度及保护层等设计情况考虑)
2 主要机具钢筋钩子、钢筋扳子、小撬棍、脚手架、钢丝刷、绑扎架、断火烧丝用铡刀、钢卷尺、粉笔或石笔、保护层垫块和塑料卡、必要的运输工具和吊装机具、焊机、焊剂等
2 作业准备(1)作业层混凝土强度已满足施工荷载要求,且已与混凝土班组办理完交接手续;模板安装完办理预检,并清理净模内木屑及杂物
(2)墙、柱根部基层结合面已凿毛、清理完成;检查下层预留钢筋的位置、数量、长度,如不符合要求时,及时通知项目技术人员进行处理
绑扎前先整理调整下层伸出的钢筋,并将浮锈、水泥砂浆等污垢清除洁净;在首次柱定位插筋或当柱截面(配筋)有改变时,必须重新检查钢筋直径、位置、间距等是否正确无误
(3)做好抄平放线工作注明水平标高,弹柱外皮尺寸线
(4)钢筋绑扎前,成型钢筋应根据“钢筋配料单”、料牌标识检查实物在形状、规格、尺寸、数量上是否与料单一致,检查有无锈蚀现象,如有问题及时通知技术人员进行处理,不得私自增减钢筋数量
(5)按要求搭好脚手架(绑扎架)
3 工艺流程 3
1 筏板基础钢筋绑扎工艺流程 画钢筋位置线→筏板底层钢筋绑扎→马凳筋绑扎→筏板上层筋绑扎→柱、墙插筋3
2 独立基础钢筋绑扎工艺流程画钢筋位置线→摆放底板网片钢筋→绑扎网片→放置垫块→绑扎柱子插筋3

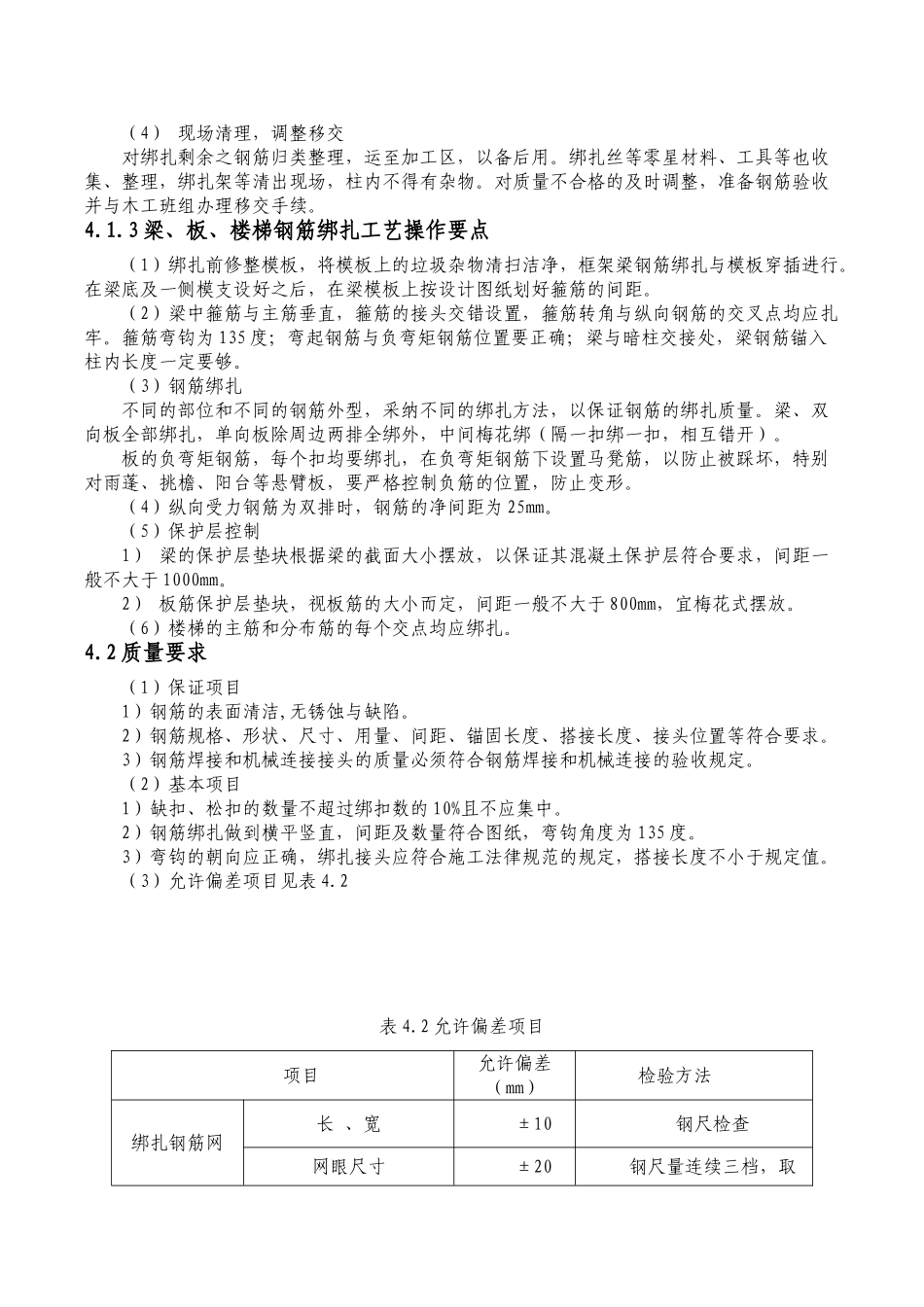

3 柱钢筋绑扎工艺流程清理根部、调整柱纵向钢筋→套柱箍筋→竖向钢筋接长→画箍筋间距线→绑箍筋、拉结筋→钢筋定位控制钢筋保护层控
