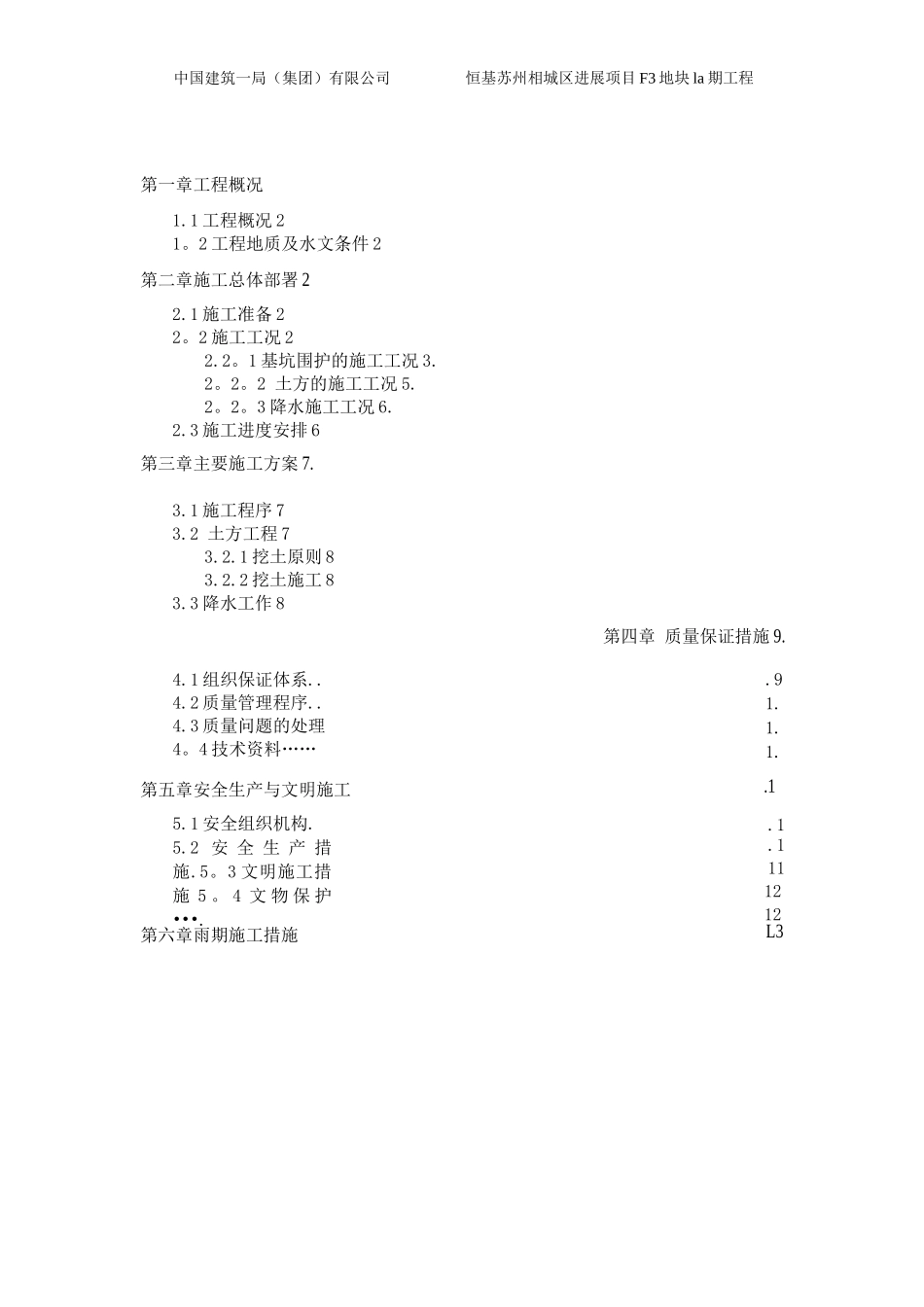

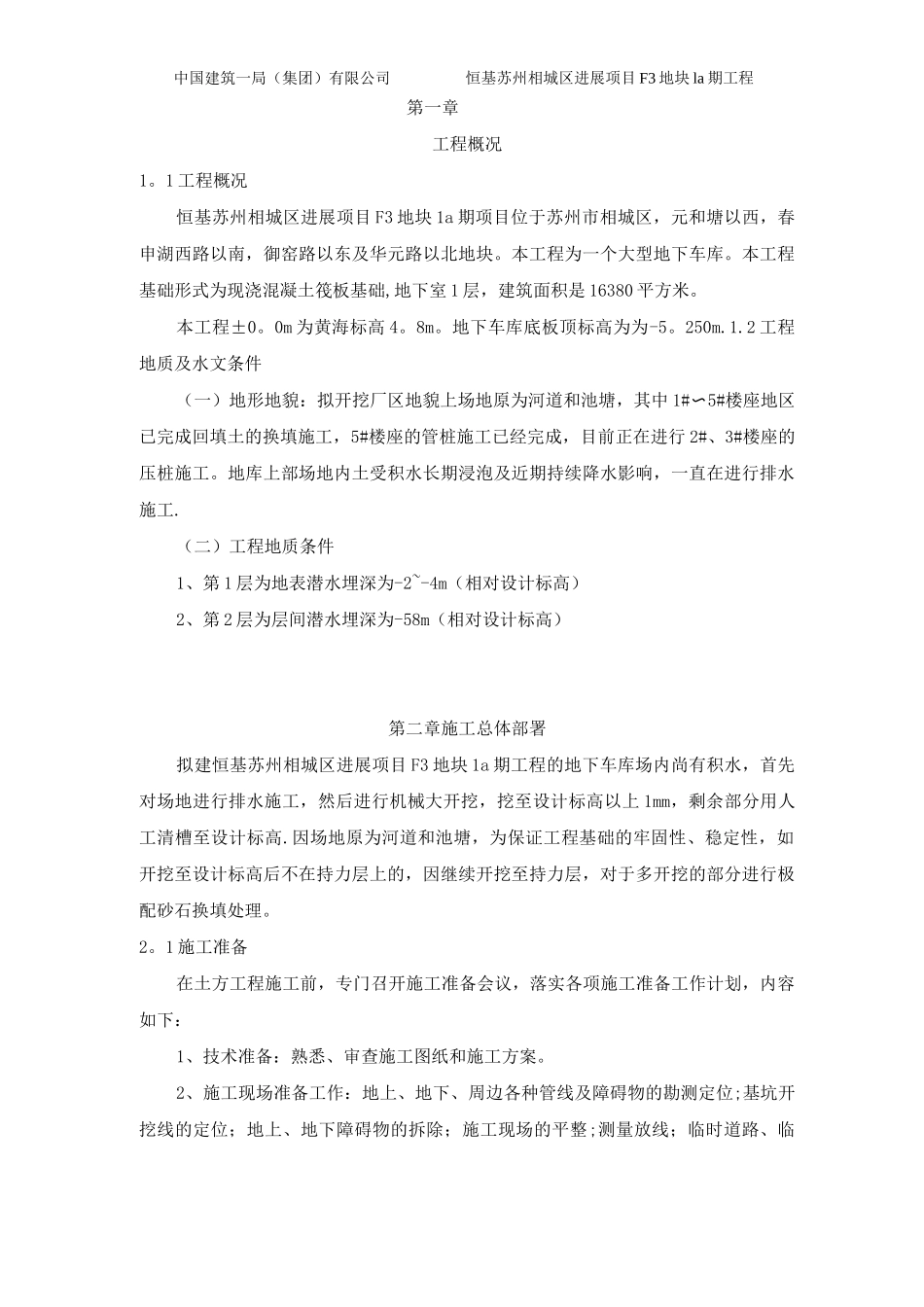

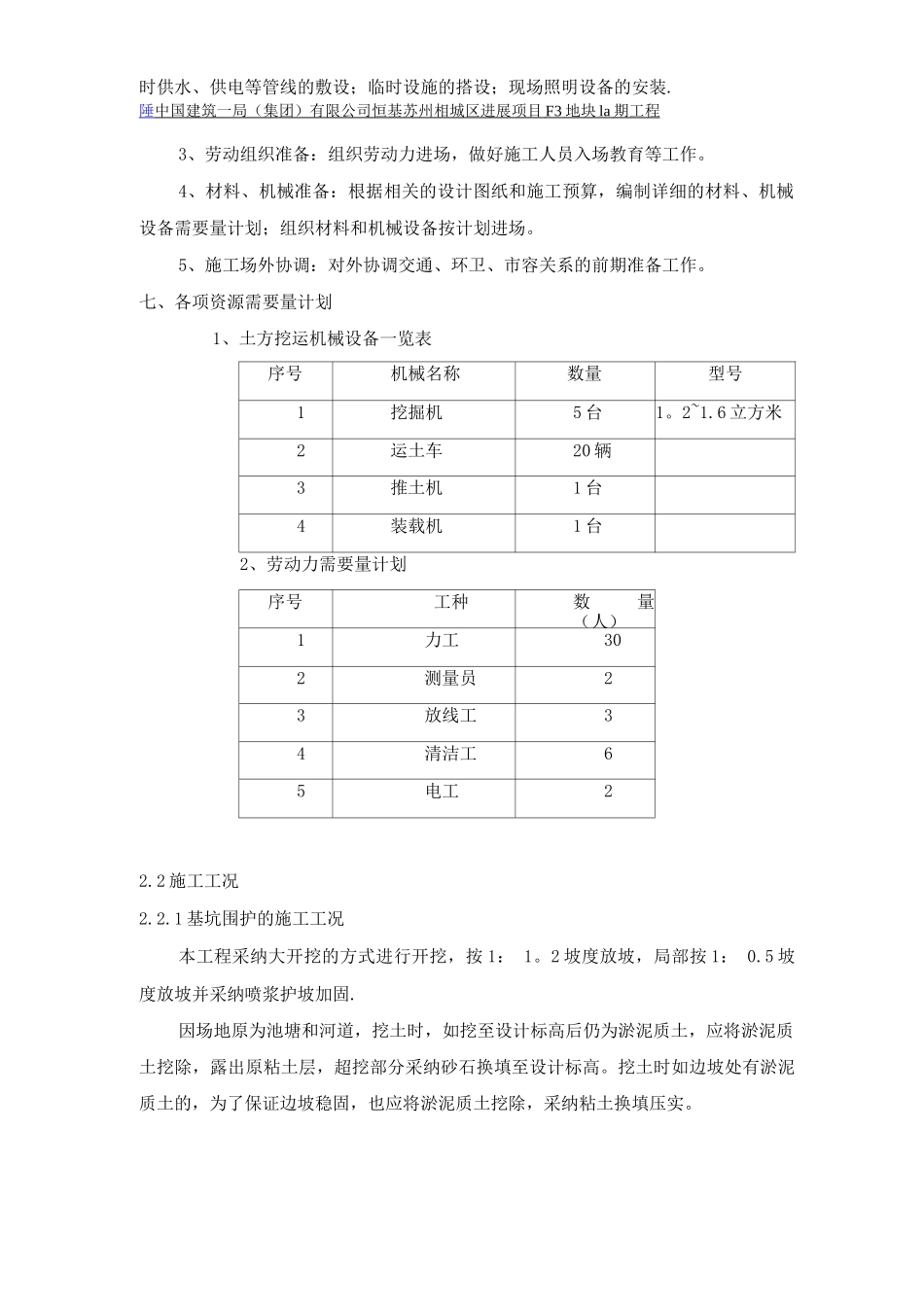

中国建筑一局(集团)有限公司恒基苏州相城区进展项目 F3 地块 la 期工程第一章工程概况1.1 工程概况 21。2 工程地质及水文条件 2第二章施工总体部署 22.1 施工准备 22。2 施工工况 22.2。1 基坑围护的施工工况 3.2。2。2 土方的施工工况 5.2。2。3 降水施工工况 6.2.3 施工进度安排 6第三章主要施工方案 7.3.1 施工程序 73.2 土方工程 73.2.1 挖土原则 83.2.2 挖土施工 83.3 降水工作 8第四章 质量保证措施 9.4.1 组织保证体系..4.2 质量管理程序..4.3 质量问题的处理4。4 技术资料…….91.1.1.第五章安全生产与文明施工.15.1 安全组织机构.5.2 安 全 生 产 措施.5。3 文明施工措施 5 。 4 文 物 保 护•••..1.1111212第六章雨期施工措施L3第一章工程概况1。1 工程概况恒基苏州相城区进展项目 F3 地块 1a 期项目位于苏州市相城区,元和塘以西,春申湖西路以南,御窑路以东及华元路以北地块。本工程为一个大型地下车库。本工程基础形式为现浇混凝土筏板基础,地下室 1 层,建筑面积是 16380 平方米。本工程±0。0m 为黄海标高 4。8m。地下车库底板顶标高为为-5。250m.1.2 工程地质及水文条件(一)地形地貌:拟开挖厂区地貌上场地原为河道和池塘,其中 1#〜5#楼座地区已完成回填土的换填施工,5#楼座的管桩施工已经完成,目前正在进行 2#、3#楼座的压桩施工。地库上部场地内土受积水长期浸泡及近期持续降水影响,一直在进行排水施工.(二)工程地质条件1、第 1 层为地表潜水埋深为-2~-4m(相对设计标高)2、第 2 层为层间潜水埋深为-58m(相对设计标高)第二章施工总体部署拟建恒基苏州相城区进展项目 F3 地块 1a 期工程的地下车库场内尚有积水,首先对场地进行排水施工,然后进行机械大开挖,挖至设计标高以上 1mm,剩余部分用人工清槽至设计标高.因场地原为河道和池塘,为保证工程基础的牢固性、稳定性,如开挖至设计标高后不在持力层上的,因继续开挖至持力层,对于多开挖的部分进行极配砂石换填处理。2。1 施工准备在土方工程施工前,专门召开施工准备会议,落实各项施工准备工作计划,内容如下:1、技术准备:熟悉、审查施工图纸和施工方案。2、施工现场准备工作:地上、地下、周边各种管线及障碍物的勘测定位;基坑开挖线的定位;地上、地下障碍物的拆除;施工现场的平整;测量放线;临时道路、临中国建筑一局(集团)有限公司恒基苏州相城区进展项目 F3 地块...
