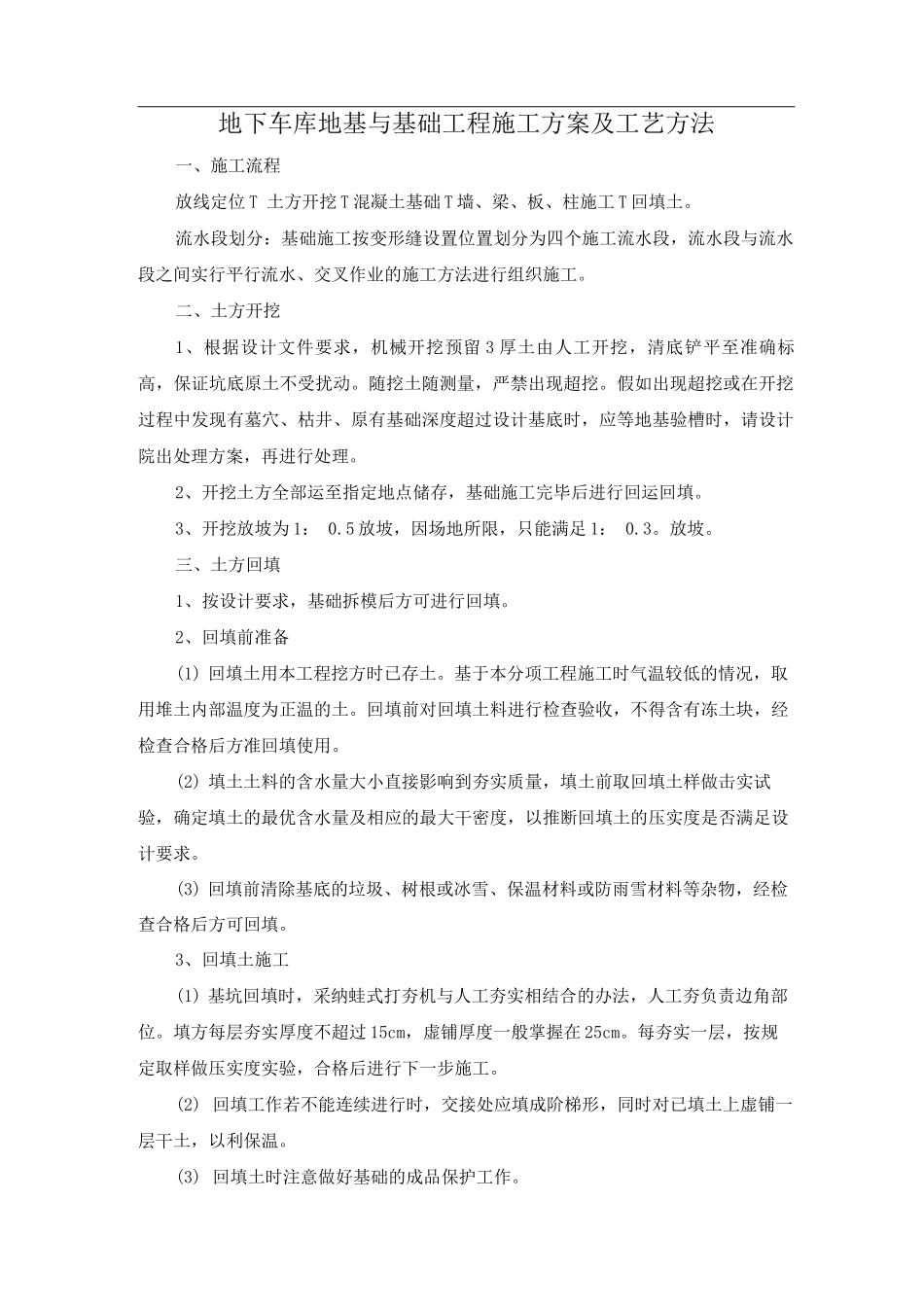

地下车库地基与基础工程施工方案及工艺方法一、施工流程放线定位 T 土方开挖 T 混凝土基础 T 墙、梁、板、柱施工 T 回填土
流水段划分:基础施工按变形缝设置位置划分为四个施工流水段,流水段与流水段之间实行平行流水、交叉作业的施工方法进行组织施工
二、土方开挖1、根据设计文件要求,机械开挖预留 3 厚土由人工开挖,清底铲平至准确标高,保证坑底原土不受扰动
随挖土随测量,严禁出现超挖
假如出现超挖或在开挖过程中发现有墓穴、枯井、原有基础深度超过设计基底时,应等地基验槽时,请设计院出处理方案,再进行处理
2、开挖土方全部运至指定地点储存,基础施工完毕后进行回运回填
3、开挖放坡为 1: 0
5 放坡,因场地所限,只能满足 1: 0
三、土方回填1、按设计要求,基础拆模后方可进行回填
2、回填前准备(1) 回填土用本工程挖方时已存土
基于本分项工程施工时气温较低的情况,取用堆土内部温度为正温的土
回填前对回填土料进行检查验收,不得含有冻土块,经检查合格后方准回填使用
(2) 填土土料的含水量大小直接影响到夯实质量,填土前取回填土样做击实试验,确定填土的最优含水量及相应的最大干密度,以推断回填土的压实度是否满足设计要求
(3) 回填前清除基底的垃圾、树根或冰雪、保温材料或防雨雪材料等杂物,经检查合格后方可回填
3、回填土施工(1) 基坑回填时,采纳蛙式打夯机与人工夯实相结合的办法,人工夯负责边角部位
填方每层夯实厚度不超过 15cm,虚铺厚度一般掌握在 25cm
每夯实一层,按规定取样做压实度实验,合格后进行下一步施工
(2) 回填工作若不能连续进行时,交接处应填成阶梯形,同时对已填土上虚铺一层干土,以利保温
(3) 回填土时注意做好基础的成品保护工作

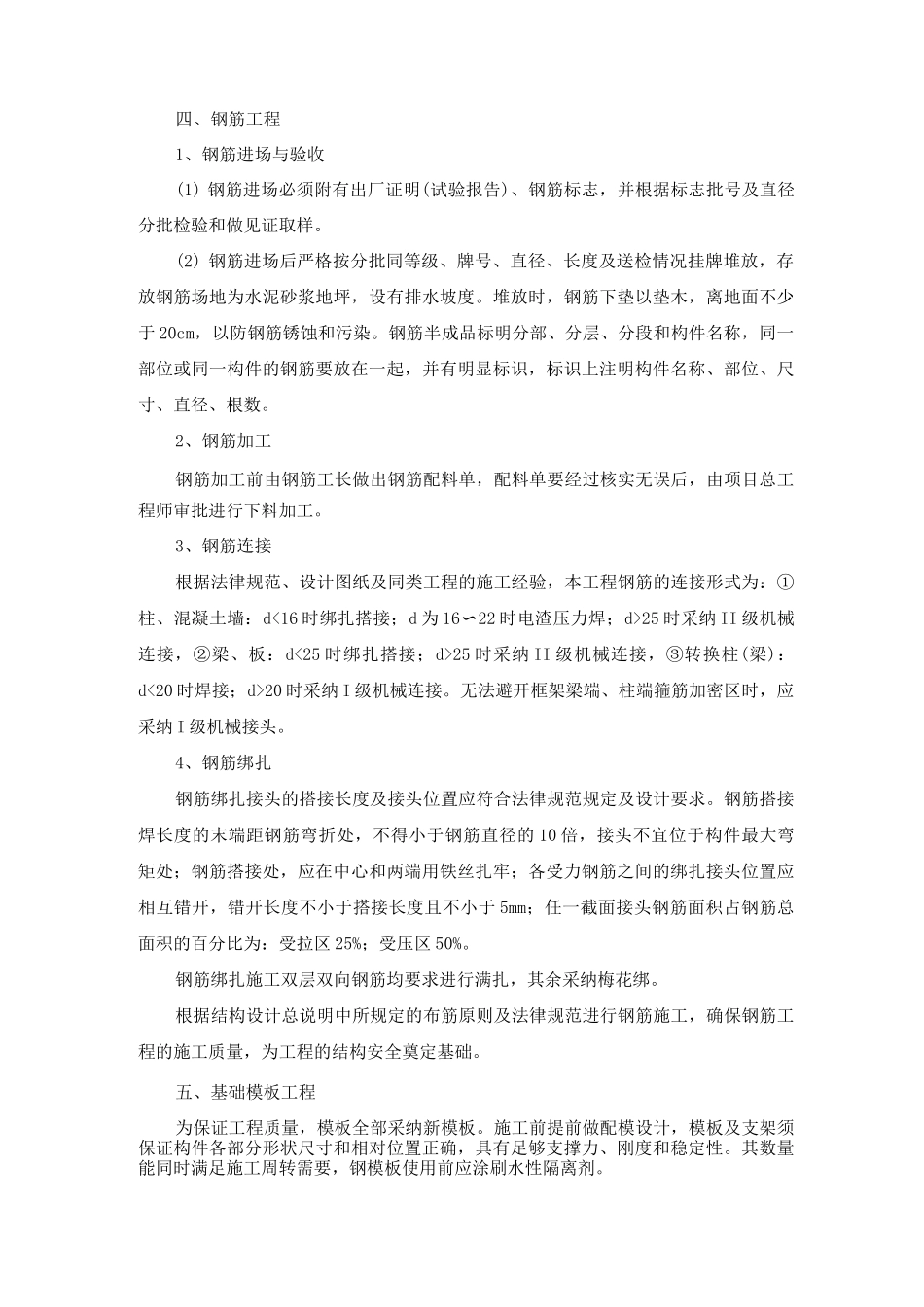

四、钢筋工程1、钢筋进场与验收(1) 钢筋进场必须附有出厂证明(试验报告)、钢筋标志,并根据标志批号及直径分批检验和做
