1、编制依据:1
2 嵌入式软件研发及智能工业机器人生产项目工程图纸、图纸会审及设计变更;1
3 国家和地方有关安全生产、劳动及环境保护、消防安全等的法律、法规和安全技术标准、法律规范和规程规定;1
4 企业的安全管理规章制度,嵌入式软件研发及智能工业机器人生产项目工程施工组织设计;1
5 公司各种管理制度及管理体系文件
6《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2025)2、工程概况:2
1 单位工程的简要概况:本工程为嵌入式软件研发及智能工业机器人生产项目,研发车间层数为地上五层,第一、五层层高为 4
80m,其余三层高 3°9m ;生产车间为地上一层,层高为 13°70m
建筑总面积约为 20735m 2
建筑结构形式是框架结构;其建筑结构的安全等级为二级;抗震设防类别为丙级,抗震设防烈度为 6 度,使用年限为 50 年;本工程耐火设计的建筑分类为二类;耐火等级为地上为二级
本工程于 2025 年 7 月 12 日开工,2025 年 7 月 12 日竣工,总工期为 365 天
1 分项工程概况:本工程加气砼砌块总量约为 20m3,按设计要求室外地坪以上(不与土壤接触墙体)的墙采纳 2 x 240 x 6 加气砼砌块
砌块强度等级为 A3
5,砂浆采纳 M5 混合砂浆
埋在土中填充墙采纳 M10 水泥砂浆砌粉煤灰砖,两侧采纳 1: 2 聚合物防水砂浆,分两次抹 20 厚

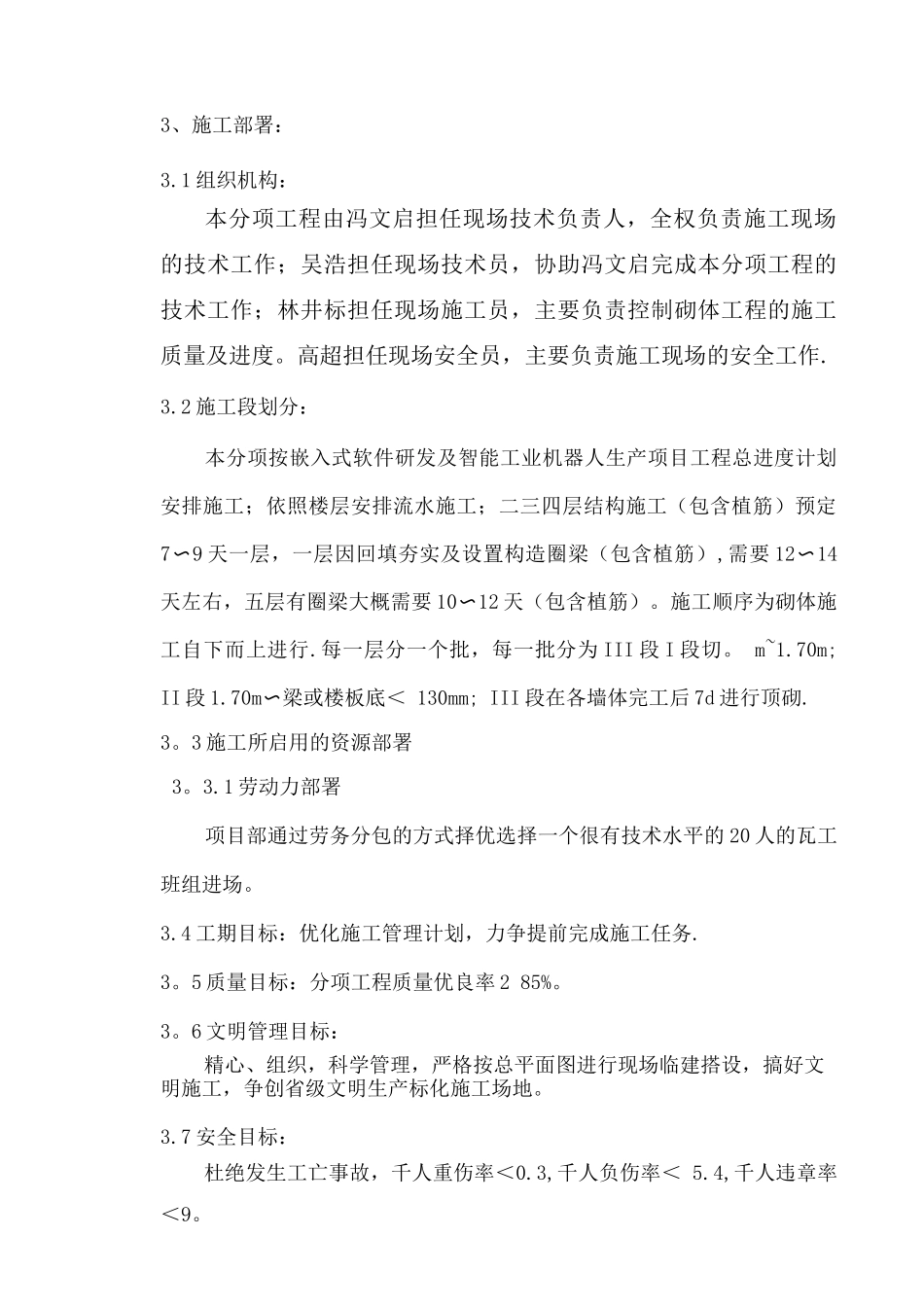

3、施工部署:3
1 组织机构:本分项工程由冯文启担任现场技术负责人,全权负责施工现场的技术工作;吴浩担任现场技术员,协助冯文启完成本分项工程的技术工作;林井标担任现场施工员,主要负责控制砌体工程的施工质量及进度
高超担任现场安全员,主要负责施工现场的安全工作

2 施工段划分:本分项按嵌入式软件研发及智能工业机器人生产项目工程总进度计划安排施工;依照楼层安排流水施工;二三
