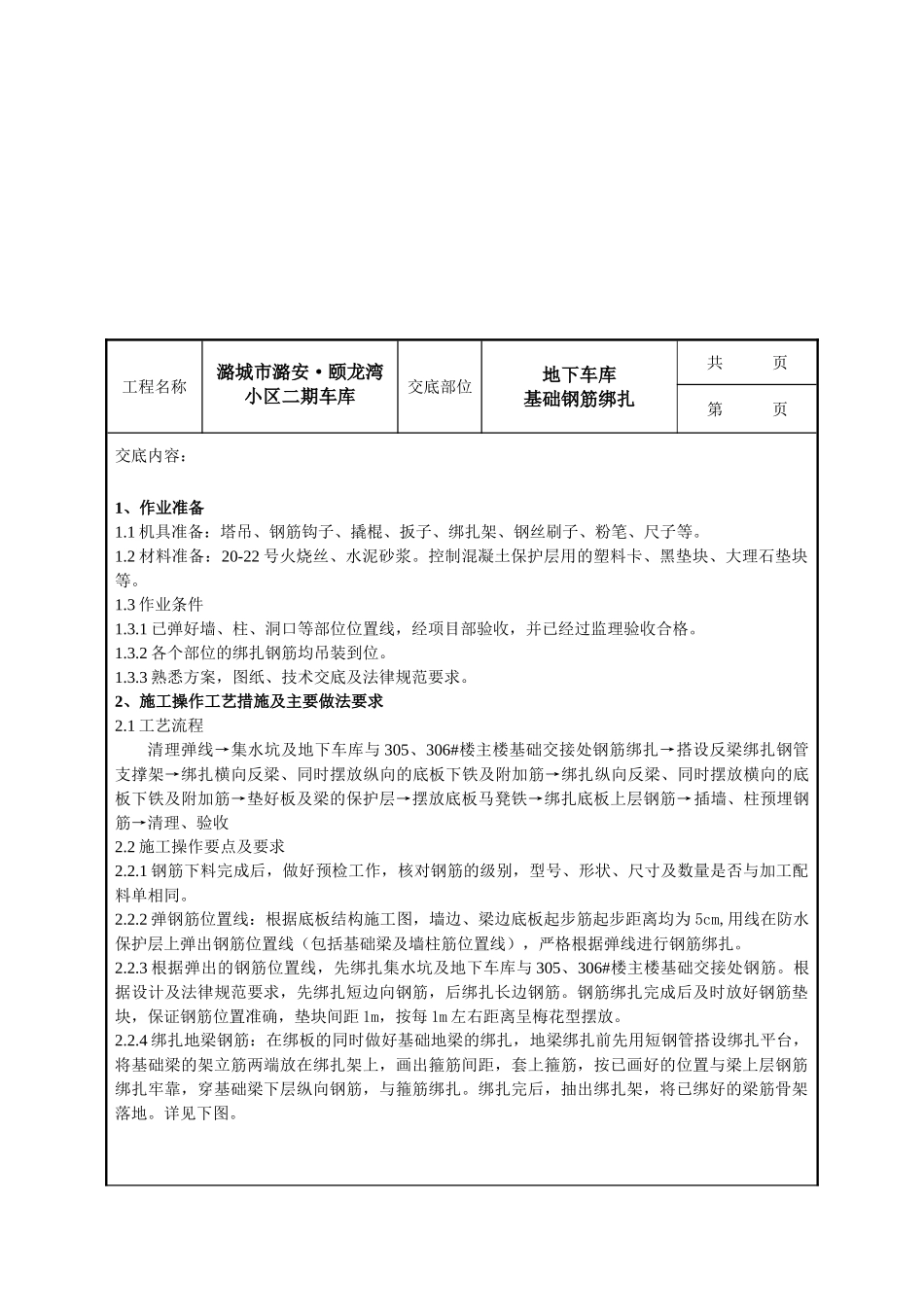

工程名称潞城市潞安·颐龙湾小区二期车库交底部位地下车库基础钢筋绑扎共 页第 页交底内容:1、作业准备1
1 机具准备:塔吊、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等
2 材料准备:20-22 号火烧丝、水泥砂浆
控制混凝土保护层用的塑料卡、黑垫块、大理石垫块等
3 作业条件1
1 已弹好墙、柱、洞口等部位位置线,经项目部验收,并已经过监理验收合格
2 各个部位的绑扎钢筋均吊装到位
3 熟悉方案,图纸、技术交底及法律规范要求
2、施工操作工艺措施及主要做法要求2
1 工艺流程清理弹线→集水坑及地下车库与 305、306#楼主楼基础交接处钢筋绑扎→搭设反梁绑扎钢管支撑架→绑扎横向反梁、同时摆放纵向的底板下铁及附加筋→绑扎纵向反梁、同时摆放横向的底板下铁及附加筋→垫好板及梁的保护层→摆放底板马凳铁→绑扎底板上层钢筋→插墙、柱预埋钢筋→清理、验收2
2 施工操作要点及要求2
1 钢筋下料完成后,做好预检工作,核对钢筋的级别,型号、形状、尺寸及数量是否与加工配料单相同
2 弹钢筋位置线:根据底板结构施工图,墙边、梁边底板起步筋起步距离均为 5cm,用线在防水保护层上弹出钢筋位置线(包括基础梁及墙柱筋位置线),严格根据弹线进行钢筋绑扎
3 根据弹出的钢筋位置线,先绑扎集水坑及地下车库与 305、306#楼主楼基础交接处钢筋
根据设计及法律规范要求,先绑扎短边向钢筋,后绑扎长边钢筋
钢筋绑扎完成后及时放好钢筋垫块,保证钢筋位置准确,垫块间距 1m,按每 1m 左右距离呈梅花型摆放
4 绑扎地梁钢筋:在绑板的同时做好基础地梁的绑扎,地梁绑扎前先用短钢管搭设绑扎平台,将基础梁的架立筋两端放在绑扎架上,画出箍筋间距,套上箍筋,按已画好的位置与梁上层钢筋绑扎牢靠,穿基础梁下层纵向钢筋,与箍筋绑扎
绑扎完后,抽出绑扎架,将已绑好的
