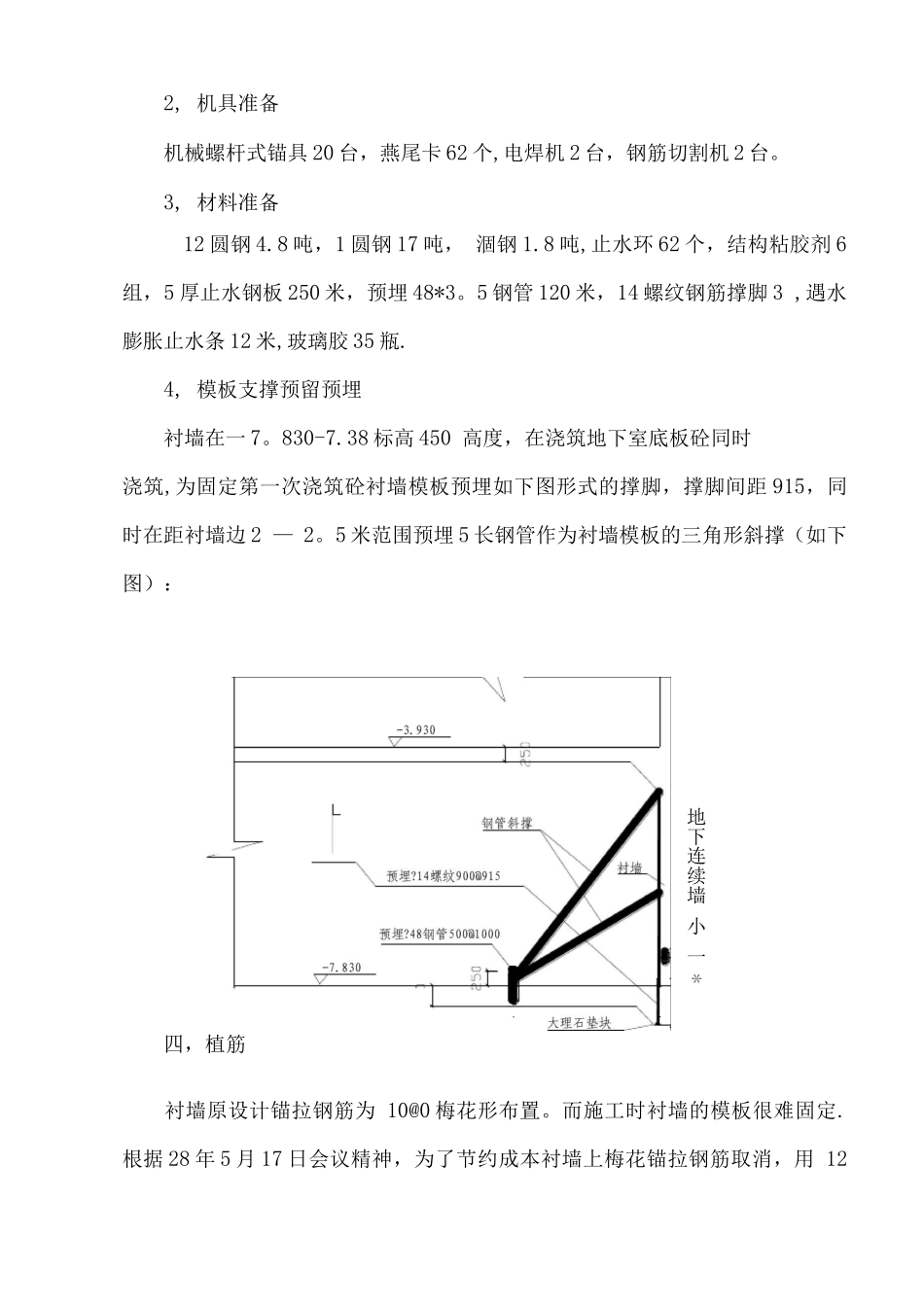

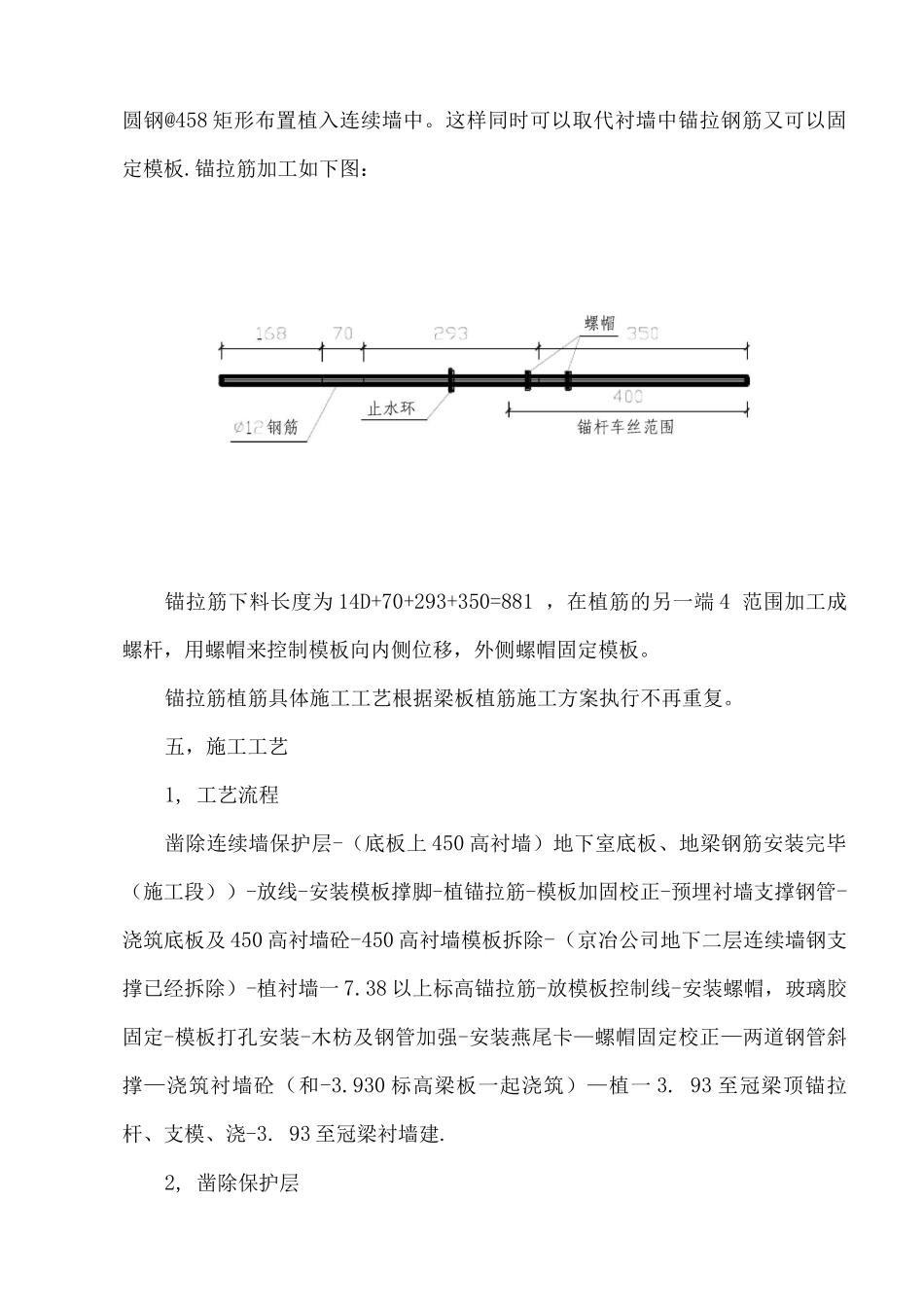

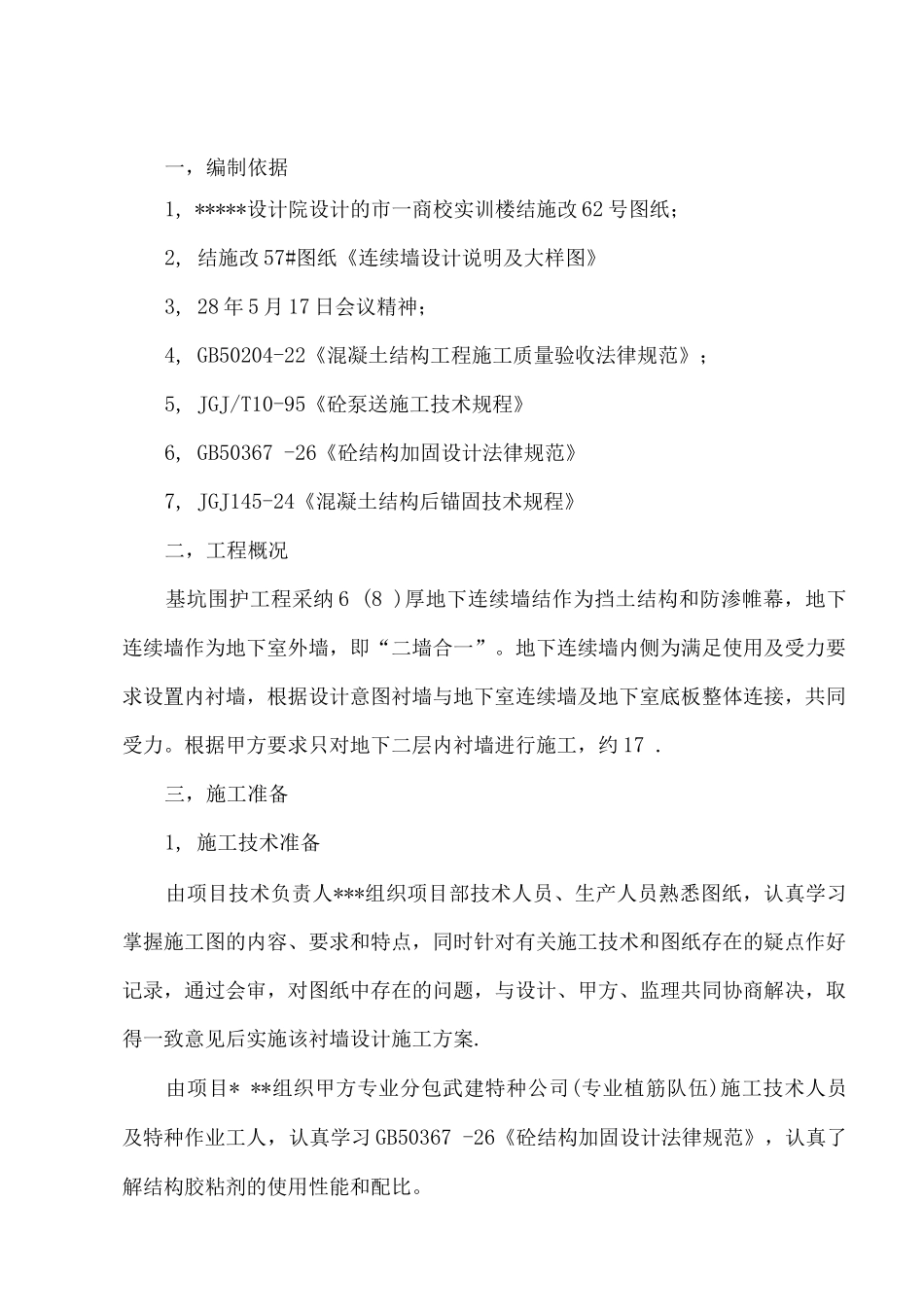

一,编制依据1, *****设计院设计的市一商校实训楼结施改 62 号图纸;2, 结施改 57#图纸《连续墙设计说明及大样图》3, 28 年 5 月 17 日会议精神;4, GB50204-22《混凝土结构工程施工质量验收法律规范》;5, JGJ/T10-95《砼泵送施工技术规程》6, GB50367 -26《砼结构加固设计法律规范》7, JGJ145-24《混凝土结构后锚固技术规程》二,工程概况基坑围护工程采纳 6 (8 )厚地下连续墙结作为挡土结构和防渗帷幕,地下连续墙作为地下室外墙,即“二墙合一”。地下连续墙内侧为满足使用及受力要求设置内衬墙,根据设计意图衬墙与地下室连续墙及地下室底板整体连接,共同受力。根据甲方要求只对地下二层内衬墙进行施工,约 17 .三,施工准备1, 施工技术准备由项目技术负责人***组织项目部技术人员、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点作好记录,通过会审,对图纸中存在的问题,与设计、甲方、监理共同协商解决,取得一致意见后实施该衬墙设计施工方案.由项目* **组织甲方专业分包武建特种公司(专业植筋队伍)施工技术人员及特种作业工人,认真学习 GB50367 -26《砼结构加固设计法律规范》,认真了解结构胶粘剂的使用性能和配比。2, 机具准备机械螺杆式锚具 20 台,燕尾卡 62 个,电焊机 2 台,钢筋切割机 2 台。3, 材料准备12 圆钢 4.8 吨,1 圆钢 17 吨, 涸钢 1.8 吨,止水环 62 个,结构粘胶剂 6组,5 厚止水钢板 250 米,预埋 48*3。5 钢管 120 米,14 螺纹钢筋撑脚 3 ,遇水膨胀止水条 12 米,玻璃胶 35 瓶.4, 模板支撑预留预埋衬墙在一 7。830-7.38 标高 450 高度,在浇筑地下室底板砼同时浇筑,为固定第一次浇筑砼衬墙模板预埋如下图形式的撑脚,撑脚间距 915,同时在距衬墙边 2 — 2。5 米范围预埋 5 长钢管作为衬墙模板的三角形斜撑(如下图):四,植筋衬墙原设计锚拉钢筋为 10@0 梅花形布置。而施工时衬墙的模板很难固定.根据 28 年 5 月 17 日会议精神,为了节约成本衬墙上梅花锚拉钢筋取消,用 12地下连续墙 小 一 *圆钢@458 矩形布置植入连续墙中。这样同时可以取代衬墙中锚拉钢筋又可以固定模板.锚拉筋加工如下图:锚拉筋下料长度为 14D+70+293+350=881 ,在植筋的另一端 4 范围加工成螺杆,用螺帽来控制模板向内侧位移,外侧螺帽固定模板。锚拉筋植筋具体施工工艺根据梁板植筋施工方案执...
