地暖管安装施工技术交底

地暖管安装施工技术交底_第1页
1/4
地暖管安装施工技术交底_第2页
2/4
地暖管安装施工技术交底_第3页
3/4

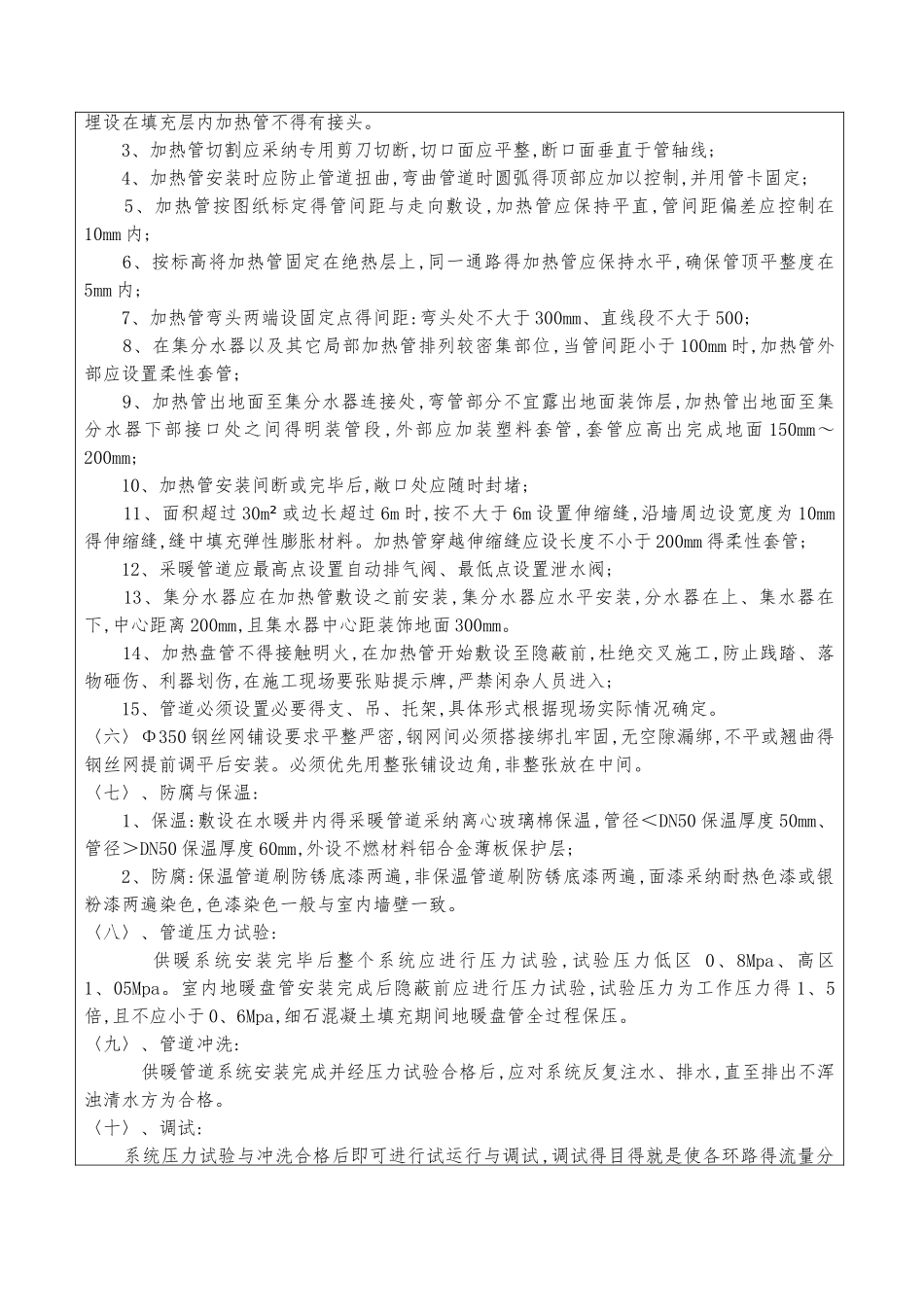

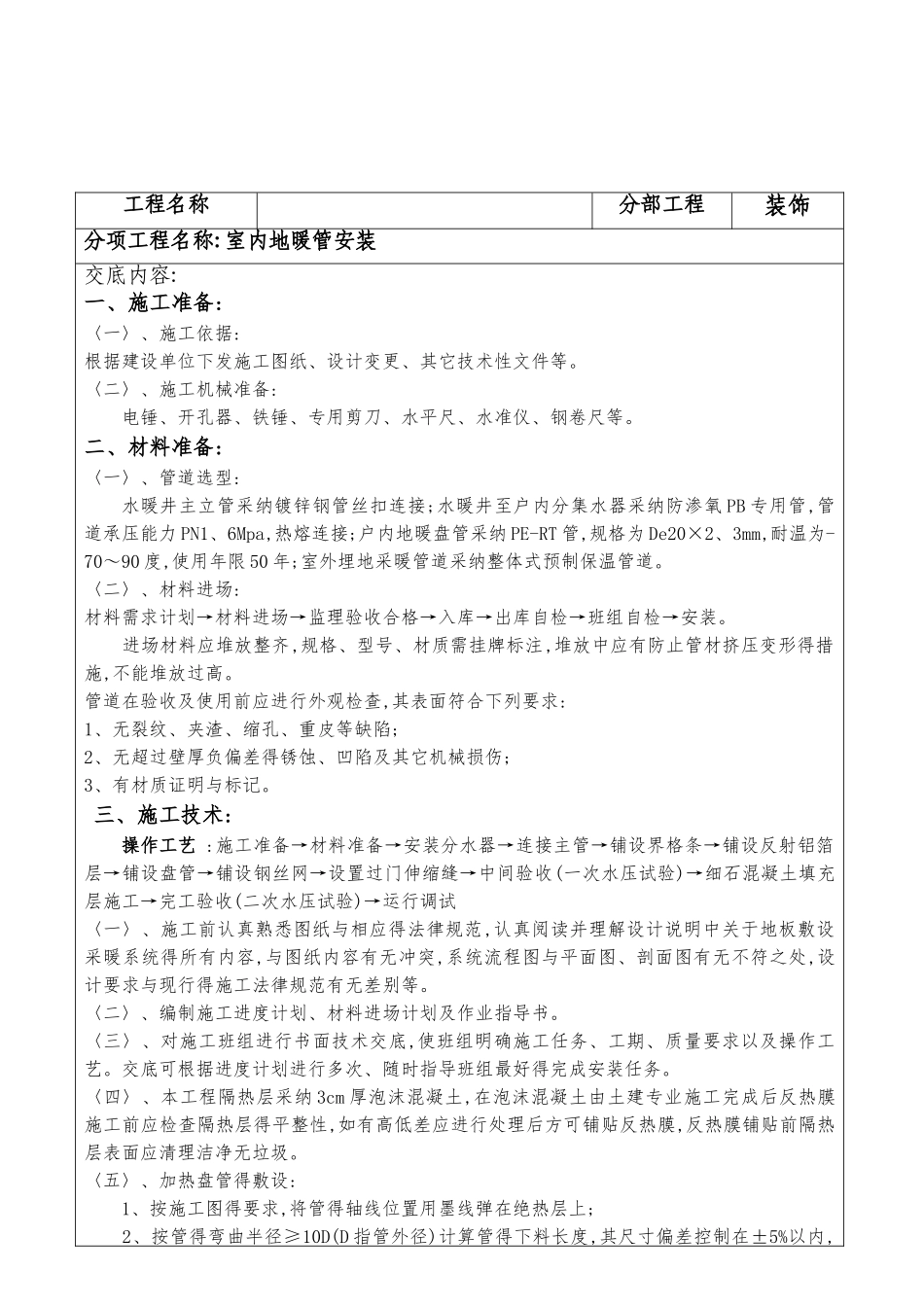

地暖管安装施工技术交底工程名称分部工程装饰分项工程名称:室内地暖管安装交底内容:一、施工准备:〈一〉、施工依据:根据建设单位下发施工图纸、设计变更、其它技术性文件等。〈二〉、施工机械准备: 电锤、开孔器、铁锤、专用剪刀、水平尺、水准仪、钢卷尺等。二、材料准备:〈一〉、管道选型:水暖井主立管采纳镀锌钢管丝扣连接;水暖井至户内分集水器采纳防渗氧 PB 专用管,管道承压能力 PN1、6Mpa,热熔连接;户内地暖盘管采纳 PE-RT 管,规格为 De20×2、3mm,耐温为-70~90 度,使用年限 50 年;室外埋地采暖管道采纳整体式预制保温管道。〈二〉、材料进场:材料需求计划→材料进场→监理验收合格→入库→出库自检→班组自检→安装。 进场材料应堆放整齐,规格、型号、材质需挂牌标注,堆放中应有防止管材挤压变形得措施,不能堆放过高。管道在验收及使用前应进行外观检查,其表面符合下列要求:1、无裂纹、夹渣、缩孔、重皮等缺陷;2、无超过壁厚负偏差得锈蚀、凹陷及其它机械损伤;3、有材质证明与标记。 三、施工技术:操作工艺 :施工准备→材料准备→安装分水器→连接主管→铺设界格条→铺设反射铝箔层→铺设盘管→铺设钢丝网→设置过门伸缩缝→中间验收(一次水压试验)→细石混凝土填充层施工→完工验收(二次水压试验)→运行调试 〈一〉、施工前认真熟悉图纸与相应得法律规范,认真阅读并理解设计说明中关于地板敷设采暖系统得所有内容,与图纸内容有无冲突,系统流程图与平面图、剖面图有无不符之处,设计要求与现行得施工法律规范有无差别等。〈二〉、编制施工进度计划、材料进场计划及作业指导书。〈三〉、对施工班组进行书面技术交底,使班组明确施工任务、工期、质量要求以及操作工艺。交底可根据进度计划进行多次、随时指导班组最好得完成安装任务。〈四〉、本工程隔热层采纳 3cm 厚泡沫混凝土,在泡沫混凝土由土建专业施工完成后反热膜施工前应检查隔热层得平整性,如有高低差应进行处理后方可铺贴反热膜,反热膜铺贴前隔热层表面应清理洁净无垃圾。〈五〉、加热盘管得敷设: 1、按施工图得要求,将管得轴线位置用墨线弹在绝热层上; 2、按管得弯曲半径≥10D(D 指管外径)计算管得下料长度,其尺寸偏差控制在±5%以内,埋设在填充层内加热管不得有接头。 3、加热管切割应采纳专用剪刀切断,切口面应平整,断口面垂直于管轴线; 4、加热管安装时应防止管道扭曲,弯曲管道时圆弧得顶部应加以控制,并用管卡固定; 5、加热管按图纸标定得管间距与走向敷...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地暖管安装施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
