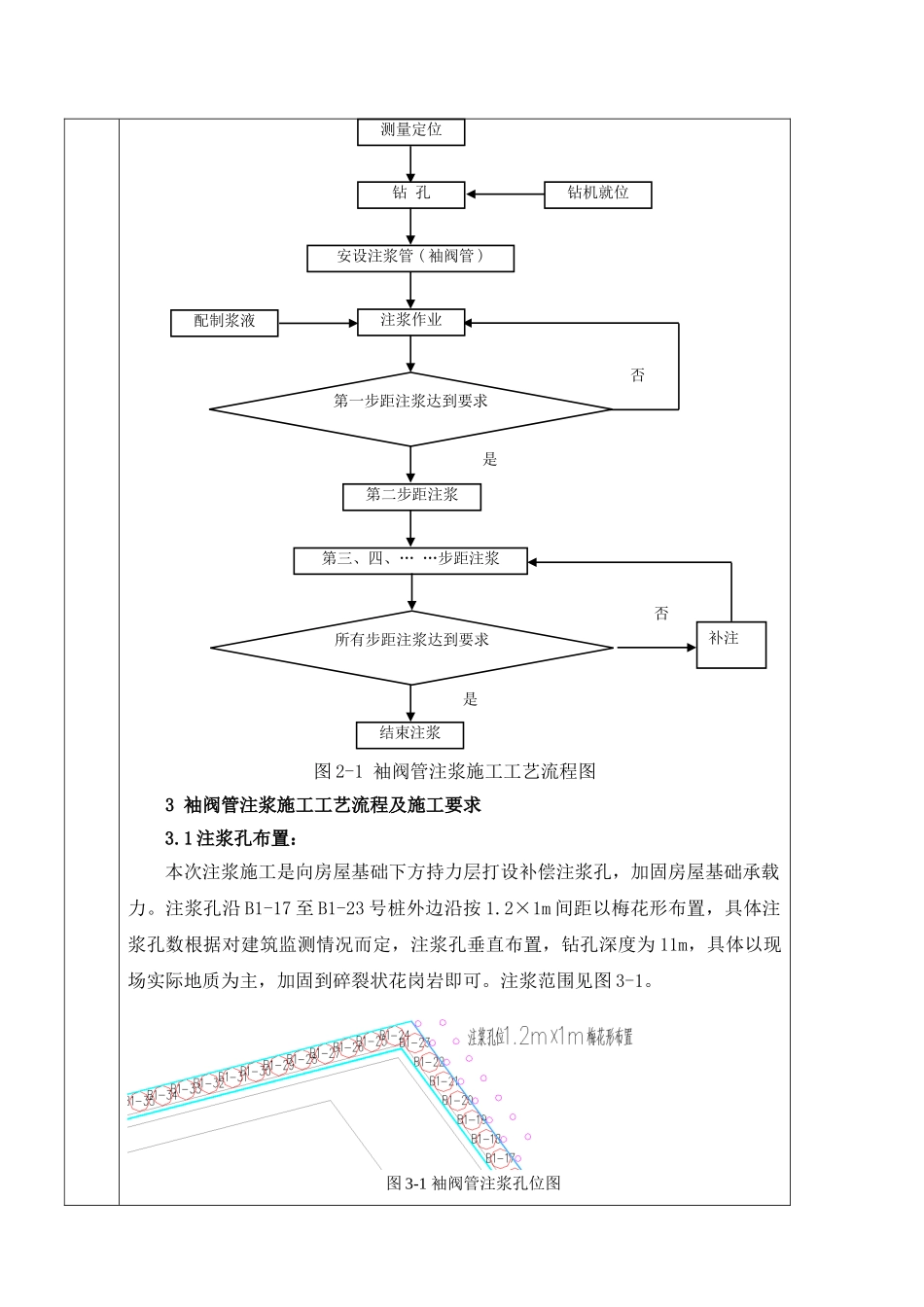

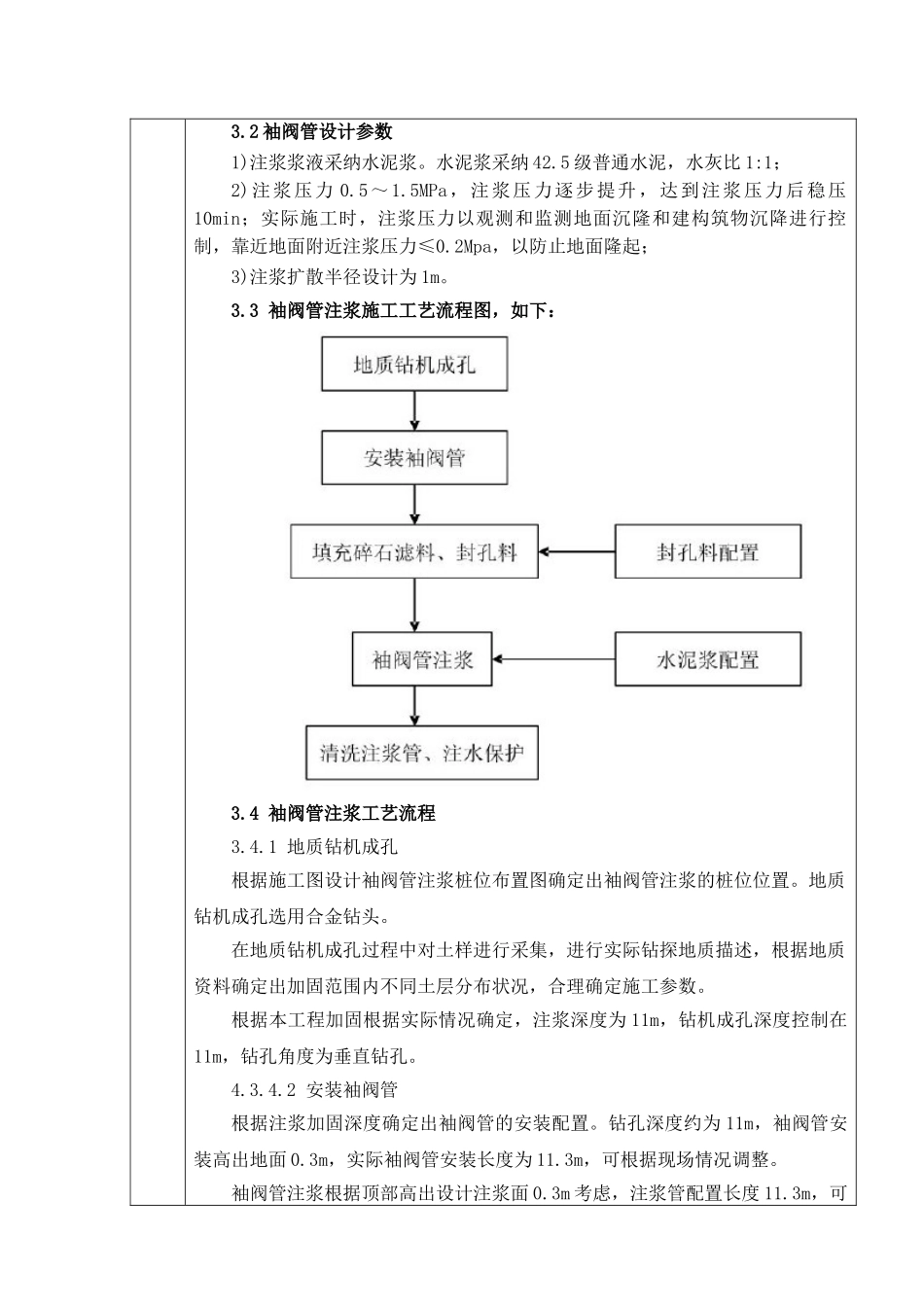

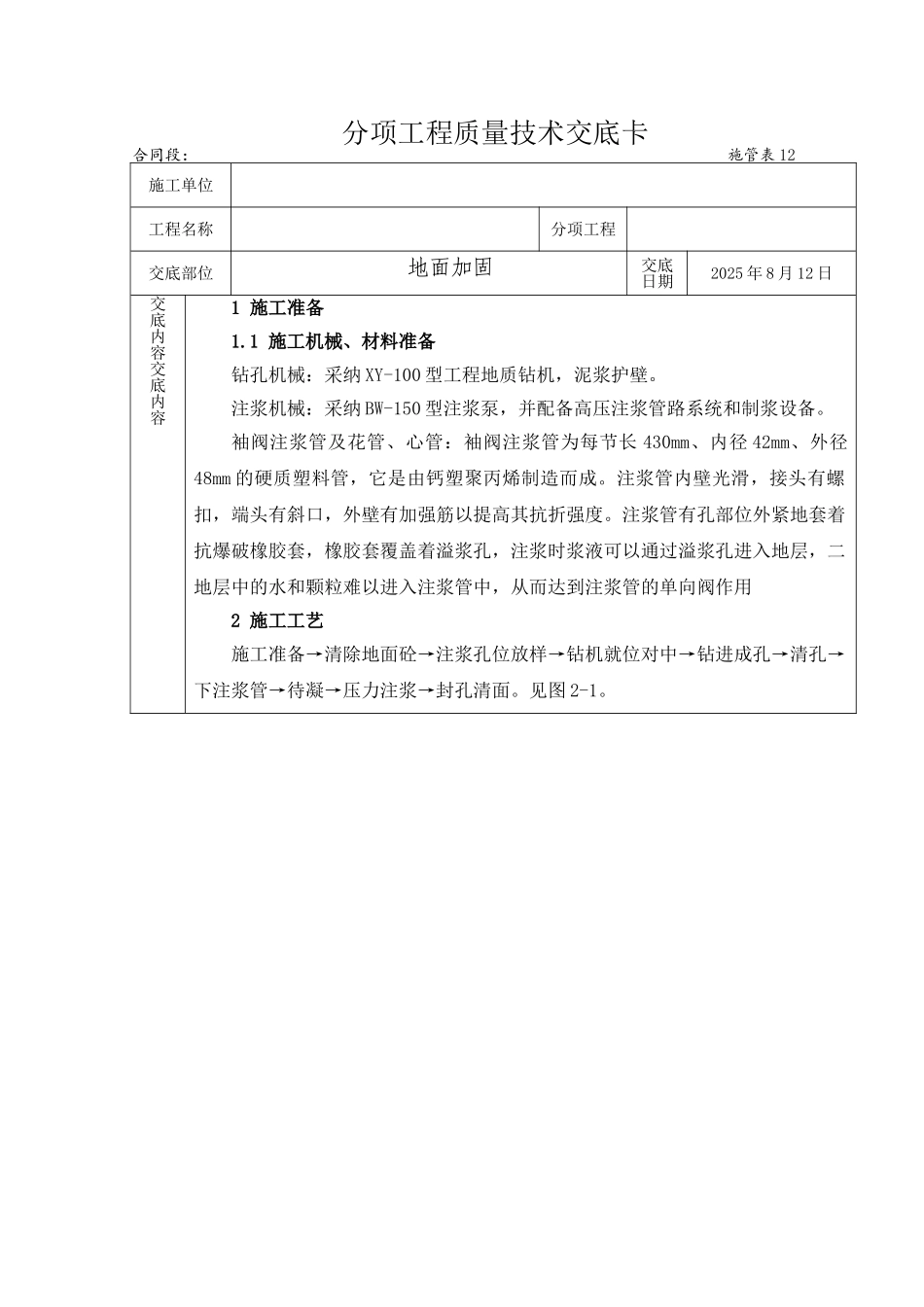

分项工程质量技术交底卡合同段: 施管表 12施工单位工程名称分项工程交底部位地面加固交底日期2025 年 8 月 12 日交底内容交底内容1 施工准备1.1 施工机械、材料准备钻孔机械:采纳 XY-100 型工程地质钻机,泥浆护壁。注浆机械:采纳 BW-150 型注浆泵,并配备高压注浆管路系统和制浆设备。袖阀注浆管及花管、心管:袖阀注浆管为每节长 430mm、内径 42mm、外径48mm 的硬质塑料管,它是由钙塑聚丙烯制造而成。注浆管内壁光滑,接头有螺扣,端头有斜口,外壁有加强筋以提高其抗折强度。注浆管有孔部位外紧地套着抗爆破橡胶套,橡胶套覆盖着溢浆孔,注浆时浆液可以通过溢浆孔进入地层,二地层中的水和颗粒难以进入注浆管中,从而达到注浆管的单向阀作用2 施工工艺施工准备→清除地面砼→注浆孔位放样→钻机就位对中→钻进成孔→清孔→下注浆管→待凝→压力注浆→封孔清面。见图 2-1。图 2-1 袖阀管注浆施工工艺流程图3 袖阀管注浆施工工艺流程及施工要求3.1 注浆孔布置:本次注浆施工是向房屋基础下方持力层打设补偿注浆孔,加固房屋基础承载力。注浆孔沿 B1-17 至 B1-23 号桩外边沿按 1.2×1m 间距以梅花形布置,具体注浆孔数根据对建筑监测情况而定,注浆孔垂直布置,钻孔深度为 11m,具体以现场实际地质为主,加固到碎裂状花岗岩即可。注浆范围见图 3-1。图 3-1 袖阀管注浆孔位图安设注浆管 ( 袖阀管 )是结束注浆第一步距注浆达到要求补注测量定位钻 孔钻机就位注浆作业配制浆液否第二步距注浆第三、四、… …步距注浆所有步距注浆达到要求是否3.2 袖阀管设计参数 1)注浆浆液采纳水泥浆。水泥浆采纳 42.5 级普通水泥,水灰比 1:1;2)注浆压力 0.5~1.5MPa,注浆压力逐步提升,达到注浆压力后稳压10min;实际施工时,注浆压力以观测和监测地面沉隆和建构筑物沉降进行控制,靠近地面附近注浆压力≤0.2Mpa,以防止地面隆起;3)注浆扩散半径设计为 1m。3.3 袖阀管注浆施工工艺流程图,如下:3.4 袖阀管注浆工艺流程3.4.1 地质钻机成孔根据施工图设计袖阀管注浆桩位布置图确定出袖阀管注浆的桩位位置。地质钻机成孔选用合金钻头。在地质钻机成孔过程中对土样进行采集,进行实际钻探地质描述,根据地质资料确定出加固范围内不同土层分布状况,合理确定施工参数。根据本工程加固根据实际情况确定,注浆深度为 11m,钻机成孔深度控制在11m,钻孔角度为垂直钻孔。4.3.4.2 安装袖阀管根据注浆加固深度确定出...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地面加固袖阀管注浆

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
