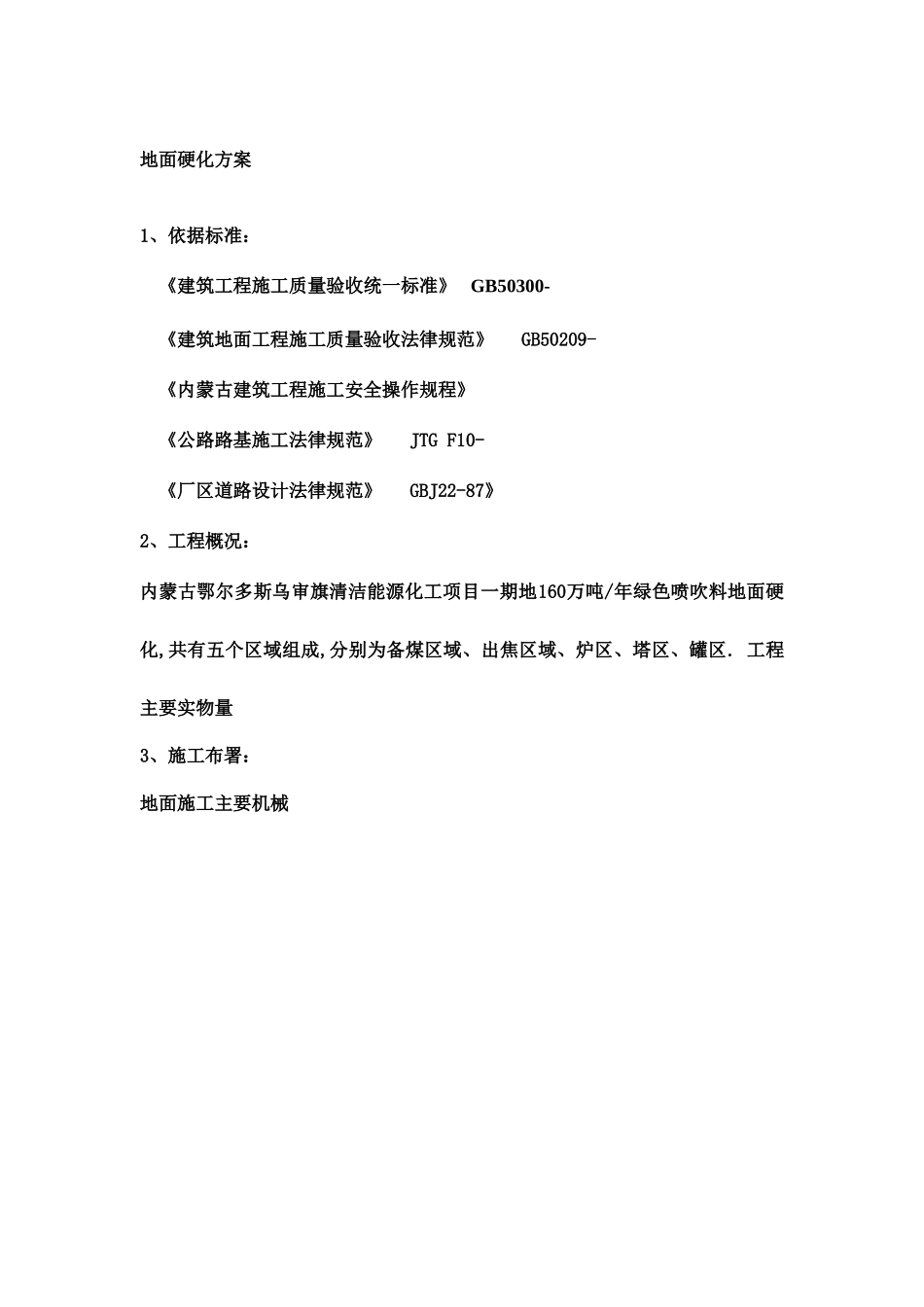

地面硬化工程施工方案地面硬化方案1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-《建筑地面工程施工质量验收法律规范》 GB50209-《内蒙古建筑工程施工安全操作规程》《公路路基施工法律规范》 JTG F10-《厂区道路设计法律规范》 GBJ22-87》2、工程概况:内蒙古鄂尔多斯乌审旗清洁能源化工项目一期地160万吨/年绿色喷吹料地面硬化,共有五个区域组成,分别为备煤区域、出焦区域、炉区、塔区、罐区
工程主要实物量3、施工布署:地面施工主要机械挖掘机本工程计划投入挖掘机 1 台,计容 1
2 m3,其生产效率:P=(9×1200/t)×[(qKc/KS)/KB](m3/台班)式中:t—挖掘机每次作业循环延续时间,取 30s;q—挖掘机计容量,取 1
2m3;Kc—斗充盈系数,取 0
9;KS—沙最初可松性系数,取 1
3;KB—工作时间利用系数,取 0
则:P=(9×1200/30)×[(1
3]=370m3/台班即:挖掘机生产效率为 P=370m3/台班,挖方量共计约 100000 立方米,约需60 个工作台班可完成全部挖方工作量

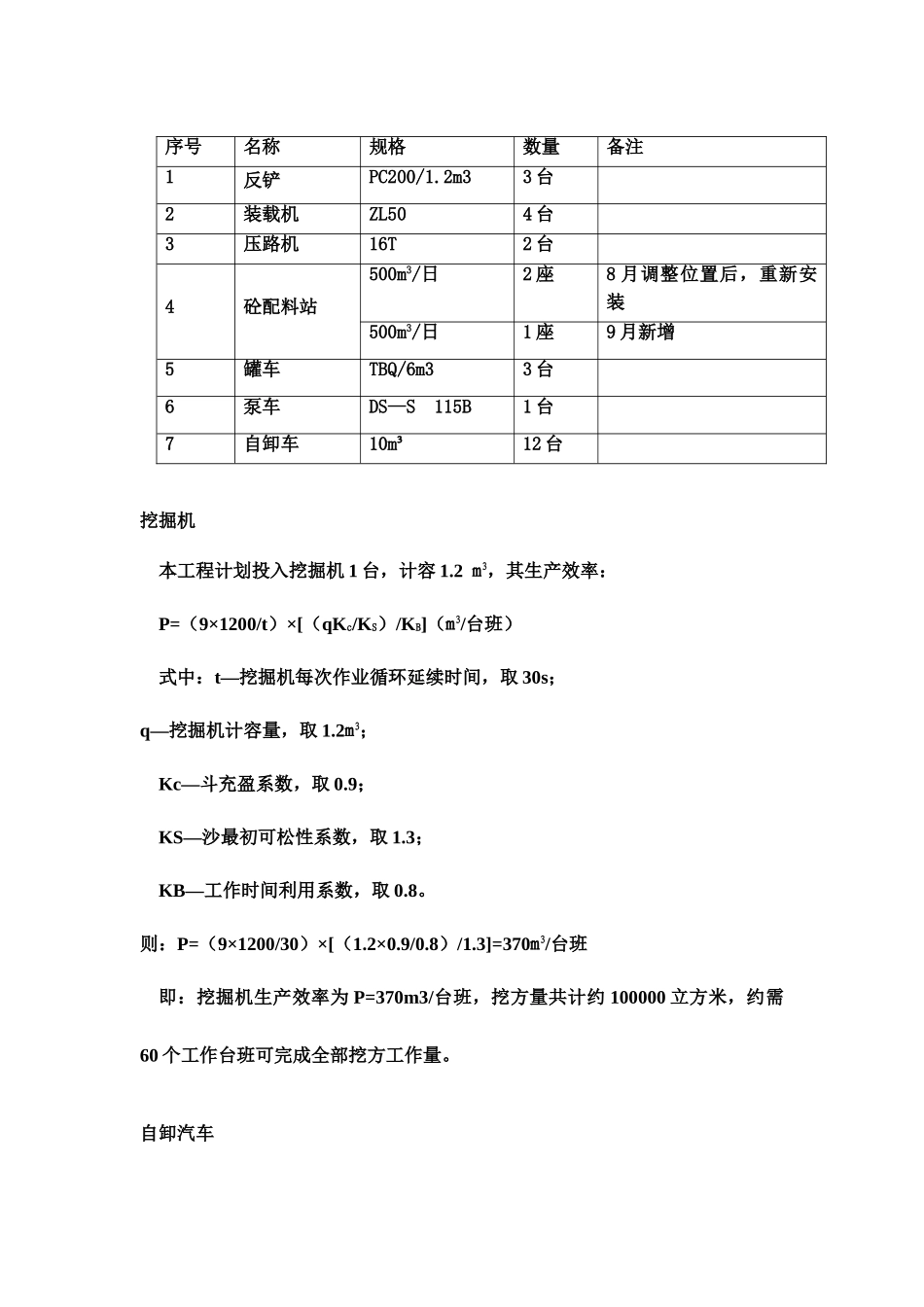

自卸汽车序号名称规格数量备注1反铲PC200/1
2m33 台2装载机ZL504 台3压路机16T2 台4砼配料站500m3/日2 座8 月调整位置后,重新安装500m3/日1 座9 月新增5罐车TBQ/6m33 台6泵车DS—S 115B1 台7自卸车10m³12 台拟用东风自卸汽车运渣,每辆汽车可装岩石 10m3,运距为 1km
汽车每工作循环延续时间为:T=t1+t2+t3+t4+t5式中:t1—装车时间,取 1min;t2—重车运行时间,取 8min;t3—卸车时间,取 1min;t4—空车运行时间,取 5min;t5—等候时间,取 1 min
则:T=28min验算载重汽车数量:N=T
