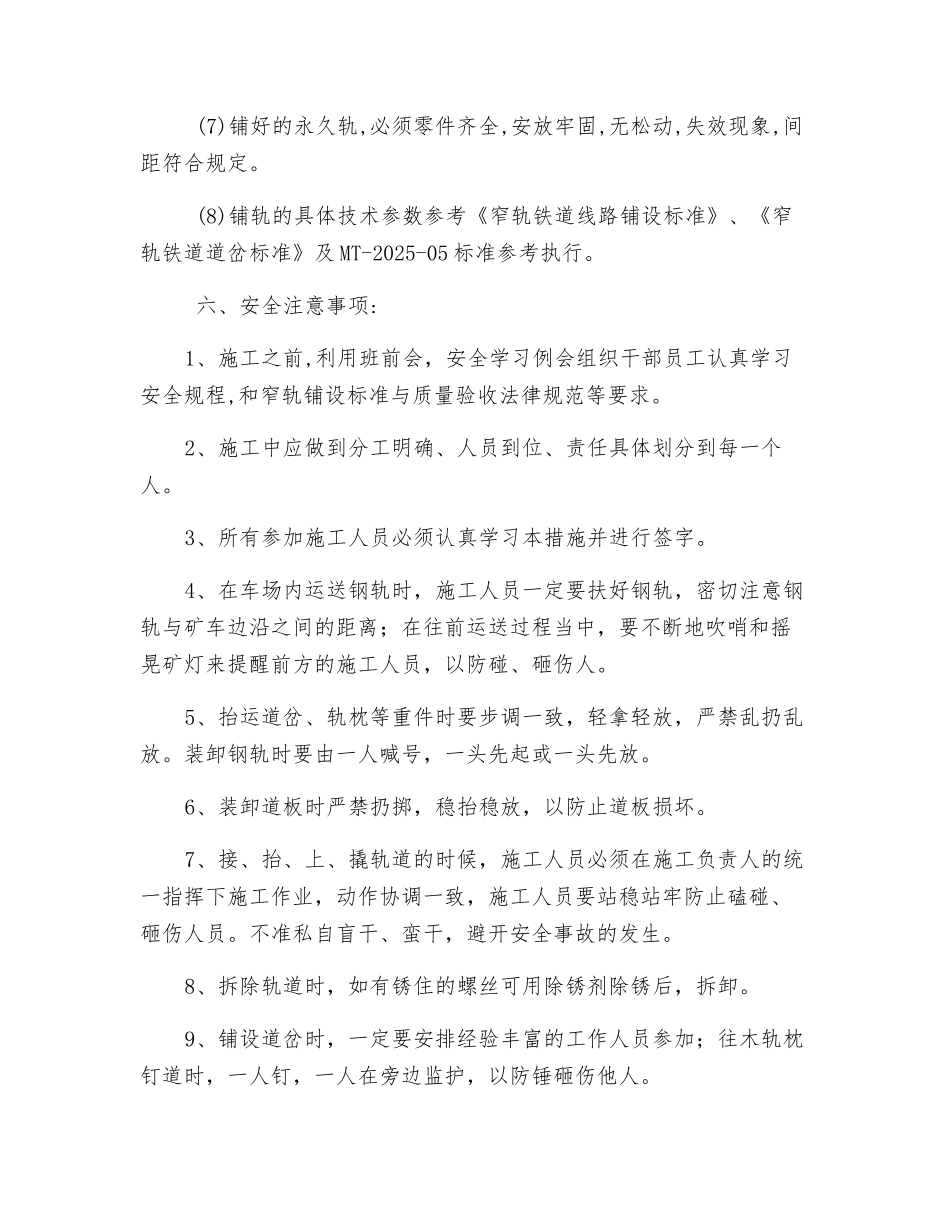

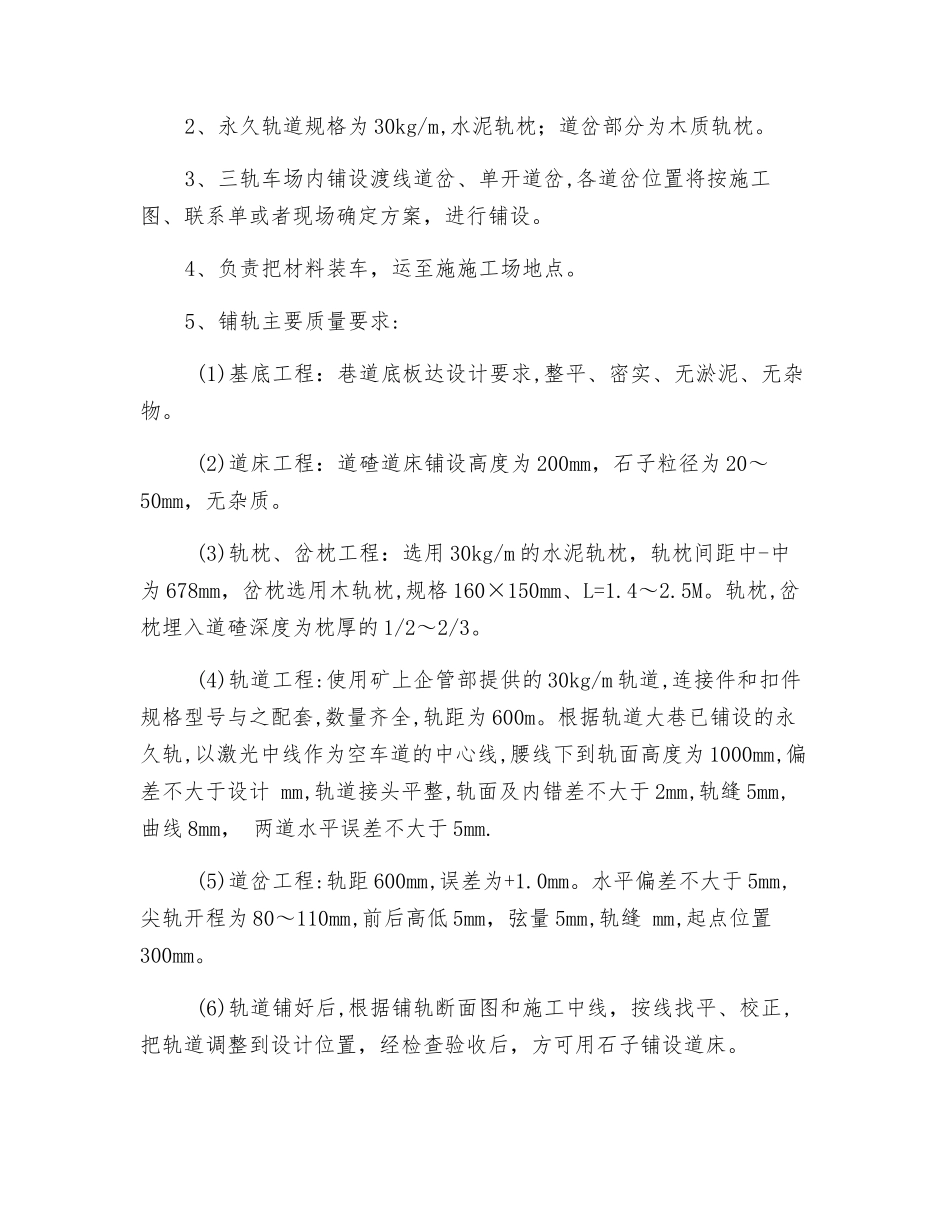

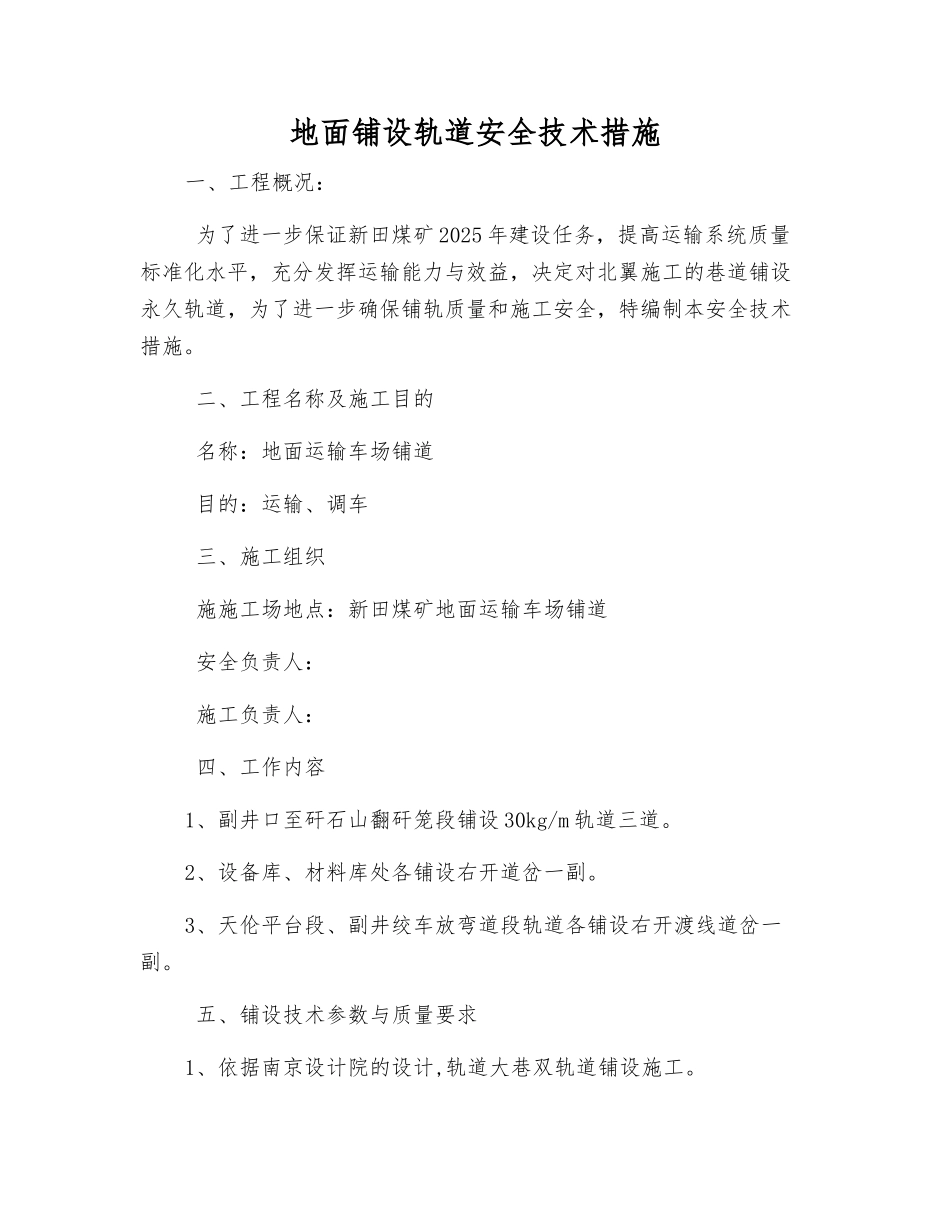

地面铺设轨道安全技术措施一、工程概况: 为了进一步保证新田煤矿 2025 年建设任务,提高运输系统质量标准化水平,充分发挥运输能力与效益,决定对北翼施工的巷道铺设永久轨道,为了进一步确保铺轨质量和施工安全,特编制本安全技术措施。 二、工程名称及施工目的 名称:地面运输车场铺道 目的:运输、调车 三、施工组织 施施工场地点:新田煤矿地面运输车场铺道 安全负责人: 施工负责人: 四、工作内容1、副井口至矸石山翻矸笼段铺设 30kg/m 轨道三道。2、设备库、材料库处各铺设右开道岔一副。3、天伦平台段、副井绞车放弯道段轨道各铺设右开渡线道岔一副。 五、铺设技术参数与质量要求1、依据南京设计院的设计,轨道大巷双轨道铺设施工。2、永久轨道规格为 30kg/m,水泥轨枕;道岔部分为木质轨枕。3、三轨车场内铺设渡线道岔、单开道岔,各道岔位置将按施工图、联系单或者现场确定方案,进行铺设。4、负责把材料装车,运至施施工场地点。5、铺轨主要质量要求: (1)基底工程:巷道底板达设计要求,整平、密实、无淤泥、无杂物。 (2)道床工程:道碴道床铺设高度为 200mm,石子粒径为 20~50mm,无杂质。 (3)轨枕、岔枕工程:选用 30kg/m 的水泥轨枕,轨枕间距中-中为 678mm,岔枕选用木轨枕,规格 160×150mm、L=1.4~2.5M。轨枕,岔枕埋入道碴深度为枕厚的 1/2~2/3。 (4)轨道工程:使用矿上企管部提供的 30kg/m 轨道,连接件和扣件规格型号与之配套,数量齐全,轨距为 600m。根据轨道大巷已铺设的永久轨,以激光中线作为空车道的中心线,腰线下到轨面高度为 1000mm,偏差不大于设计 mm,轨道接头平整,轨面及内错差不大于 2mm,轨缝 5mm,曲线 8mm, 两道水平误差不大于 5mm. (5)道岔工程:轨距 600mm,误差为+1.0mm。水平偏差不大于 5mm,尖轨开程为 80~110mm,前后高低 5mm,弦量 5mm,轨缝 mm,起点位置300mm。 (6)轨道铺好后,根据铺轨断面图和施工中线,按线找平、校正,把轨道调整到设计位置,经检查验收后,方可用石子铺设道床。 (7)铺好的永久轨,必须零件齐全,安放牢固,无松动,失效现象,间距符合规定。 (8)铺轨的具体技术参数参考《窄轨铁道线路铺设标准》、《窄轨铁道道岔标准》及 MT-2025-05 标准参考执行。 六、安全注意事项:1、施工之前,利用班前会,安全学习例会组织干部员工认真学习安全规程,和窄轨铺设标准与质量验收法律规范等要求。2、施工中应做到分工明确、人员到位、责任具体划分到每一个人。3、...
