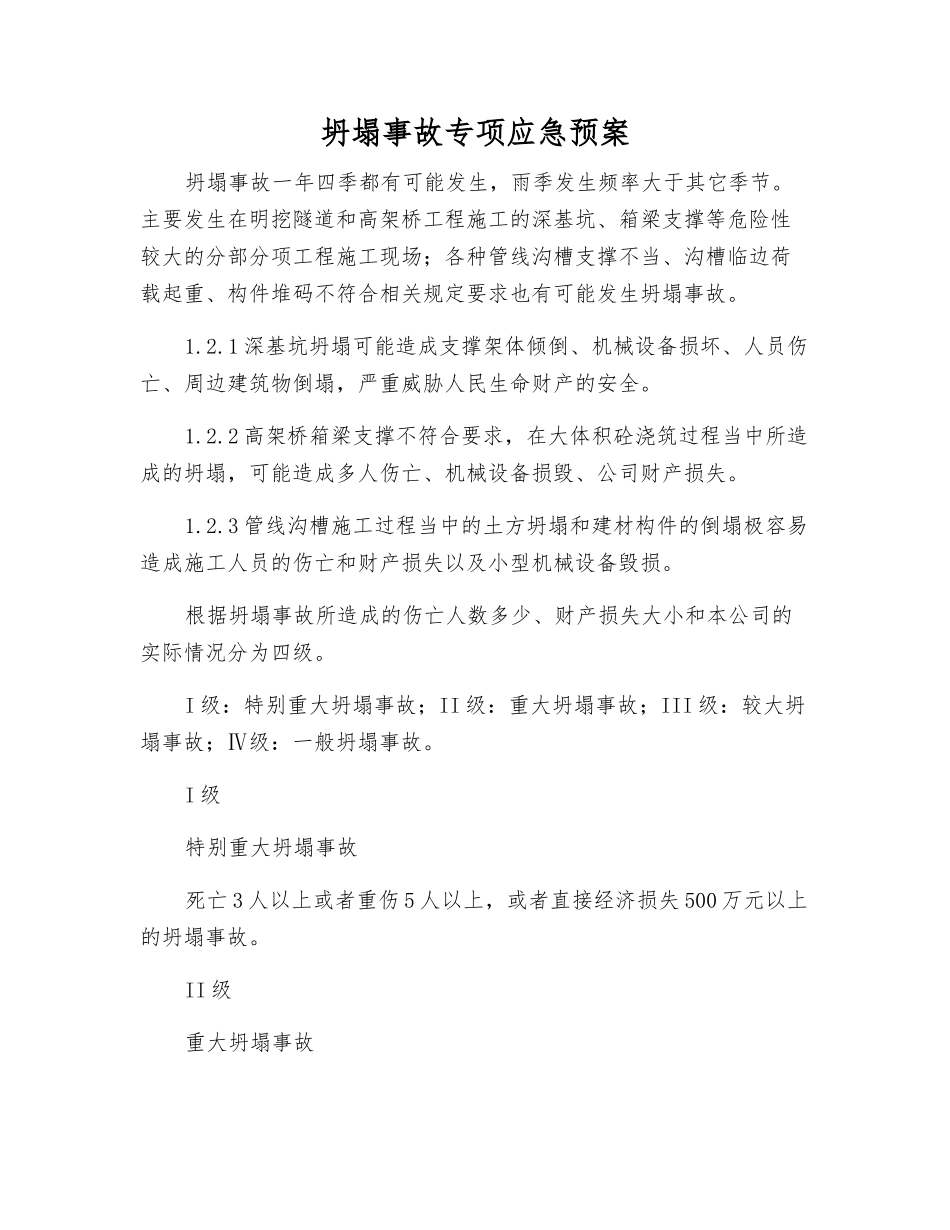

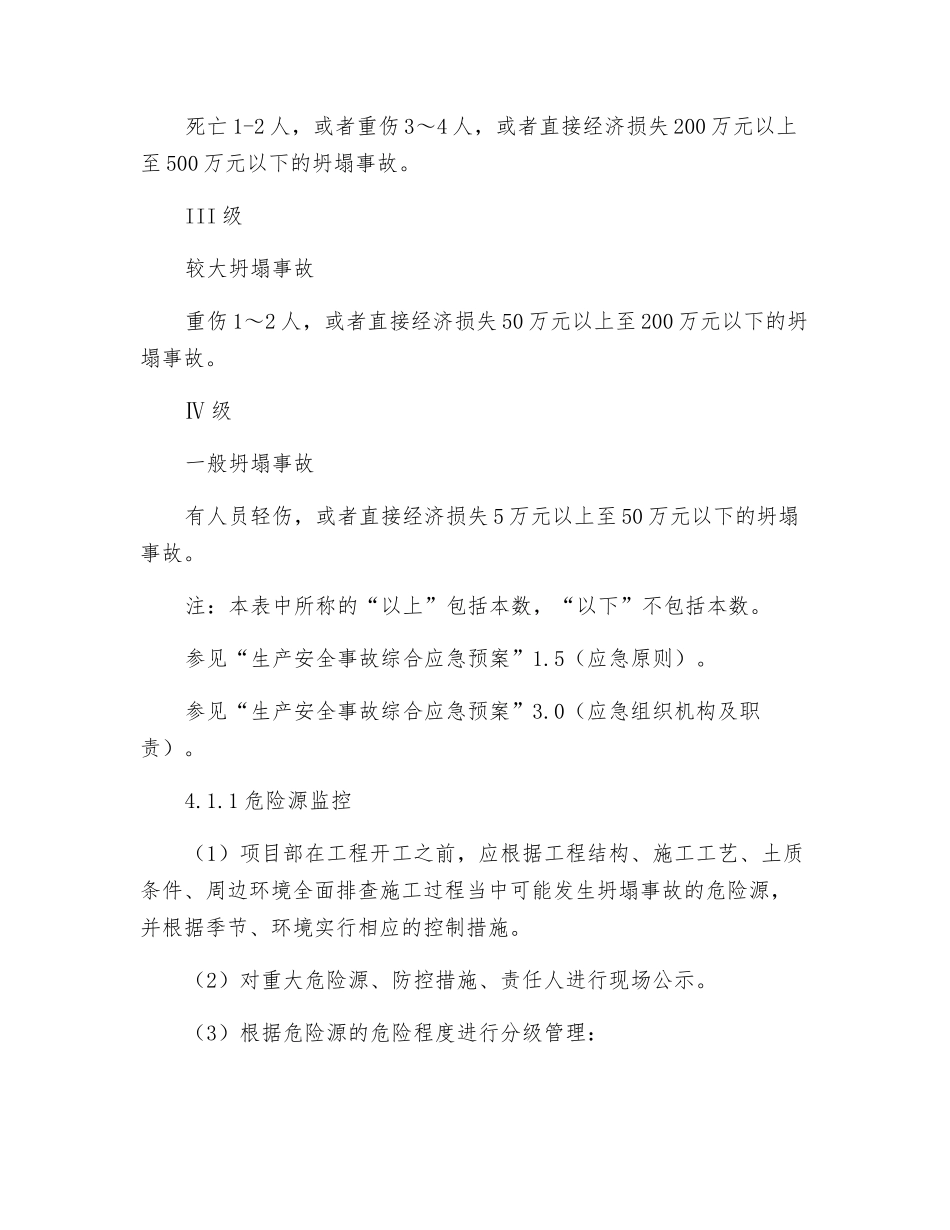

坍塌事故专项应急预案XXX 部门编制 20XX 年 XX 月 XX 日坍塌事故专项应急预案坍塌事故一年四季都有可能发生,雨季发生频率大于其它季节。主要发生在明挖隧道和高架桥工程施工的深基坑、箱梁支撑等危险性较大的分部分项工程施工现场;各种管线沟槽支撑不当、沟槽临边荷载起重、构件堆码不符合相关规定要求也有可能发生坍塌事故。1.2.1 深基坑坍塌可能造成支撑架体倾倒、机械设备损坏、人员伤亡、周边建筑物倒塌,严重威胁人民生命财产的安全。1.2.2 高架桥箱梁支撑不符合要求,在大体积砼浇筑过程当中所造成的坍塌,可能造成多人伤亡、机械设备损毁、公司财产损失。1.2.3 管线沟槽施工过程当中的土方坍塌和建材构件的倒塌极容易造成施工人员的伤亡和财产损失以及小型机械设备毁损。根据坍塌事故所造成的伤亡人数多少、财产损失大小和本公司的实际情况分为四级。I 级:特别重大坍塌事故;II 级:重大坍塌事故;III 级:较大坍塌事故;Ⅳ级:一般坍塌事故。I 级特别重大坍塌事故死亡 3 人以上或者重伤 5 人以上,或者直接经济损失 500 万元以上的坍塌事故。II 级重大坍塌事故死亡 1-2 人,或者重伤 3~4 人,或者直接经济损失 200 万元以上至 500 万元以下的坍塌事故。III 级较大坍塌事故重伤 1~2 人,或者直接经济损失 50 万元以上至 200 万元以下的坍塌事故。Ⅳ 级一般坍塌事故有人员轻伤,或者直接经济损失 5 万元以上至 50 万元以下的坍塌事故。注:本表中所称的“以上”包括本数,“以下”不包括本数。参见“生产安全事故综合应急预案”1.5(应急原则)。参见“生产安全事故综合应急预案”3.0(应急组织机构及职责)。4.1.1 危险源监控(1)项目部在工程开工之前,应根据工程结构、施工工艺、土质条件、周边环境全面排查施工过程当中可能发生坍塌事故的危险源,并根据季节、环境实行相应的控制措施。(2)对重大危险源、防控措施、责任人进行现场公示。(3)根据危险源的危险程度进行分级管理:① 极其危险级:分值>320,应当立即停工,撤离全部人员,报相关部门。② 高度危险级:分值在 160~320 之间,必须立即进行深度整治。③ 显著危险级:分值在 70~160 之间,定人定措施限期整改。④ 可能危险级:分值在 20~70 之间,应提醒人员注意。(4)对极其危险、高度危险的危险源可能产生的危害制定应急预案,进行演习。现场安全员应如实记录演习过程和演习结果。公司安全部门对演习结果进...
