淮北大堤怀远段第 II 标段(1+6~111+758)加固工程淮北大堤怀远段 II 标 (1+6S 111+758)加固工程堤基垂直铺塑施工方案编制:审查:同意:垂直铺塑施工方案安徽水利股份淮北大堤怀远段项目部
五年十二月安徽水利开发股份有限企业编制,与淮北大堤怀远段第 II 标段(1+6~111+758 )加固工程垂直铺塑施工方案垂直铺塑工程施工方案2
1 概略本工程在 103+628〜105+452 段部署垂直铺塑,铺塑顶部与堤外坡脚地面持平,底部穿过预约所要截断的较强透水层,进入下卧弱透水层 1
0m,均匀深度 10
2 施工程序及施工工艺本工程的开槽采纳锯槽机成槽,垂直铺塑机铺膜的施工工艺
锯槽机为电机驱动、机械传动,由底盘、行走轮、机架、锯体、液压牵引系统、排渣系统等构成该机的特色是机械直接传动,由曲柄连杆机构带动锯体做上下来去运动进行切制成槽
在切削开槽过程中,锯体加压体不运动,只有刀具作来去运动,能量耗费少效率高
成桩的主要长处是:成槽孔壁平顺圆滑,连续成槽,保证了绝对连续性,防止了一些分段成槽方法(如薄型抓斗、射水法、振动切槽等,分单、双序孔;或一期、二期孔段钻进下部发生异向倾斜、分叉而不连续的弊端
锯槽机的施工原理是:利用泥浆固壁,锯槽机刀具来去切削,用砂石泵“反循环”排渣成槽
锯 槽 机 的 开 槽 深 度 可 在 40 米 内 拼 节 调 整 ( 标 准 节 长 3
25m , 还 有 三 个 短 节0
825m、 1
65m ),开槽宽度,可用改换刀排的方法在 22 厘米至 50 厘米之间调整
开槽速度每小时可开槽段长 0
8 米到 1
成槽后可采纳垂直插塑机进行铺膜施工

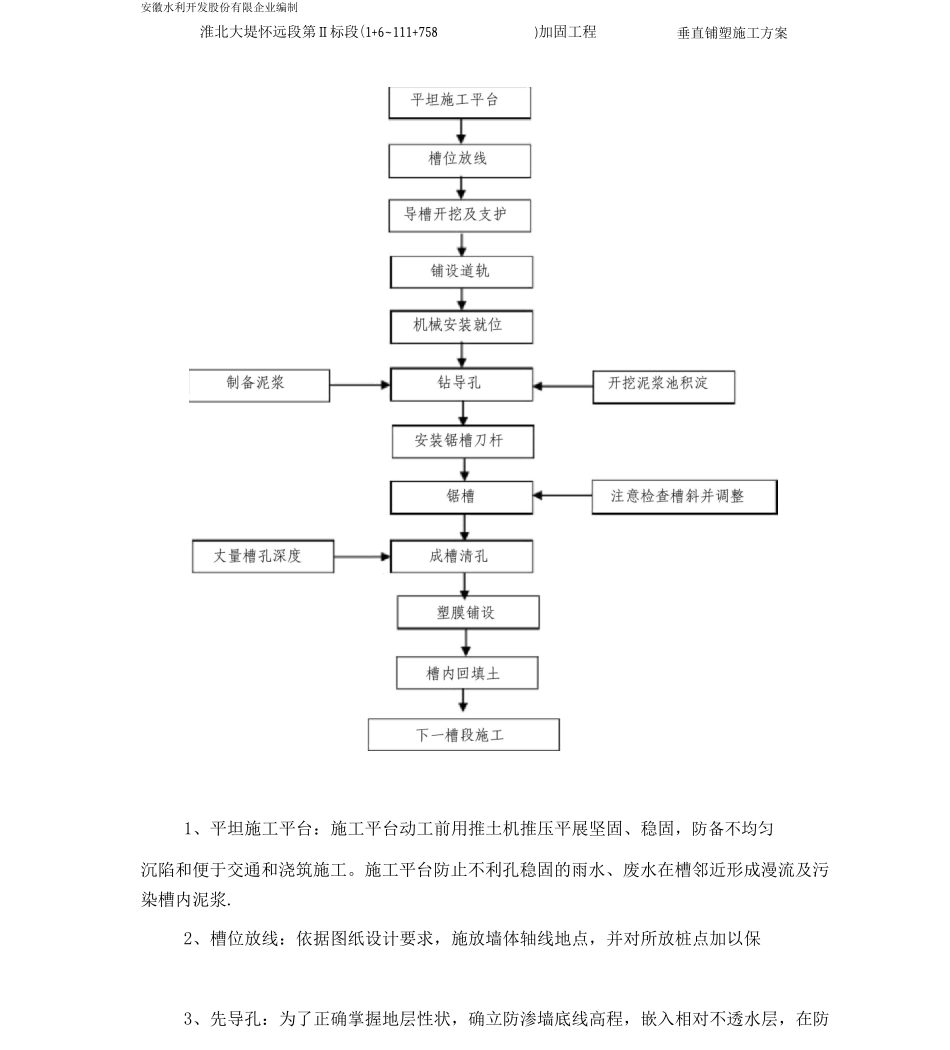

施工工艺流程以下:安徽水利开发股份有限企业编制1、平坦施工平台:施工平台动工前用推土机推压平展坚固、稳固,防备不均匀沉陷和便于交通和浇筑施工
