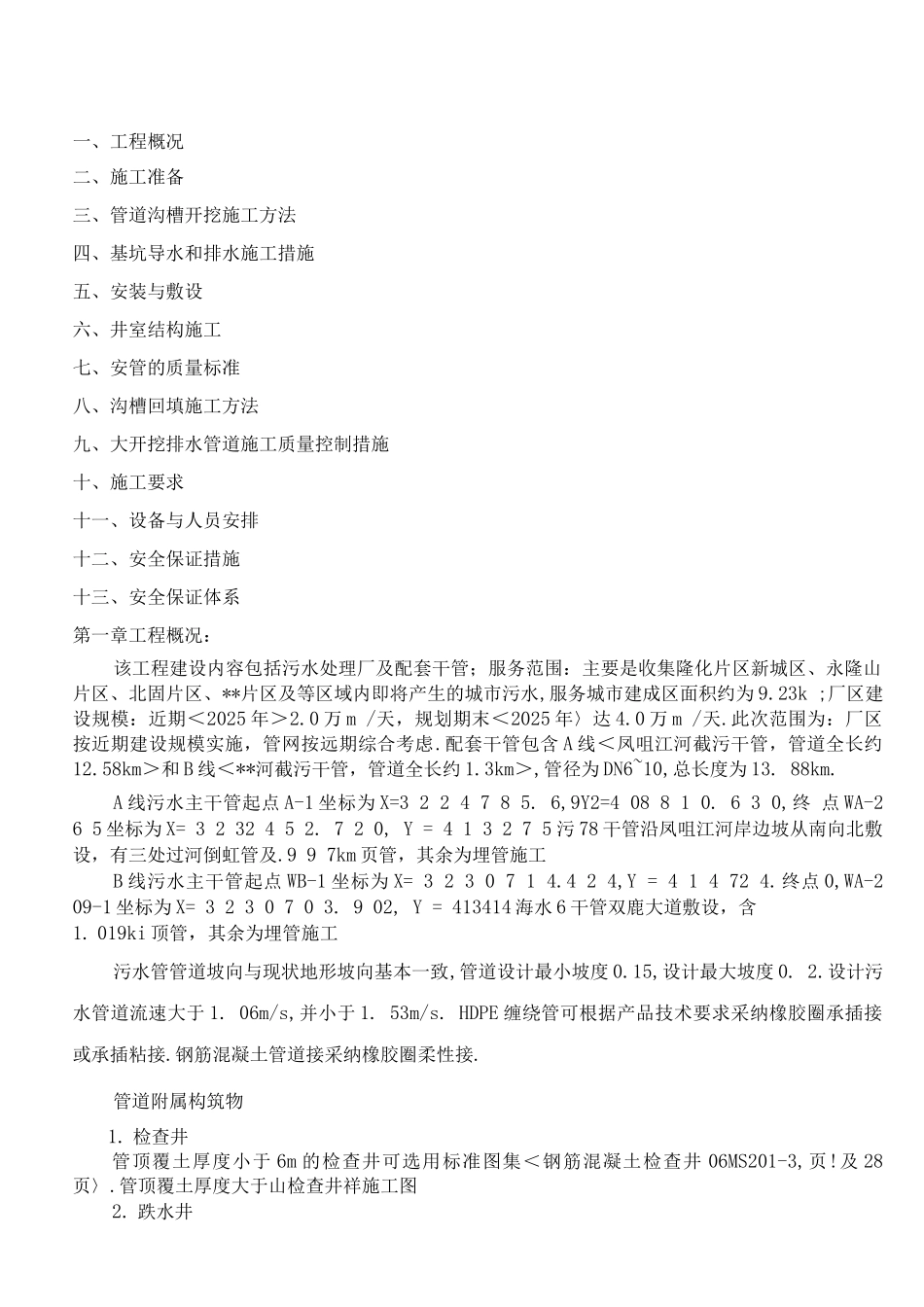

一、工程概况二、施工准备三、管道沟槽开挖施工方法四、基坑导水和排水施工措施五、安装与敷设六、井室结构施工七、安管的质量标准八、沟槽回填施工方法九、大开挖排水管道施工质量控制措施十、施工要求十一、设备与人员安排十二、安全保证措施十三、安全保证体系第一章工程概况:该工程建设内容包括污水处理厂及配套干管;服务范围:主要是收集隆化片区新城区、永隆山片区、北固片区、**片区及等区域内即将产生的城市污水,服务城市建成区面积约为 9.23k ;厂区建设规模:近期<2025 年>2.0 万 m /天,规划期末<2025 年〉达 4.0 万 m /天.此次范围为:厂区按近期建设规模实施,管网按远期综合考虑.配套干管包含 A 线<凤咀江河截污干管,管道全长约12.58km>和 B 线<**河截污干管,管道全长约 1.3km>,管径为 DN6~10,总长度为 13. 88km.A 线污水主干管起点 A-1 坐标为 X=3 2 2 4 7 8 5. 6,9Y2=4 08 8 1 0. 6 3 0,终 点 WA-2 6 5 坐标为 X= 3 2 32 4 5 2. 7 2 0, Y = 4 1 3 2 7 5 污 78 干管沿凤咀江河岸边坡从南向北敷设,有三处过河倒虹管及.9 9 7km 页管,其余为埋管施工B 线污水主干管起点 WB-1 坐标为 X= 3 2 3 0 7 1 4.4 2 4,Y = 4 1 4 72 4.终点 0,WA-2 09-1 坐标为 X= 3 2 3 0 7 0 3. 9 02, Y = 413414 海水 6 干管双鹿大道敷设,含1. 019ki 顶管,其余为埋管施工污水管管道坡向与现状地形坡向基本一致,管道设计最小坡度 0.15,设计最大坡度 0. 2.设计污水管道流速大于 1. 06m/s,并小于 1. 53m/s. HDPE 缠绕管可根据产品技术要求采纳橡胶圈承插接或承插粘接.钢筋混凝土管道接采纳橡胶圈柔性接.管道附属构筑物1. 检查井管顶覆土厚度小于 6m 的检查井可选用标准图集<钢筋混凝土检查井 06MS201-3,页!及 28页〉.管顶覆土厚度大于山检查井祥施工图2. 跌水井本工程部分支管与主管高差较大,需设置跌水井对富裕水头进行消能,以保证管道系统的安全运行详细做法祥施工图.3. 沉泥井管道沿线每隔一定距离设置沉泥检查井,沉泥槽深 6mm.4. 检查井井盖及踏步根据**市相关部门的统一要求,采纳球墨铸铁防盗检查井井盖,所有检查井顶部均设置预制钢筋砼盖板<具体详见大样>,盖板预留有井座孔洞.实际实施时,预留井座的孔洞尺寸可以根据订货井座的尺寸进行调整.井盖的安装放置应做到井盖上文字与路沿石平行或垂直,不得...
