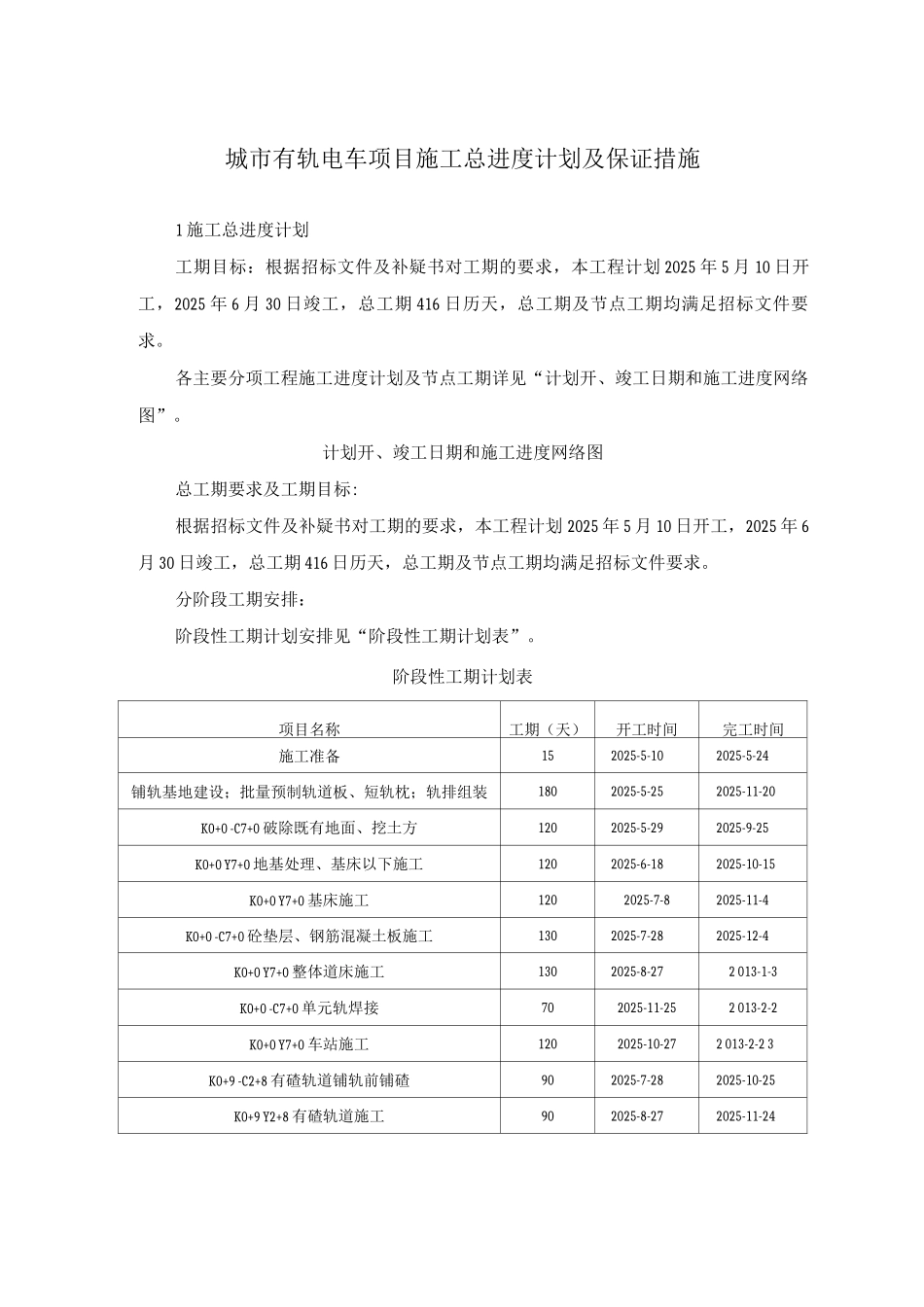

城市有轨电车项目施工总进度计划及保证措施1 施工总进度计划工期目标:根据招标文件及补疑书对工期的要求,本工程计划 2025 年 5 月 10 日开工,2025 年 6 月 30 日竣工,总工期 416 日历天,总工期及节点工期均满足招标文件要求
各主要分项工程施工进度计划及节点工期详见“计划开、竣工日期和施工进度网络图”
计划开、竣工日期和施工进度网络图总工期要求及工期目标:根据招标文件及补疑书对工期的要求,本工程计划 2025 年 5 月 10 日开工,2025 年 6月 30 日竣工,总工期 416 日历天,总工期及节点工期均满足招标文件要求
分阶段工期安排:阶段性工期计划安排见“阶段性工期计划表”

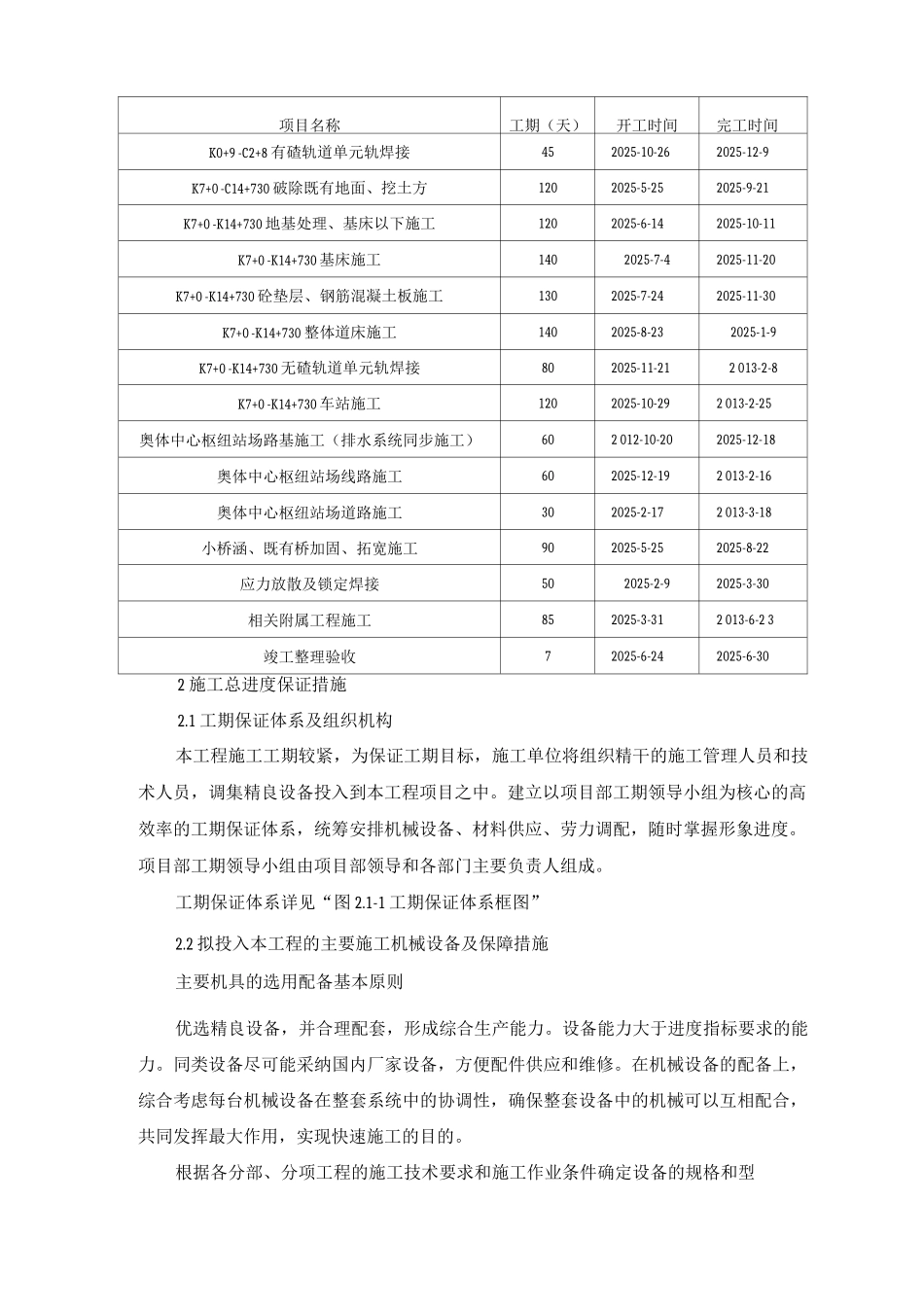

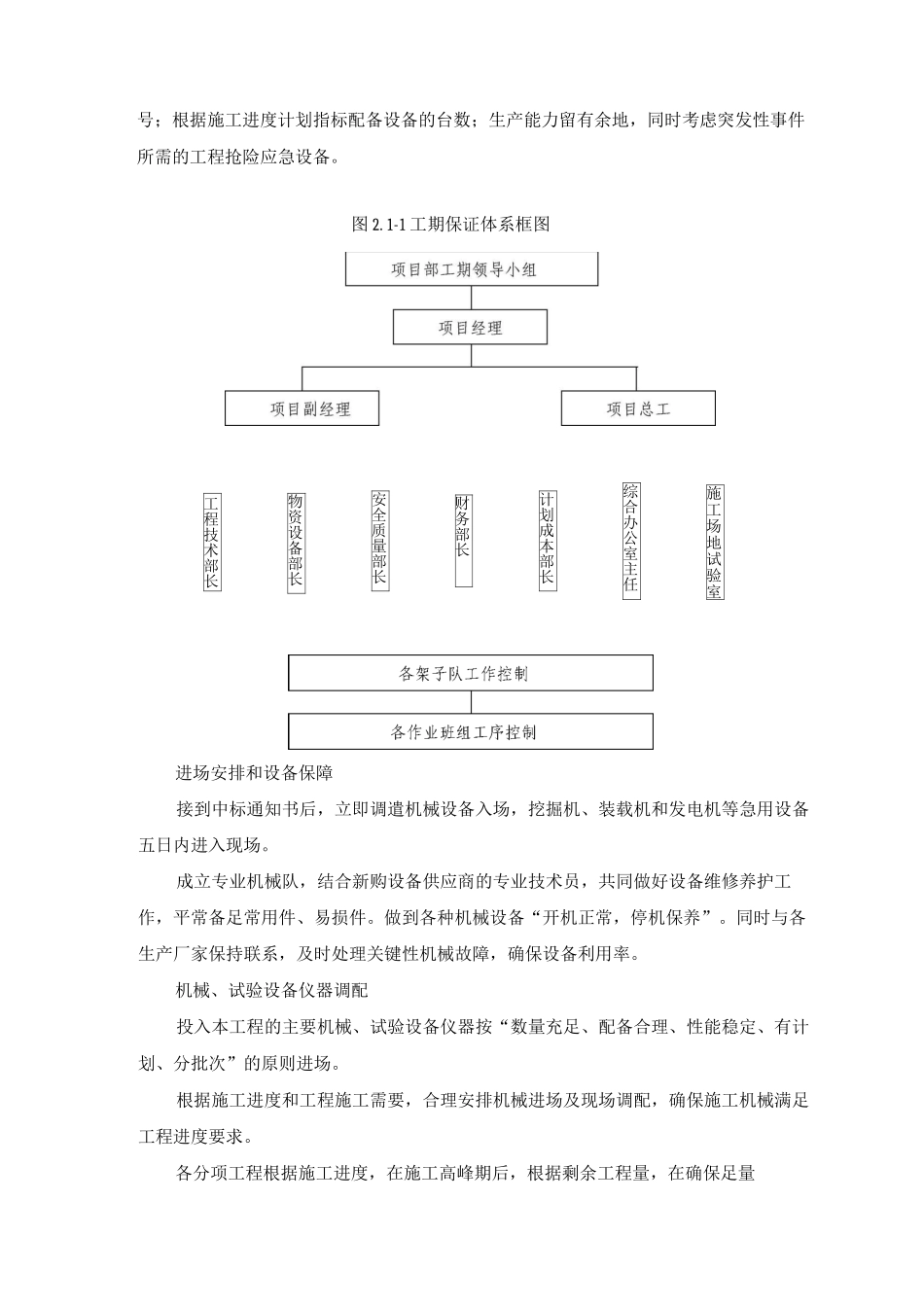

阶段性工期计划表项目名称工期(天)开工时间完工时间施工准备152025-5-102025-5-24铺轨基地建设;批量预制轨道板、短轨枕;轨排组装1802025-5-252025-11-20K0+0 -C7+0 破除既有地面、挖土方1202025-5-292025-9-25K0+0 Y7+0 地基处理、基床以下施工1202025-6-182025-10-15K0+0 Y7+0 基床施工1202025-7-82025-11-4K0+0 -C7+0 砼垫层、钢筋混凝土板施工1302025-7-282025-12-4K0+0 Y7+0 整体道床施工1302025-8-272 013-1-3K0+0 -C7+0 单元轨焊接702025-11-252 013-2-2K0+0 Y7+0 车站施工1202025-10-272 013-2-2 3K0+9 -C2+8 有碴轨道铺轨前铺碴902025-7-282025-10-25K0+9 Y2+8 有碴轨道施工902025-8-272025-11-24本工程施工工期较紧,为保证工期目标,施工单位将组织精干的施工管理人员和技术人员,调集精良设备投
