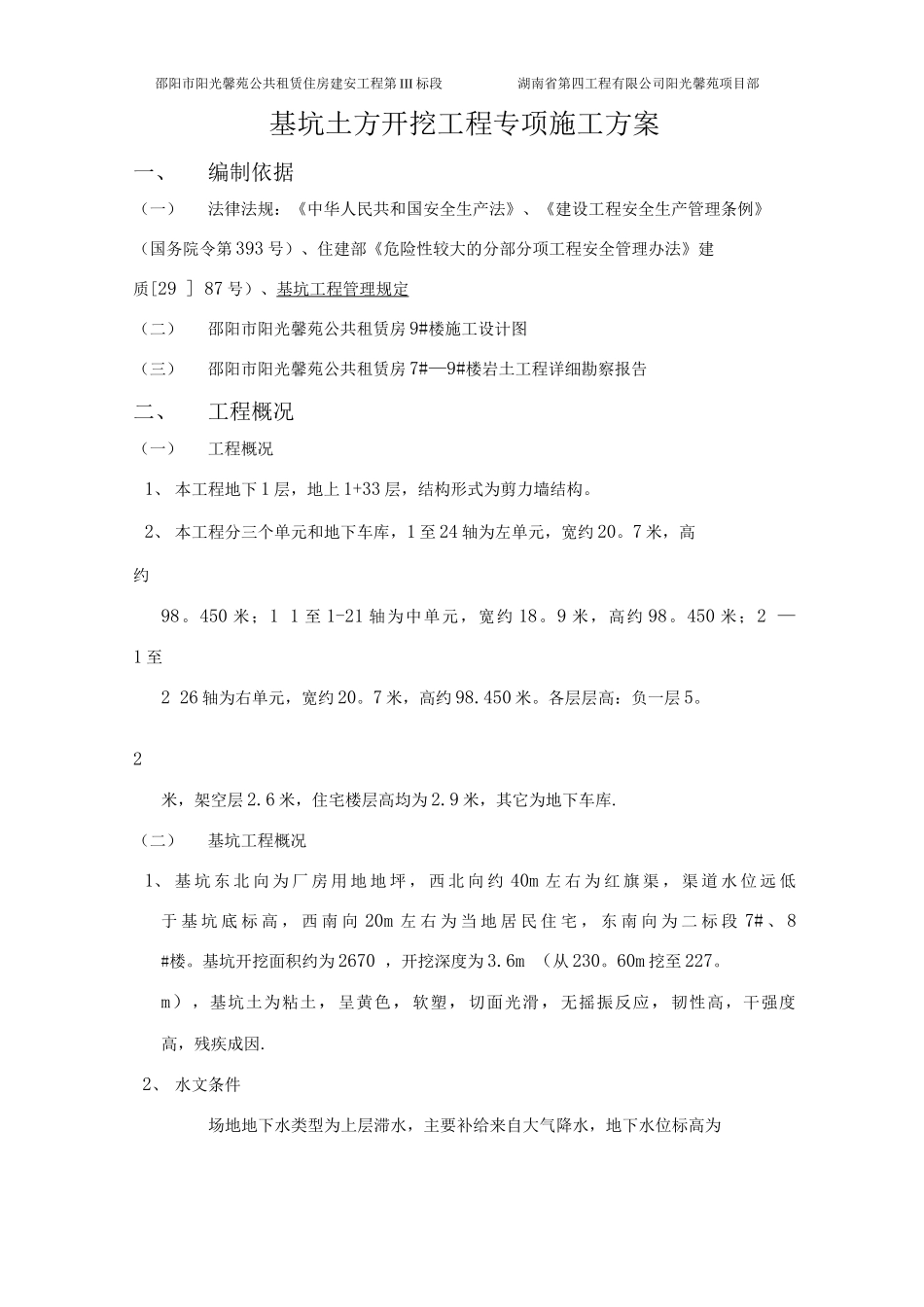

邵阳市阳光馨苑公共租赁住房建安工程第 III 标段湖南省第四工程有限公司阳光馨苑项目部基坑土方开挖工程专项施工方案一、编制依据(一)法律法规:《中华人民共和国安全生产法》、《建设工程安全生产管理条例》(国务院令第 393 号)、住建部《危险性较大的分部分项工程安全管理办法》建质[29 ] 87 号)、基坑工程管理规定(二)邵阳市阳光馨苑公共租赁房 9#楼施工设计图(三)邵阳市阳光馨苑公共租赁房 7#—9#楼岩土工程详细勘察报告二、工程概况(一)工程概况1、 本工程地下 1 层,地上 1+33 层,结构形式为剪力墙结构。2、 本工程分三个单元和地下车库,1 至 24 轴为左单元,宽约 20。7 米,高约98。450 米;1 1 至 1-21 轴为中单元,宽约 18。9 米,高约 98。450 米;2 —1 至2 26 轴为右单元,宽约 20。7 米,高约 98.450 米。各层层高:负一层 5。2米,架空层 2.6 米,住宅楼层高均为 2.9 米,其它为地下车库.(二)基坑工程概况1、 基 坑 东 北 向 为 厂 房 用 地 地 坪 , 西 北 向 约 40m 左 右 为 红 旗 渠 , 渠 道 水 位 远 低于 基 坑 底 标 高 , 西 南 向 20m 左 右 为 当 地 居 民 住 宅 , 东 南 向 为 二 标 段 7# 、 8#楼。基坑开挖面积约为 2670 ,开挖深度为 3.6m (从 230。60m 挖至 227。m),基坑土为粘土,呈黄色,软塑,切面光滑,无摇振反应,韧性高,干强度高,残疾成因.2、 水文条件场地地下水类型为上层滞水,主要补给来自大气降水,地下水位标高为221。30m—227.30m。三、施工准备(一)人员准备按施工计划调集有丰富施工经验的施工人员,做好施工前准备,施工前做好相关交底,工前动员等工作。1、在 强 有 力 的 项 目 班 子 领 导 下 , 选 择 技 术 强 , 装 备 精 的 专 业 队 伍 , 相 关 的 操作人员做到持证上岗.2、明 确 工 程 施 工 中 的 安 全 目 标 、 质 量 目 标 、 工 期 要 求 , 确 保 高 速 、 优 质 、 安全地完成施工任务。(二)技术准备1、了解本标段工程的建设概况,熟悉和掌握本工程的技术规程和质量要求。2、在熟悉图纸,掌握法律规范,进一步了解现场具体情况的基础上制定本施工措施,并报监理审核,通过后作为深基坑、高边坡土方开挖施工的实施依据。3、对有关人员做好书面施工安全、技术交底工作,...
