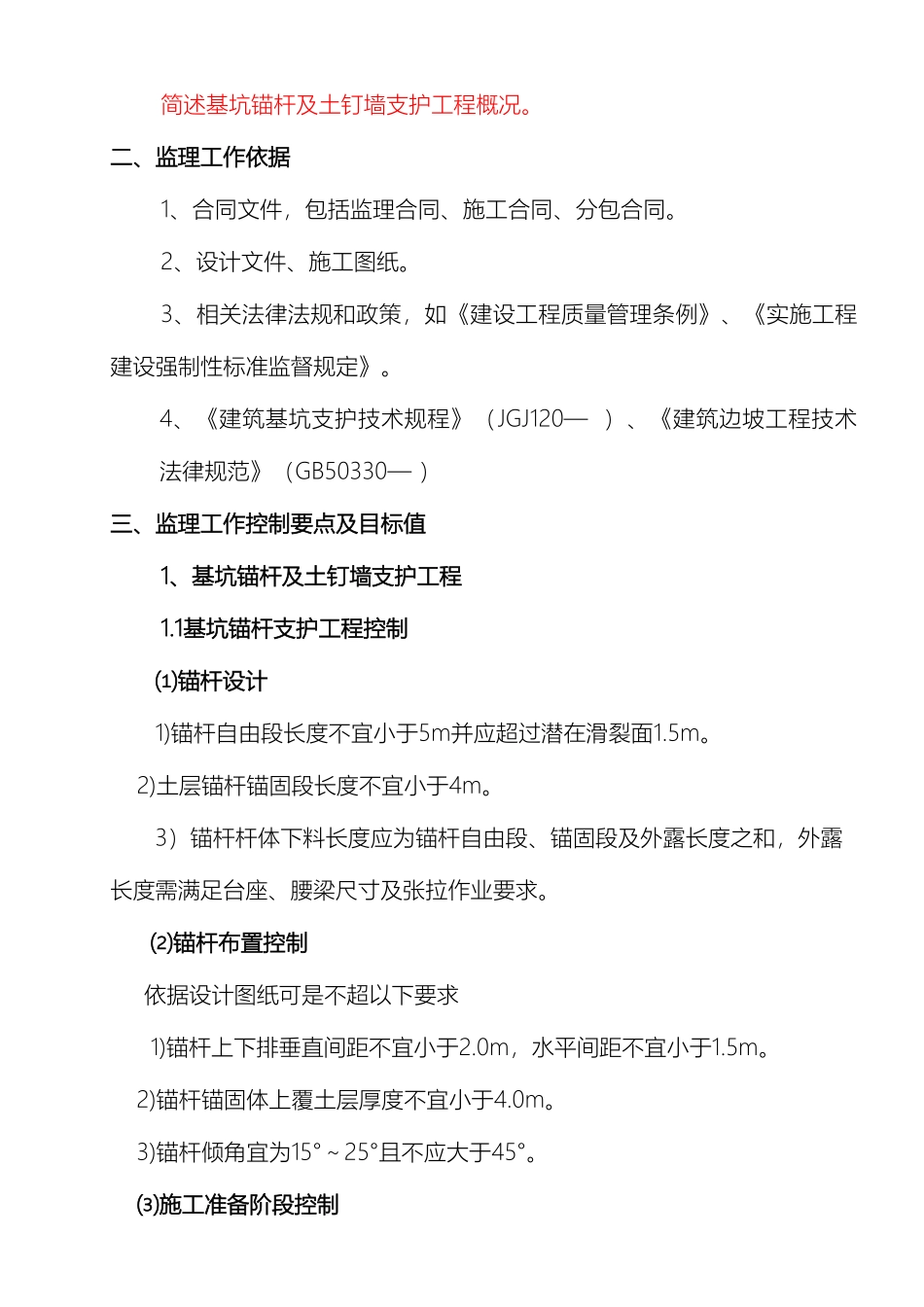

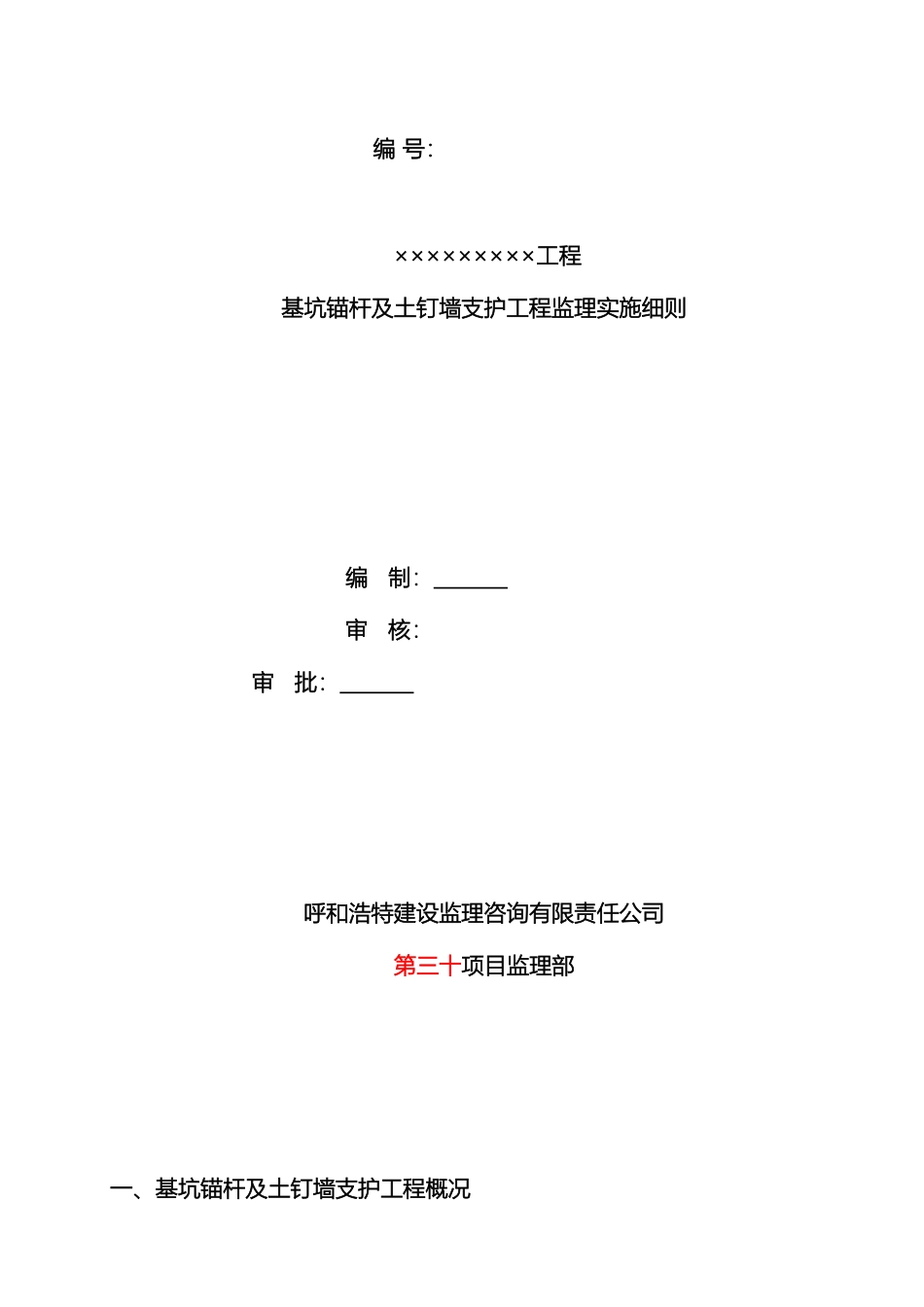

基坑锚杆及土钉墙监理细则 编 号: ×××××××××工程基坑锚杆及土钉墙支护工程监理实施细则编 制: 审 核: 审 批: 呼和浩特建设监理咨询有限责任公司第三十项目监理部一、基坑锚杆及土钉墙支护工程概况简述基坑锚杆及土钉墙支护工程概况。二、监理工作依据1、合同文件,包括监理合同、施工合同、分包合同。2、设计文件、施工图纸。3、相关法律法规和政策,如《建设工程质量管理条例》、《实施工程建设强制性标准监督规定》。4、《建筑基坑支护技术规程》(JGJ120— )、《建筑边坡工程技术法律规范》(GB50330— )三、监理工作控制要点及目标值1、基坑锚杆及土钉墙支护工程1.1基坑锚杆支护工程控制⑴锚杆设计1)锚杆自由段长度不宜小于5m并应超过潜在滑裂面1.5m。 2)土层锚杆锚固段长度不宜小于4m。3)锚杆杆体下料长度应为锚杆自由段、锚固段及外露长度之和,外露长度需满足台座、腰梁尺寸及张拉作业要求。 ⑵锚杆布置控制依据设计图纸可是不超以下要求 1)锚杆上下排垂直间距不宜小于2.0m,水平间距不宜小于1.5m。 2)锚杆锚固体上覆土层厚度不宜小于4.0m。 3)锚杆倾角宜为15°~25°且不应大于45°。 ⑶施工准备阶段控制1)施工所用的钻孔机具必须满足土层锚杆钻孔的要求。坚硬黏性土和不易塌孔的土层宜选用地质钻机、螺旋钻机或土锚专用钻机;饱和黏性土与易塌孔的土层宜选用带护壁套管的土锚专用钻机。 2)施工前,要认真检查原材料型号、品种、规格及锚杆各部件的质量,并检查原材料的主要技术性能是否符合设计要求。 3)工程锚杆施工前,施工方宜取两根锚杆进行钻孔、注浆、张拉与锁定的试验性作业,考核施工工艺和施工设备的适应性。 ⑷钢筋锚杆杆体的组装 1)组装前钢筋应平直、除油和除锈。 2)沿杆体轴线方向每隔1.0m~2.0m应设置一个对中支架,排气管应与锚杆杆体绑扎牢固。 3)杆体自由段应用塑料布或塑料管包裹,与锚固体连接处用铅丝绑牢。 ⑸钢绞线或高强度钢丝锚杆杆体的组装 1)钢绞线或高强钢丝应除油污、除锈,严格按尺寸下料,每股长度误差不大于50mm。 2)钢绞线或高强钢丝应按一定规律平直排列,沿杆体轴线方向每隔1.0m~1.5m设置一个隔离架,杆体的保护层不应小于2.0cm,预应力筋(包括排气管)应捆扎牢固,捆扎材料不宜用镀锌材料。 3)杆体自由段应用塑料管包,与锚固段相交处的塑料管管口应密封并用铅丝绑紧。 ⑹二次高压注浆形成的连续球体形锚杆的钻孔施工和杆体的组装 1)钻孔采纳套管护壁...
