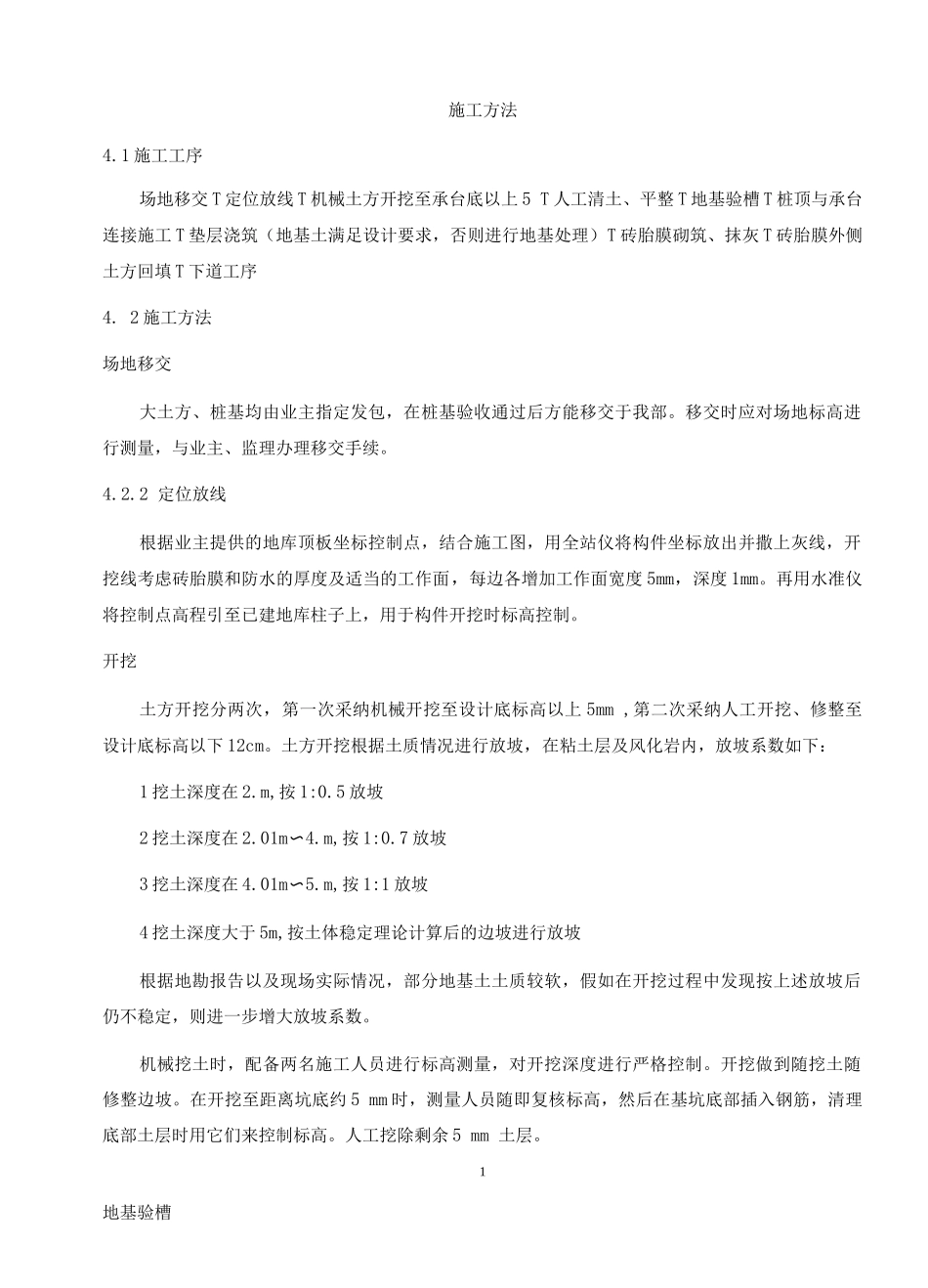

1 施工工序场地移交 T 定位放线 T 机械土方开挖至承台底以上 5 T 人工清土、平整 T 地基验槽 T 桩顶与承台连接施工 T 垫层浇筑(地基土满足设计要求,否则进行地基处理)T 砖胎膜砌筑、抹灰 T 砖胎膜外侧土方回填 T 下道工序4
2 施工方法场地移交大土方、桩基均由业主指定发包,在桩基验收通过后方能移交于我部
移交时应对场地标高进行测量,与业主、监理办理移交手续
2 定位放线根据业主提供的地库顶板坐标控制点,结合施工图,用全站仪将构件坐标放出并撒上灰线,开挖线考虑砖胎膜和防水的厚度及适当的工作面,每边各增加工作面宽度 5mm,深度 1mm
再用水准仪将控制点高程引至已建地库柱子上,用于构件开挖时标高控制
开挖土方开挖分两次,第一次采纳机械开挖至设计底标高以上 5mm ,第二次采纳人工开挖、修整至设计底标高以下 12cm
土方开挖根据土质情况进行放坡,在粘土层及风化岩内,放坡系数如下:1 挖土深度在 2
m,按 1:0
5 放坡2 挖土深度在 2
m,按 1:0
7 放坡3 挖土深度在 4
m,按 1:1 放坡4 挖土深度大于 5m,按土体稳定理论计算后的边坡进行放坡根据地勘报告以及现场实际情况,部分地基土土质较软,假如在开挖过程中发现按上述放坡后仍不稳定,则进一步增大放坡系数
机械挖土时,配备两名施工人员进行标高测量,对开挖深度进行严格控制
开挖做到随挖土随修整边坡
在开挖至距离坑底约 5 mm 时,测量人员随即复核标高,然后在基坑底部插入钢筋,清理底部土层时用它们来控制标高
人工挖除剩余 5 mm 土层
1地基验槽根据设计图纸,部分不满足承载力要求的部位应根据设计换填,在土方开挖至设计标高以后,应立即联系业主、监理、设计和地勘进行地基验槽
地基土满足设计要求的情况下则及时浇筑垫层
假如不满足设计要求,则立即按设计要
