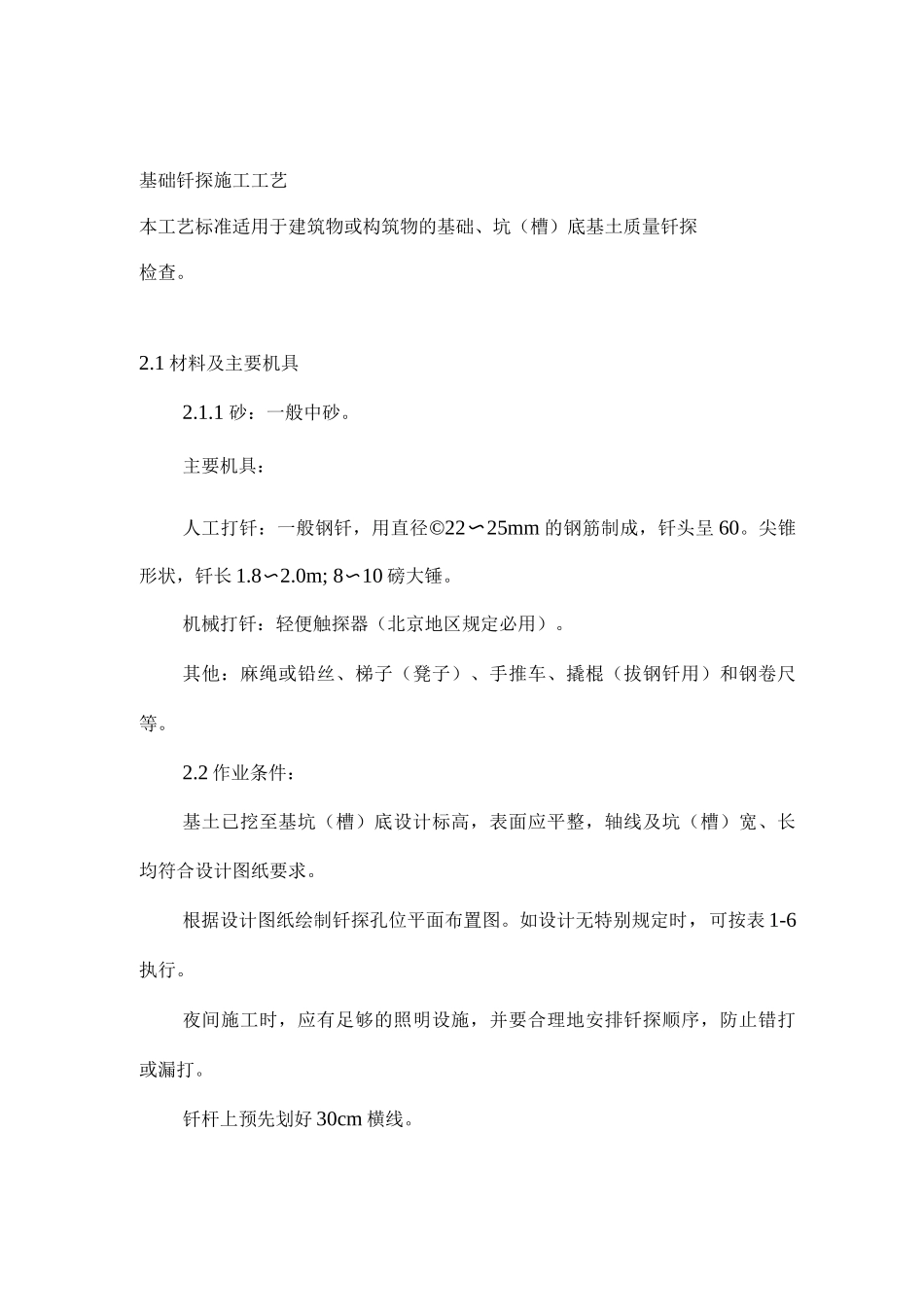

基础钎探施工工艺本工艺标准适用于建筑物或构筑物的基础、坑(槽)底基土质量钎探检查
1 材料及主要机具2
1 砂:一般中砂
主要机具:人工打钎:一般钢钎,用直径©22〜25mm 的钢筋制成,钎头呈 60
尖锥形状,钎长 1
0m; 8〜10 磅大锤
机械打钎:轻便触探器(北京地区规定必用)
其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等
2 作业条件:基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求
根据设计图纸绘制钎探孔位平面布置图

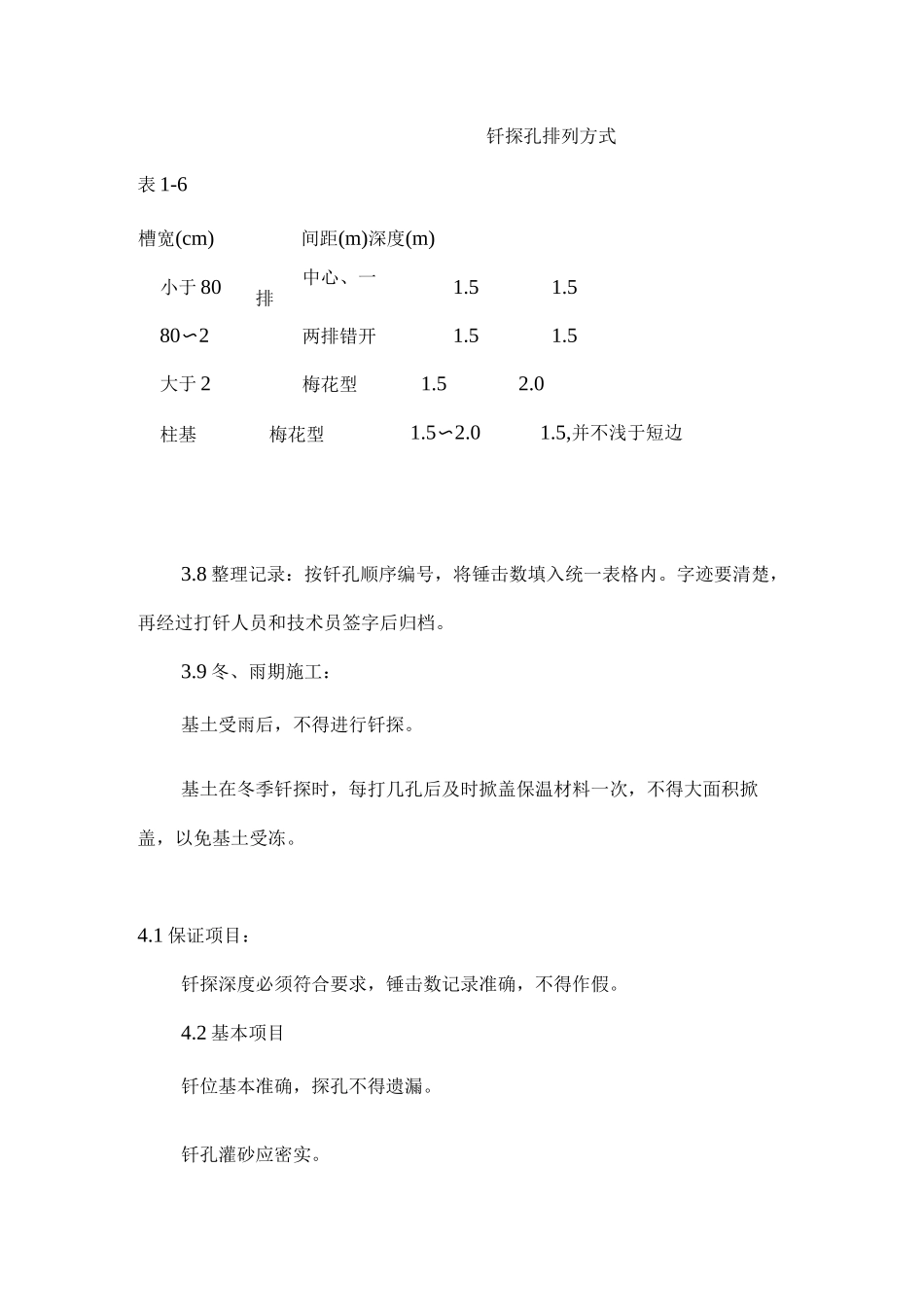

如设计无特别规定时,可按表 1-6执行
夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打
钎杆上预先划好 30cm 横线

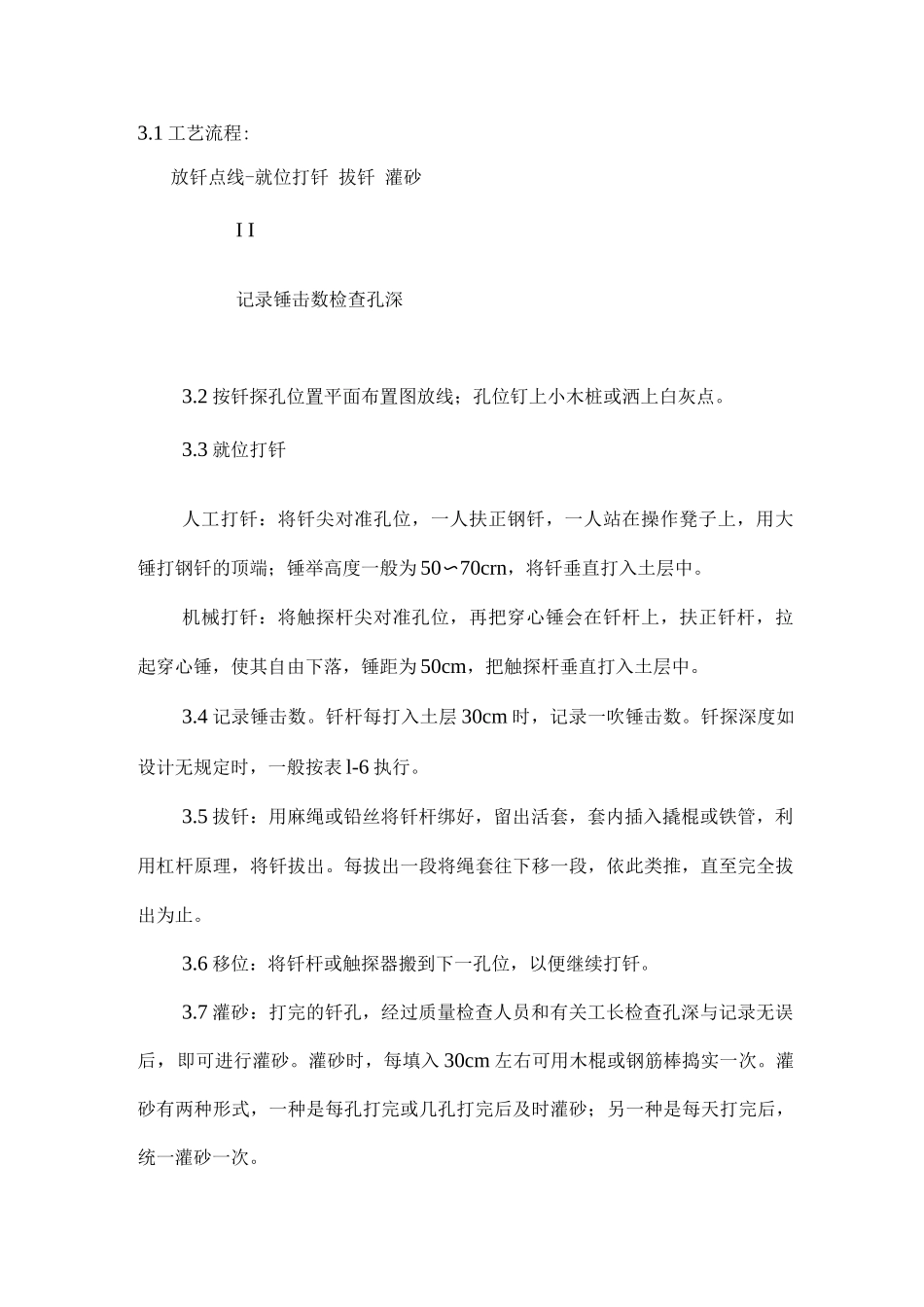

1 工艺流程:放钎点线-就位打钎 拔钎 灌砂I I记录锤击数检查孔深3
2 按钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点
3 就位打钎人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钢钎的顶端;锤举高度一般为 50〜70crn,将钎垂直打入土层中
机械打钎:将触探杆尖对准孔位,再把穿心锤会在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤距为 50cm,把触探杆垂直打入土层中
4 记录锤击数
钎杆每打入土层 30cm 时,记录一吹锤击数
钎探深度如设计无规定时,一般按表 l-6 执行
5 拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出
每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止
6 移位:将钎杆或触探器搬到下一孔位,以便继续打钎
7 灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即可进行灌砂
灌砂时,每填入 30cm 左右可用木棍或钢筋棒捣实一次
灌砂有两种形式,一种是每孔打完或几孔打完后及时灌砂;另一种是每天打
