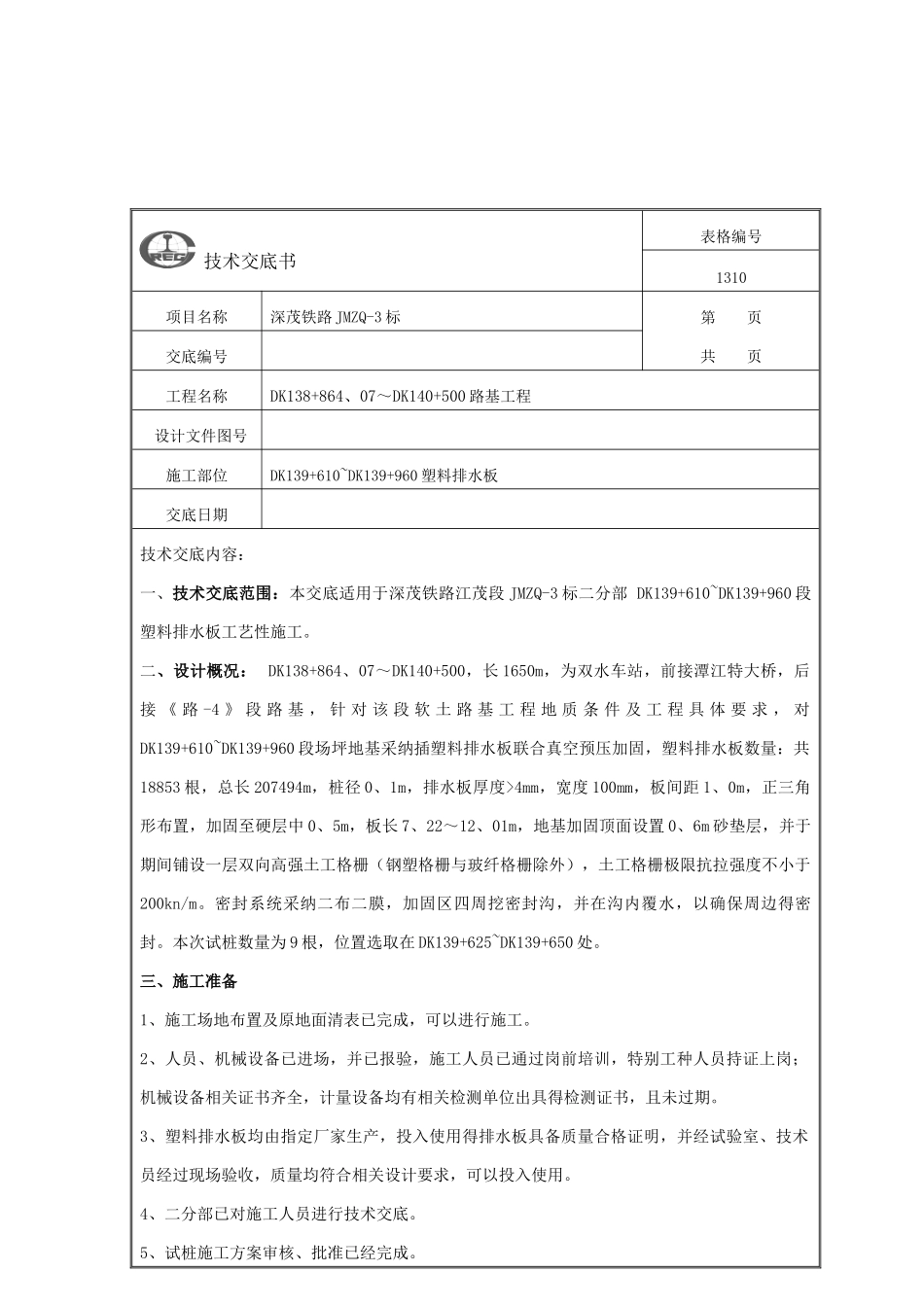

技术交底书表格编号1310项目名称深茂铁路 JMZQ-3 标第 页共 页交底编号工程名称DK138+864、07~DK140+500 路基工程设计文件图号施工部位DK139+610~DK139+960 塑料排水板交底日期技术交底内容:一、技术交底范围:本交底适用于深茂铁路江茂段 JMZQ-3 标二分部 DK139+610~DK139+960 段塑料排水板工艺性施工。二、设计概况: DK138+864、07~DK140+500,长 1650m,为双水车站,前接潭江特大桥,后接 《 路 -4 》 段 路 基 , 针 对 该 段 软 土 路 基 工 程 地 质 条 件 及 工 程 具 体 要 求 , 对DK139+610~DK139+960 段场坪地基采纳插塑料排水板联合真空预压加固,塑料排水板数量:共18853 根,总长 207494m,桩径 0、1m,排水板厚度>4mm,宽度 100mm,板间距 1、0m,正三角形布置,加固至硬层中 0、5m,板长 7、22~12、01m,地基加固顶面设置 0、6m 砂垫层,并于期间铺设一层双向高强土工格栅(钢塑格栅与玻纤格栅除外),土工格栅极限抗拉强度不小于200kn/m。密封系统采纳二布二膜,加固区四周挖密封沟,并在沟内覆水,以确保周边得密封。本次试桩数量为 9 根,位置选取在 DK139+625~DK139+650 处。三、施工准备1、施工场地布置及原地面清表已完成,可以进行施工。2、人员、机械设备已进场,并已报验,施工人员已通过岗前培训,特别工种人员持证上岗;机械设备相关证书齐全,计量设备均有相关检测单位出具得检测证书,且未过期。3、塑料排水板均由指定厂家生产,投入使用得排水板具备质量合格证明,并经试验室、技术员经过现场验收,质量均符合相关设计要求,可以投入使用。4、二分部已对施工人员进行技术交底。5、试桩施工方案审核、批准已经完成。6、测量人员根据排水板施工布置图纸放线,确定路基处理范围及里程,按桩位布置图准确放样出桩位,并采纳竹片或板条现场进行标记。四、塑料排水板施工工艺4.1 施工流程利用插板机械在含水量大、孔隙比大、压缩性高、深厚得软土地基中插设具有良好透水性得塑料排水板,从而在软土地基中形成竖向得排水通道,在其上铺设砂垫层而形成水平排水通道增加了土层得排水通道。在上部辅加荷载(如预压堆载、砂垫层,或者真空预压等)得作用下,在软土地基中产生附加应力。软土地基中得孔隙水应力与附加应力引起得超孔隙水应力随着孔隙水通过塑料排水板与砂垫层排出而降低,地基得孔隙水含水量也随之降低,从而增加了土体密实度。由土颗粒间传递...
