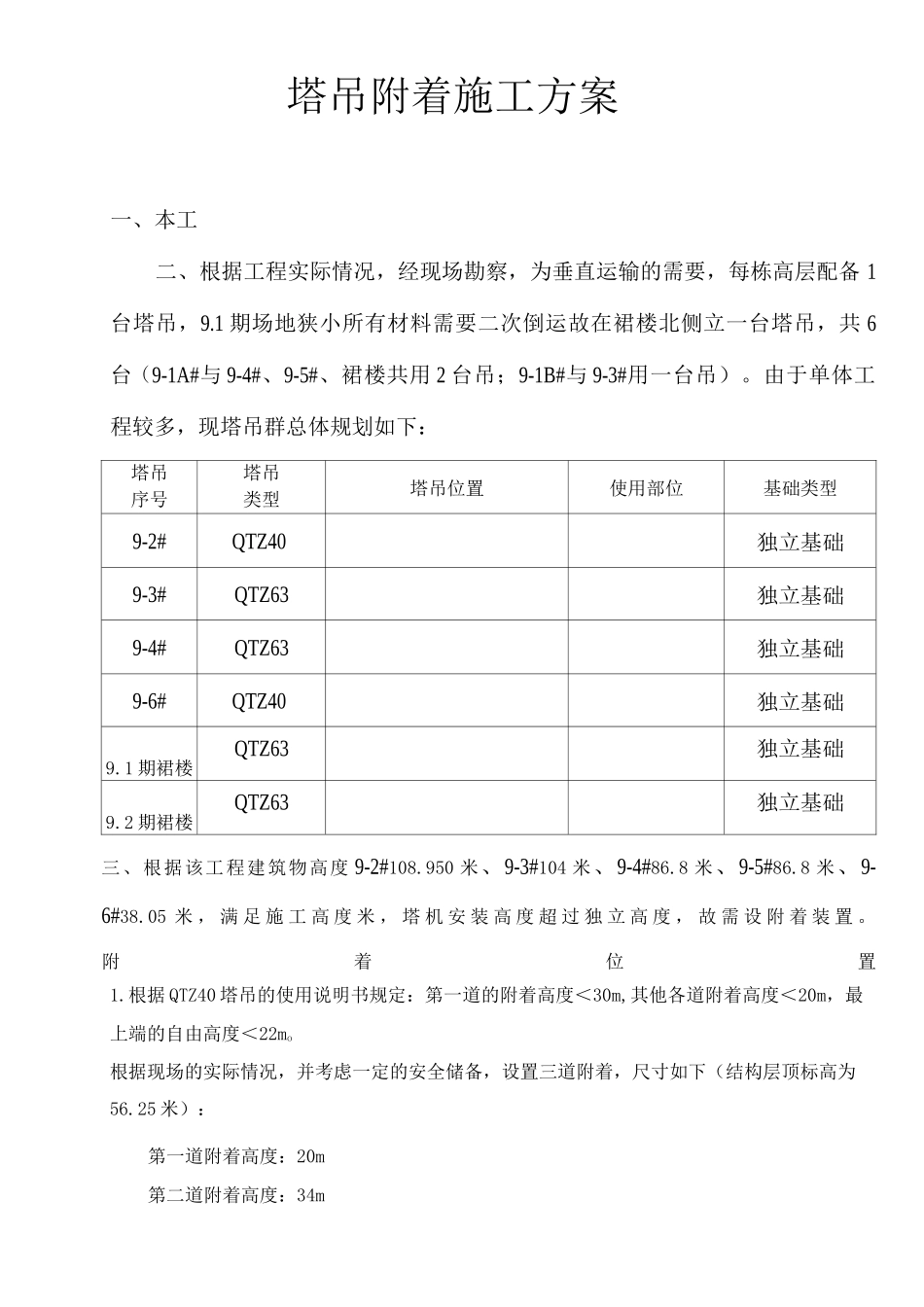

塔吊附着施工方案一、本工二、根据工程实际情况,经现场勘察,为垂直运输的需要,每栋高层配备 1台塔吊,9
1 期场地狭小所有材料需要二次倒运故在裙楼北侧立一台塔吊,共 6台(9-1A#与 9-4#、9-5#、裙楼共用 2 台吊;9-1B#与 9-3#用一台吊)
由于单体工程较多,现塔吊群总体规划如下:塔吊序号塔吊类型塔吊位置使用部位基础类型9-2#QTZ40独立基础9-3#QTZ63独立基础9-4#QTZ63独立基础9-6#QTZ40独立基础9
1 期裙楼QTZ63独立基础9
2 期裙楼QTZ63独立基础三、根据该工程建筑物高度 9-2#108
950 米、9-3#104 米、9-4#86
8 米、9-5#86
8 米、9-6#38
05 米 , 满 足 施 工 高 度 米 , 塔 机 安 装 高 度 超 过 独 立 高 度 , 故 需 设 附 着 装 置
根据 QTZ40 塔吊的使用说明书规定:第一道的附着高度<30m,其他各道附着高度<20m,最上端的自由高度<22mo根据现场的实际情况,并考虑一定的安全储备,设置三道附着,尺寸如下(结构层顶标高为56
25 米):第一道附着高度:20m第二道附着高度:34m第三道附着高度:48m2
预埋铁件施工至相应位置时,应按图纸要求,预埋好铁件,每层 3 块
预埋件采纳 20mm 厚钢板制作,每块钢板上焊六根① 25 钢筋锚脚,钢筋锚脚长度不小于 5
锚脚焊接必须采纳开洞塞焊方式
锚固附着杆附着件主要由环梁及附着杆组成
环梁材料为四根 12 号槽钢,按塔吊使用说明书焊接制作并采纳 M20 螺栓连接,附着杆材料为 1*7 钢管,每层三根使其与附着点支铰和环梁相连
锚固装置的安装和拆卸必须严格遵守有关安全操作规程的规定,特别要切实做到以下几点:1
附着杆安装时的混凝土强度必须达到 C20 以上;2
