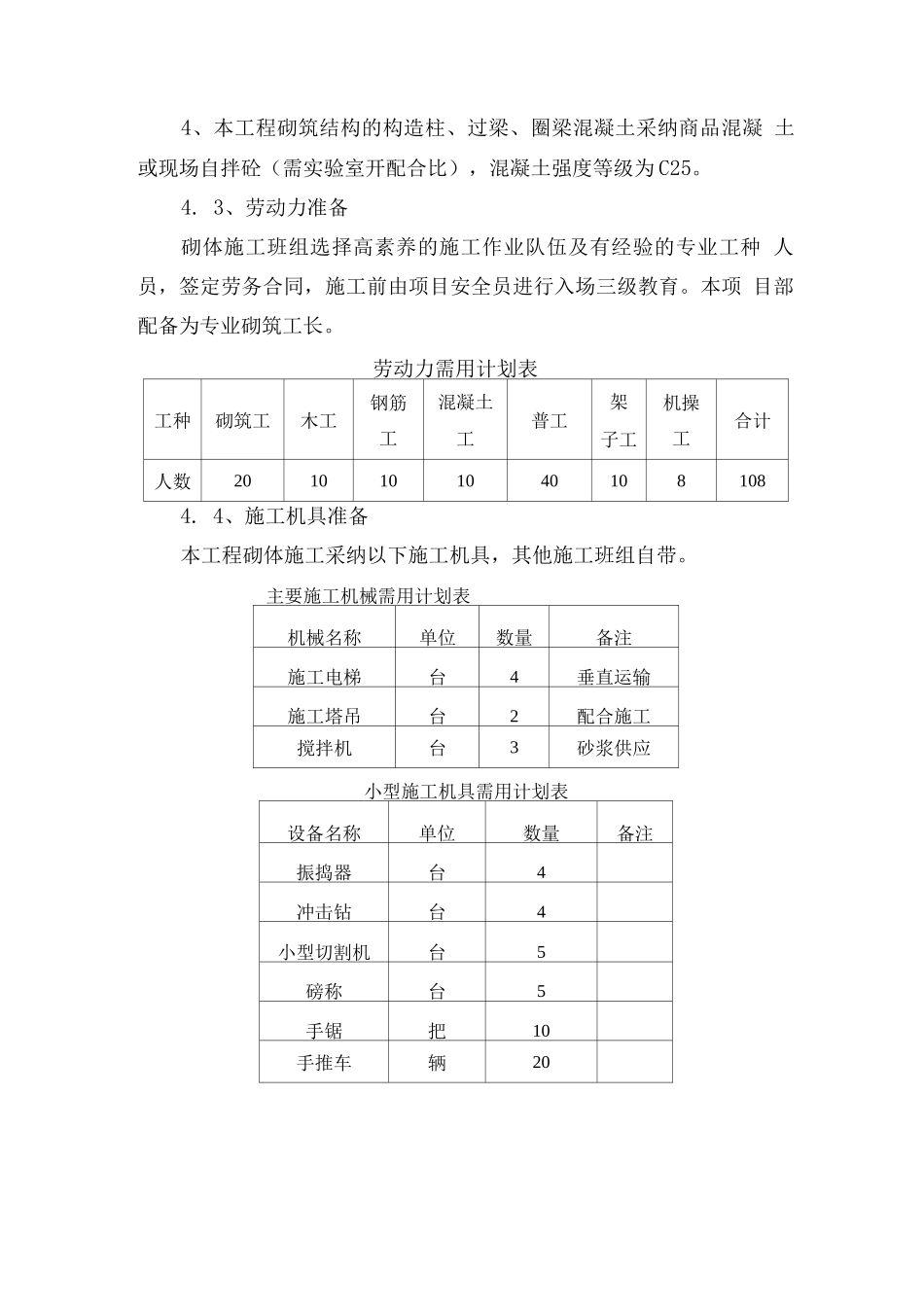

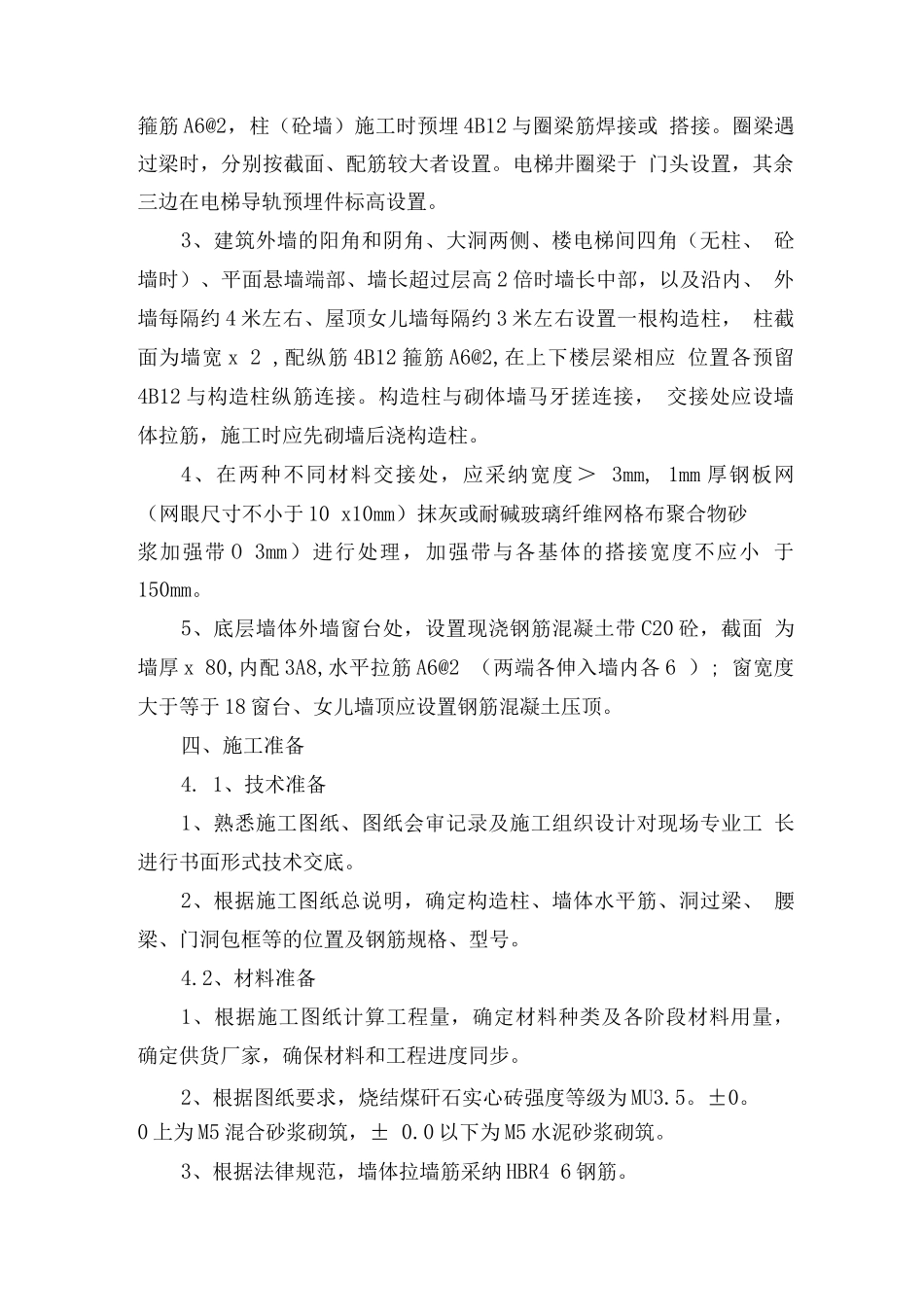

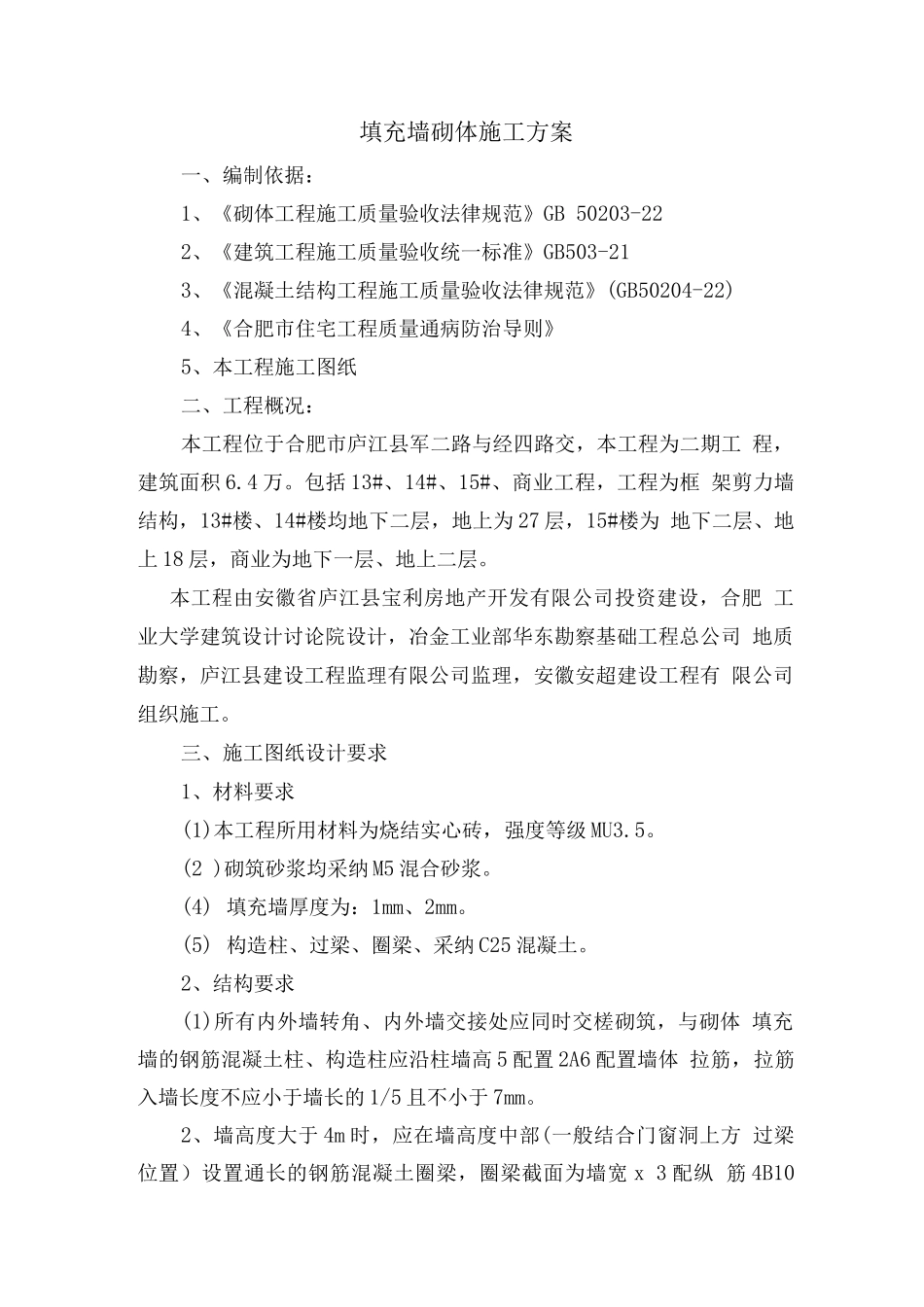

填充墙砌体施工方案一、编制依据:1、《砌体工程施工质量验收法律规范》GB 50203-222、《建筑工程施工质量验收统一标准》GB503-213、《混凝土结构工程施工质量验收法律规范》(GB50204-22)4、《合肥市住宅工程质量通病防治导则》5、本工程施工图纸二、工程概况:本工程位于合肥市庐江县军二路与经四路交,本工程为二期工 程,建筑面积 6.4 万。包括 13#、14#、15#、商业工程,工程为框 架剪力墙结构,13#楼、14#楼均地下二层,地上为 27 层,15#楼为 地下二层、地上 18 层,商业为地下一层、地上二层。本工程由安徽省庐江县宝利房地产开发有限公司投资建设,合肥 工业大学建筑设计讨论院设计,冶金工业部华东勘察基础工程总公司 地质勘察,庐江县建设工程监理有限公司监理,安徽安超建设工程有 限公司组织施工。三、施工图纸设计要求1、材料要求(1)本工程所用材料为烧结实心砖,强度等级 MU3.5。(2 )砌筑砂浆均采纳 M5 混合砂浆。(4) 填充墙厚度为:1mm、2mm。(5) 构造柱、过梁、圈梁、采纳 C25 混凝土。2、结构要求(1)所有内外墙转角、内外墙交接处应同时交槎砌筑,与砌体 填充墙的钢筋混凝土柱、构造柱应沿柱墙高 5 配置 2A6 配置墙体 拉筋,拉筋入墙长度不应小于墙长的 1/5 且不小于 7mm。2、墙高度大于 4m 时,应在墙高度中部(一般结合门窗洞上方 过梁位置)设置通长的钢筋混凝土圈梁,圈梁截面为墙宽 x 3 配纵 筋 4B10箍筋 A6@2,柱(砼墙)施工时预埋 4B12 与圈梁筋焊接或 搭接。圈梁遇过梁时,分别按截面、配筋较大者设置。电梯井圈梁于 门头设置,其余三边在电梯导轨预埋件标高设置。3、建筑外墙的阳角和阴角、大洞两侧、楼电梯间四角(无柱、 砼墙时)、平面悬墙端部、墙长超过层高 2 倍时墙长中部,以及沿内、 外墙每隔约 4 米左右、屋顶女儿墙每隔约 3 米左右设置一根构造柱, 柱截面为墙宽 x 2 ,配纵筋 4B12 箍筋 A6@2,在上下楼层梁相应 位置各预留4B12 与构造柱纵筋连接。构造柱与砌体墙马牙搓连接, 交接处应设墙体拉筋,施工时应先砌墙后浇构造柱。4、在两种不同材料交接处,应采纳宽度> 3mm, 1mm 厚钢板网 (网眼尺寸不小于 10 x10mm)抹灰或耐碱玻璃纤维网格布聚合物砂浆加强带 O 3mm)进行处理,加强带与各基体的搭接宽度不应小 于 150mm。5、底层墙体外墙窗台处,设置现浇钢筋混凝土带 C20 砼,截面 为墙厚 x 80,内配 3A8,水平拉筋 A6@2 (两...
