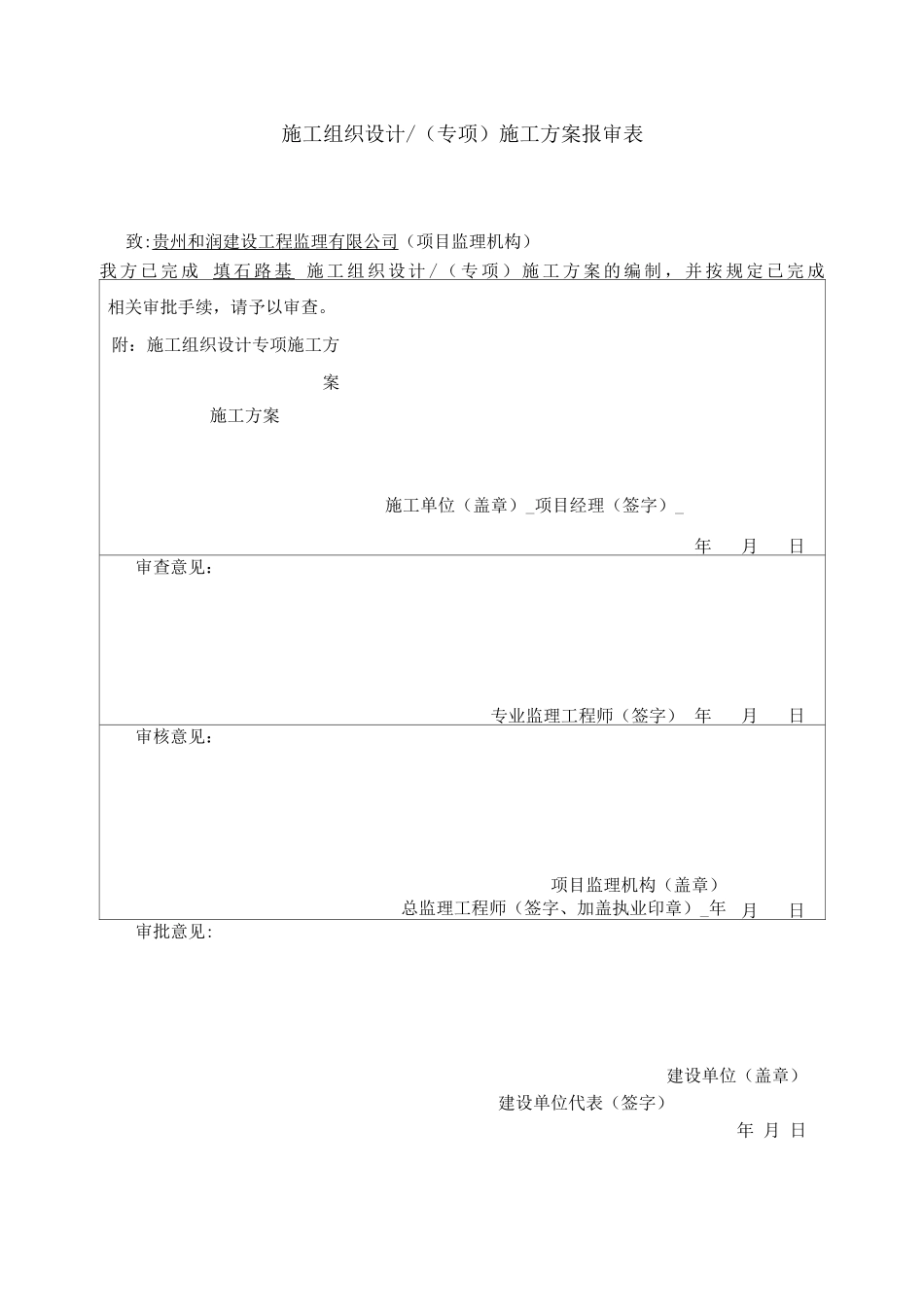

施工组织设计/(专项)施工方案报审表致:贵州和润建设工程监理有限公司(项目监理机构)我 方 已 完 成 填 石 路 基 施 工 组 织 设 计 / ( 专 项 ) 施 工 方 案 的 编 制 , 并 按 规 定 已 完 成相关审批手续,请予以审查
附:施工组织设计专项施工方案施工方案年月日施工单位(盖章)_项目经理(签字)_审查意见:专业监理工程师(签字) 年月日审核意见:项目监理机构(盖章)总监理工程师(签字、加盖执业印章)_年月日审批意见:建设单位(盖章)建设单位代表(签字)年 月 日都匀经济开发区清荷路改造工程填石路基专项施工方案贵州和润恒通建设有限公司2025 年 6 月一、施工准备(1) 、技术准备1

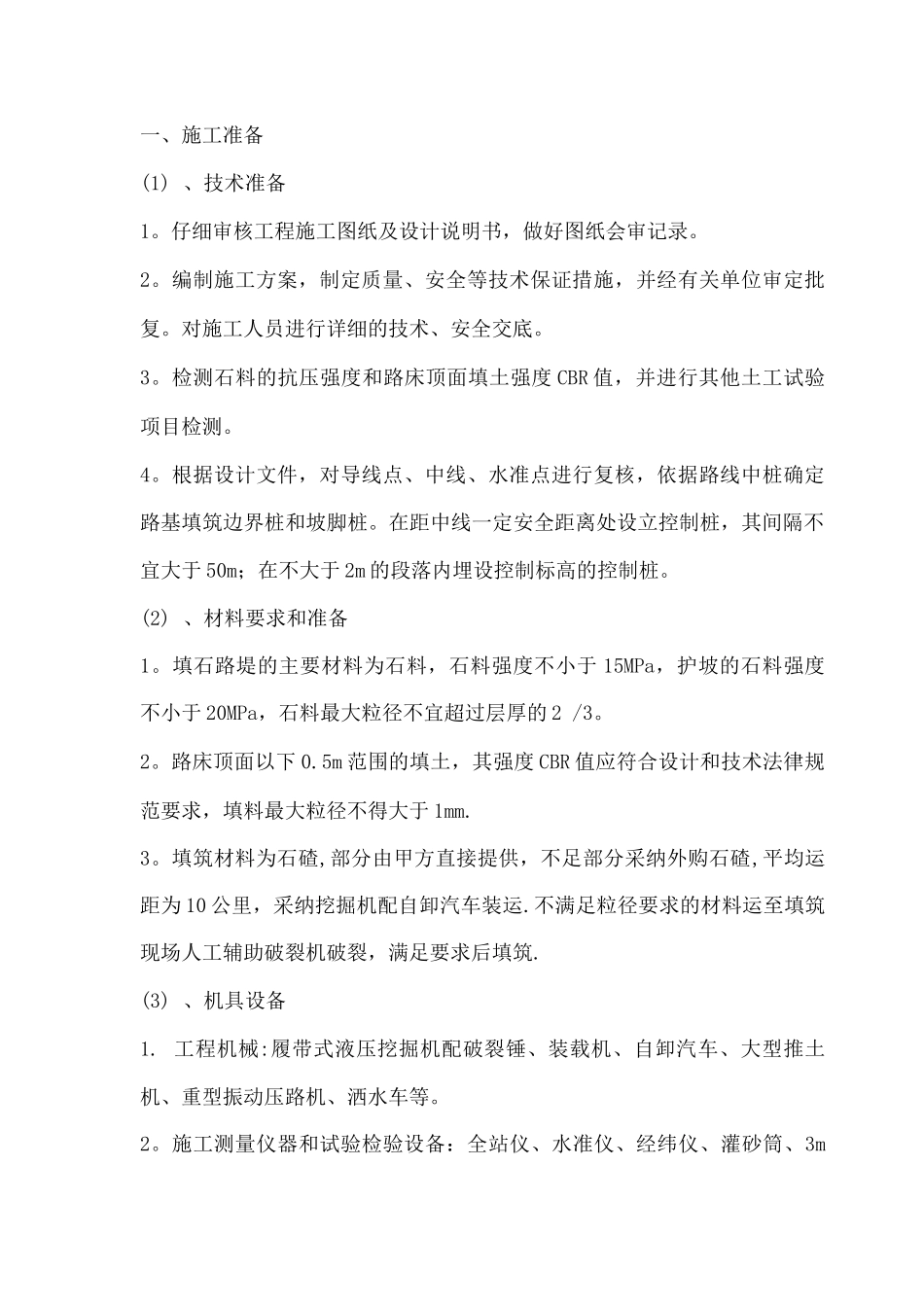

仔细审核工程施工图纸及设计说明书,做好图纸会审记录
编制施工方案,制定质量、安全等技术保证措施,并经有关单位审定批复
对施工人员进行详细的技术、安全交底
检测石料的抗压强度和路床顶面填土强度 CBR 值,并进行其他土工试验项目检测
根据设计文件,对导线点、中线、水准点进行复核,依据路线中桩确定路基填筑边界桩和坡脚桩
在距中线一定安全距离处设立控制桩,其间隔不宜大于 50m;在不大于 2m 的段落内埋设控制标高的控制桩
(2) 、材料要求和准备1
填石路堤的主要材料为石料,石料强度不小于 15MPa,护坡的石料强度不小于 20MPa,石料最大粒径不宜超过层厚的 2 /3
路床顶面以下 0
5m 范围的填土,其强度 CBR 值应符合设计和技术法律规范要求,填料最大粒径不得大于 1mm
填筑材料为石碴,部分由甲方直接提供,不足部分采纳外购石碴,平均运距为 10 公里,采纳挖掘机配自卸汽车装运
不满足粒径要求的材料运至填筑现场人工辅助破裂机破裂,满足要求后填筑
(3) 、机具设备1
工程机械:履带式液压挖掘机配破裂锤、装载机、自卸汽车、大型推土机、重型
