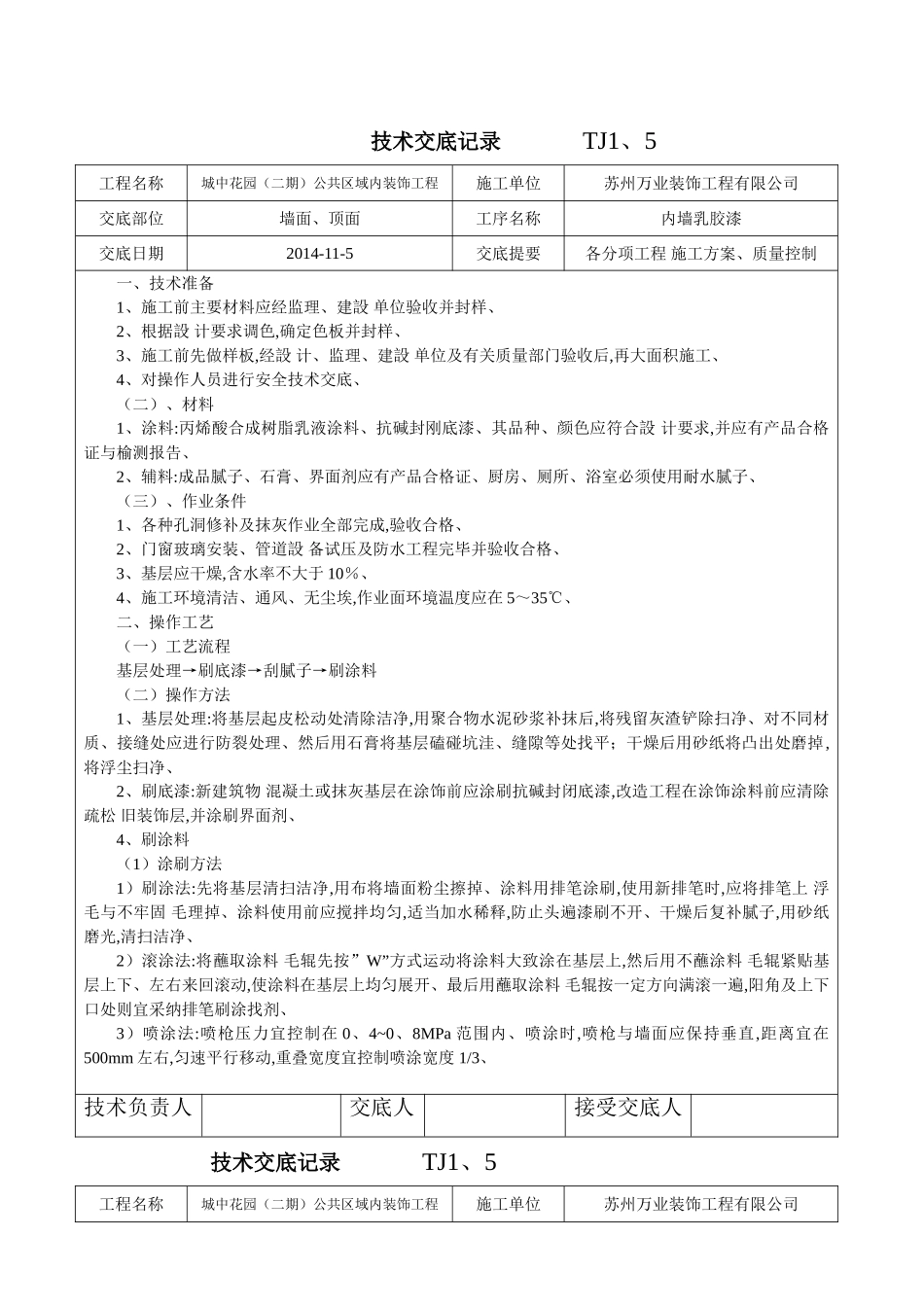

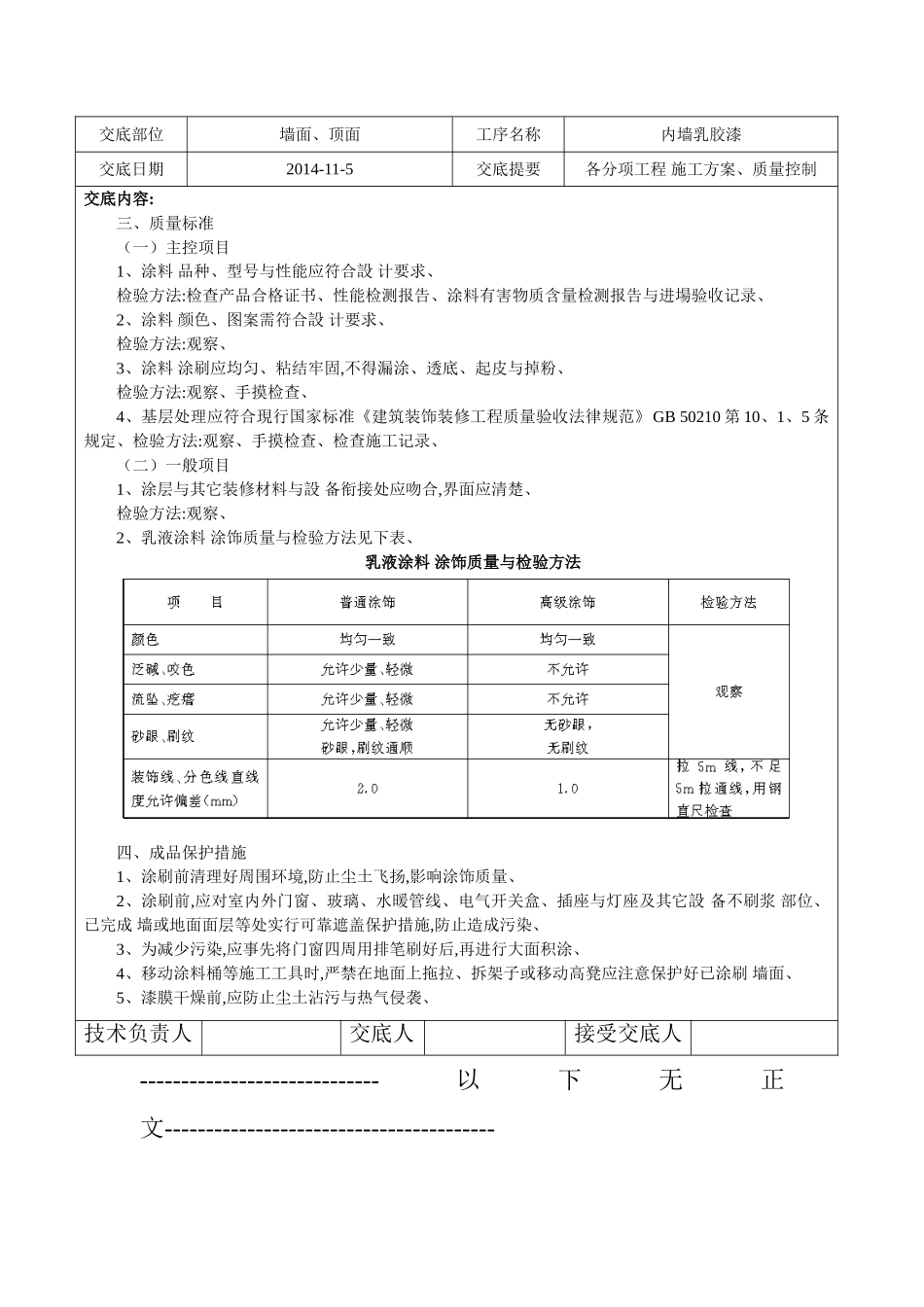

技术交底记录 TJ1、5工程名称城中花园(二期)公共区域内装饰工程施工单位苏州万业装饰工程有限公司交底部位墙面、顶面工序名称内墙乳胶漆交底日期2014-11-5交底提要各分项工程 施工方案、质量控制一、技术准备1、施工前主要材料应经监理、建設 单位验收并封样、2、根据設 计要求调色,确定色板并封样、3、施工前先做样板,经設 计、监理、建設 单位及有关质量部门验收后,再大面积施工、4、对操作人员进行安全技术交底、(二)、材料1、涂料:丙烯酸合成树脂乳液涂料、抗碱封刚底漆、其品种、颜色应符合設 计要求,并应有产品合格证与榆测报告、2、辅料:成品腻子、石膏、界面剂应有产品合格证、厨房、厕所、浴室必须使用耐水腻子、(三)、作业条件1、各种孔洞修补及抹灰作业全部完成,验收合格、2、门窗玻璃安装、管道設 备试压及防水工程完毕并验收合格、3、基层应干燥,含水率不大于 10%、4、施工环境清洁、通风、无尘埃,作业面环境温度应在 5~35℃、二、操作工艺(一)工艺流程基层处理→刷底漆→刮腻子→刷涂料(二)操作方法1、基层处理:将基层起皮松动处清除洁净,用聚合物水泥砂浆补抹后,将残留灰渣铲除扫净、对不同材质、接缝处应进行防裂处理、然后用石膏将基层磕碰坑洼、缝隙等处找平;干燥后用砂纸将凸出处磨掉,将浮尘扫净、2、刷底漆:新建筑物 混凝土或抹灰基层在涂饰前应涂刷抗碱封闭底漆,改造工程在涂饰涂料前应清除疏松 旧装饰层,并涂刷界面剂、4、刷涂料(1)涂刷方法1)刷涂法:先将基层清扫洁净,用布将墙面粉尘擦掉、涂料用排笔涂刷,使用新排笔时,应将排笔上 浮毛与不牢固 毛理掉、涂料使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开、干燥后复补腻子,用砂纸磨光,清扫洁净、2)滚涂法:将蘸取涂料 毛辊先按”W”方式运动将涂料大致涂在基层上,然后用不蘸涂料 毛辊紧贴基层上下、左右来回滚动,使涂料在基层上均匀展开、最后用蘸取涂料 毛辊按一定方向满滚一遍,阳角及上下口处则宜采纳排笔刷涂找剂、3)喷涂法:喷枪压力宜控制在 0、4~0、8MPa 范围内、喷涂时,喷枪与墙面应保持垂直,距离宜在500mm 左右,匀速平行移动,重叠宽度宜控制喷涂宽度 1/3、技术负责人交底人接受交底人 技术交底记录 TJ1、5工程名称城中花园(二期)公共区域内装饰工程施工单位苏州万业装饰工程有限公司交底部位墙面、顶面工序名称内墙乳胶漆交底日期2014-11-5交底提要各分项工程 施工方案、质量控制交底内容:三、质量标准(一)主控项目...
