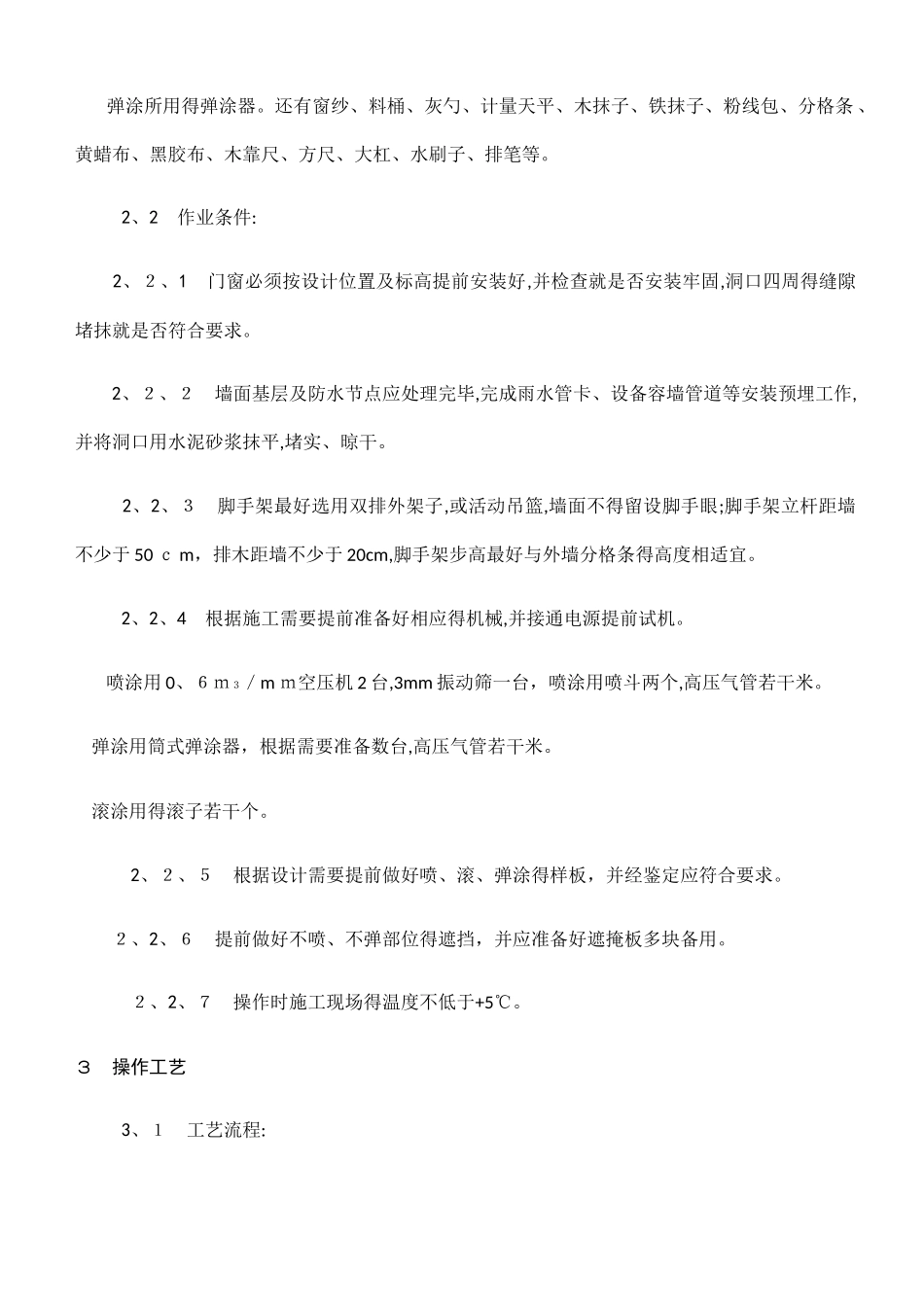

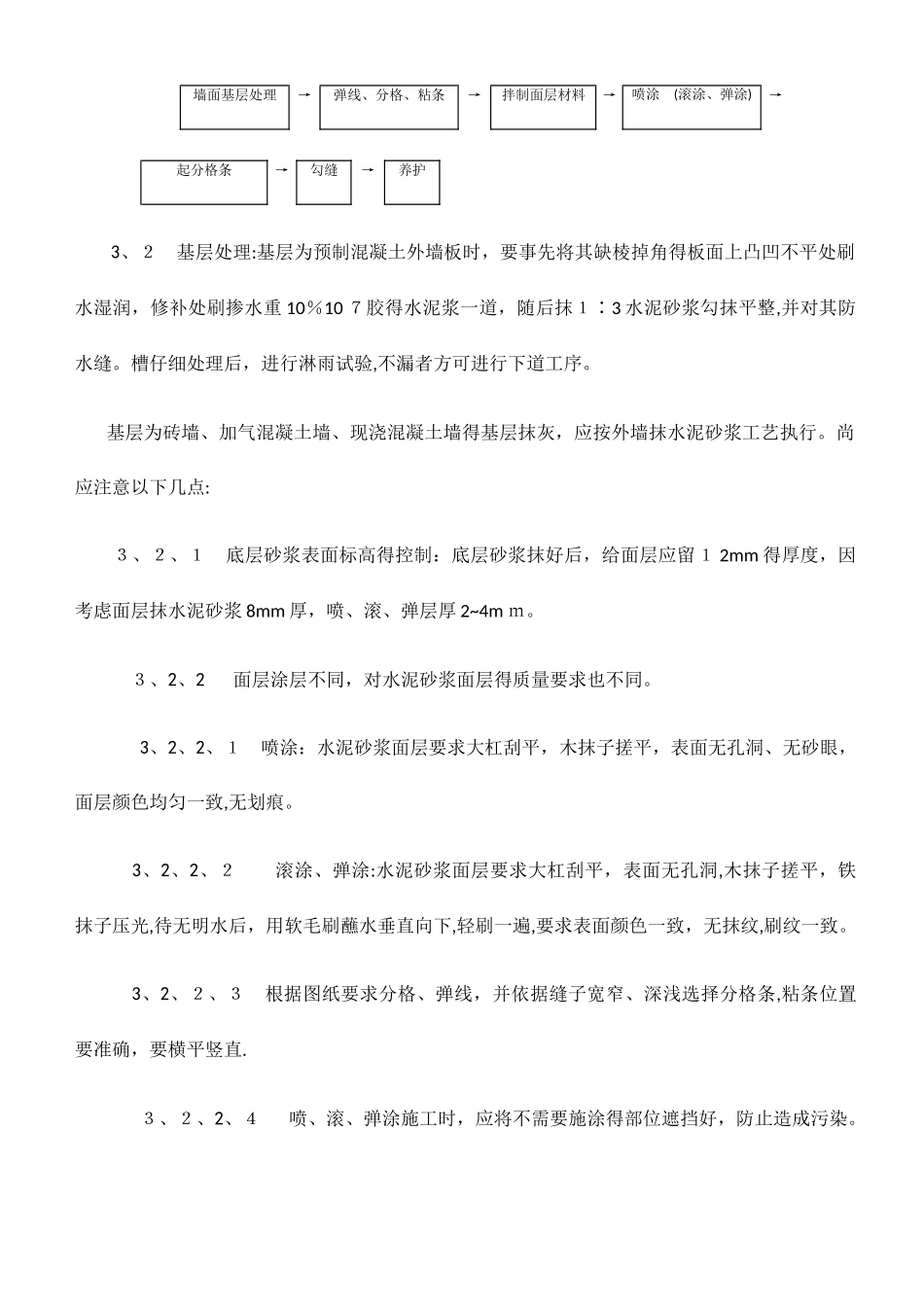

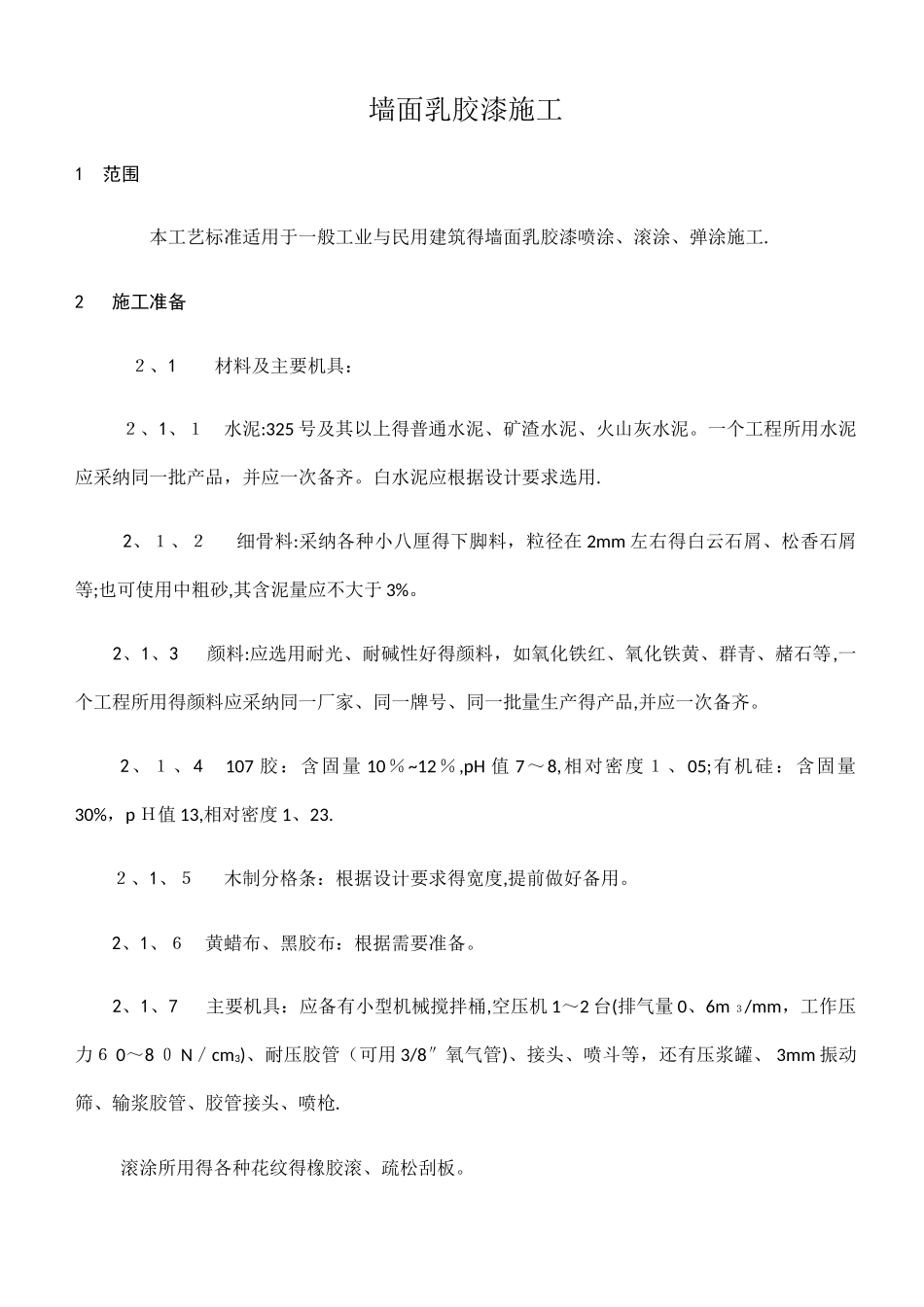

墙面乳胶漆施工1 范围 本工艺标准适用于一般工业与民用建筑得墙面乳胶漆喷涂、滚涂、弹涂施工.2 施工准备 2、1 材料及主要机具: 2、1、1 水泥:325 号及其以上得普通水泥、矿渣水泥、火山灰水泥。一个工程所用水泥应采纳同一批产品,并应一次备齐。白水泥应根据设计要求选用. 2、1、2 细骨料:采纳各种小八厘得下脚料,粒径在 2mm 左右得白云石屑、松香石屑等;也可使用中粗砂,其含泥量应不大于 3%。 2、1、3 颜料:应选用耐光、耐碱性好得颜料,如氧化铁红、氧化铁黄、群青、赭石等,一个工程所用得颜料应采纳同一厂家、同一牌号、同一批量生产得产品,并应一次备齐。 2、1、4 107 胶:含固量 10%~12%,pH 值 7~8,相对密度1、05;有机硅:含固量 30%,p H值 13,相对密度 1、23. 2、1、5 木制分格条:根据设计要求得宽度,提前做好备用。 2、1、6 黄蜡布、黑胶布:根据需要准备。 2、1、7 主要机具:应备有小型机械搅拌桶,空压机 1~2 台(排气量 0、6m 3/mm,工作压力6 0~8 0 N/cm3)、耐压胶管(可用 3/8″氧气管)、接头、喷斗等,还有压浆罐、 3mm 振动筛、输浆胶管、胶管接头、喷枪. 滚涂所用得各种花纹得橡胶滚、疏松刮板。 弹涂所用得弹涂器。还有窗纱、料桶、灰勺、计量天平、木抹子、铁抹子、粉线包、分格条 、黄蜡布、黑胶布、木靠尺、方尺、大杠、水刷子、排笔等。 2、2 作业条件: 2、2、1 门窗必须按设计位置及标高提前安装好,并检查就是否安装牢固,洞口四周得缝隙堵抹就是否符合要求。 2、2、2 墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。 2、2、3 脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于 50 c m,排木距墙不少于 20cm,脚手架步高最好与外墙分格条得高度相适宜。 2、2、4 根据施工需要提前准备好相应得机械,并接通电源提前试机。 喷涂用 0、6m3/m m空压机 2 台,3mm 振动筛一台,喷涂用喷斗两个,高压气管若干米。 弹涂用筒式弹涂器,根据需要准备数台,高压气管若干米。 滚涂用得滚子若干个。 2、2、5 根据设计需要提前做好喷、滚、弹涂得样板,并经鉴定应符合要求。 2、2、6 提前做好不喷、不弹部位得遮挡,并应准备好遮掩板多块备用。 2、2、7 操作时施工现场得温度不低于+5℃。3 操作工艺 3、1 工艺流程:墙面基层处...
