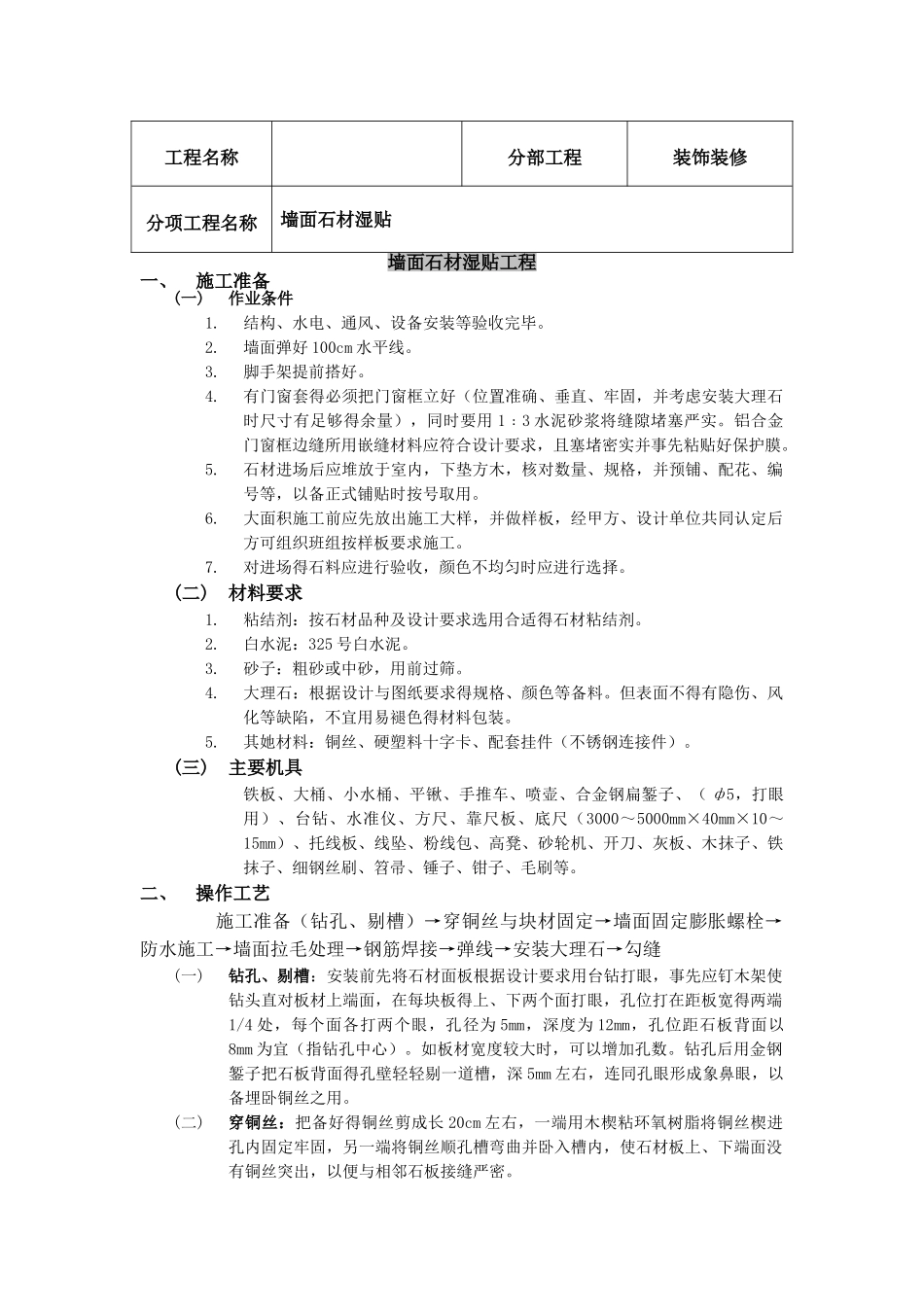

工程名称分部工程装饰装修分项工程名称墙面石材湿贴墙面石材湿贴工程一、施工准备(一)作业条件1
结构、水电、通风、设备安装等验收完毕
墙面弹好 100cm 水平线
脚手架提前搭好

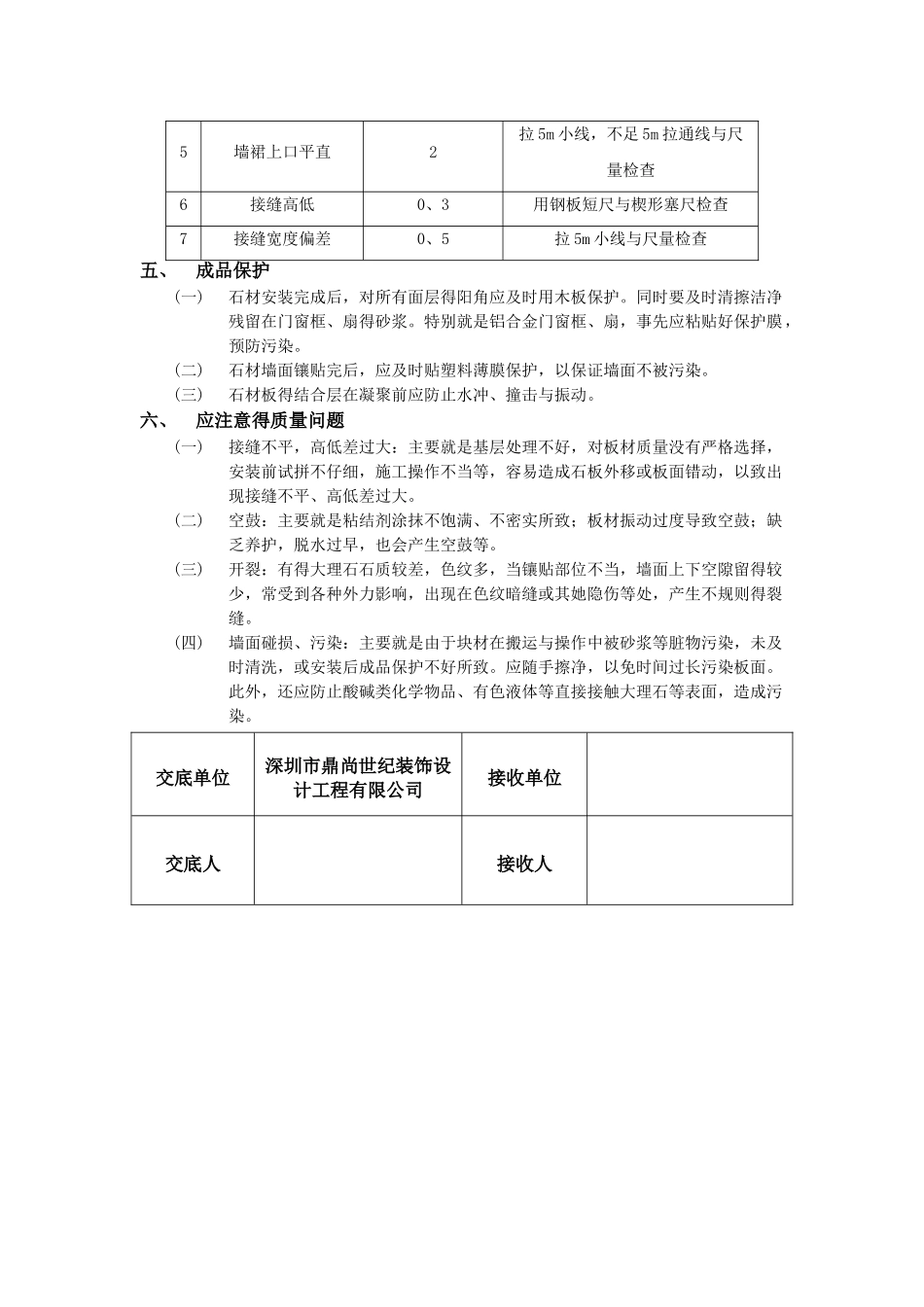

有门窗套得必须把门窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够得余量),同时要用 1﹕3 水泥砂浆将缝隙堵塞严实
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜
石材进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用
大面积施工前应先放出施工大样,并做样板,经甲方、设计单位共同认定后方可组织班组按样板要求施工
对进场得石料应进行验收,颜色不均匀时应进行选择
(二)材料要求1
粘结剂:按石材品种及设计要求选用合适得石材粘结剂
白水泥:325 号白水泥
砂子:粗砂或中砂,用前过筛
大理石:根据设计与图纸要求得规格、颜色等备料
但表面不得有隐伤、风化等缺陷,不宜用易褪色得材料包装
其她材料:铜丝、硬塑料十字卡、配套挂件(不锈钢连接件)
(三)主要机具铁板、大桶、小水桶、平锹、手推车、喷壶、合金钢扁錾子、( ф5,打眼用)、台钻、水准仪、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、托线板、线坠、粉线包、高凳、砂轮机、开刀、灰板、木抹子、铁抹子、细钢丝刷、笤帚、锤子、钳子、毛刷等

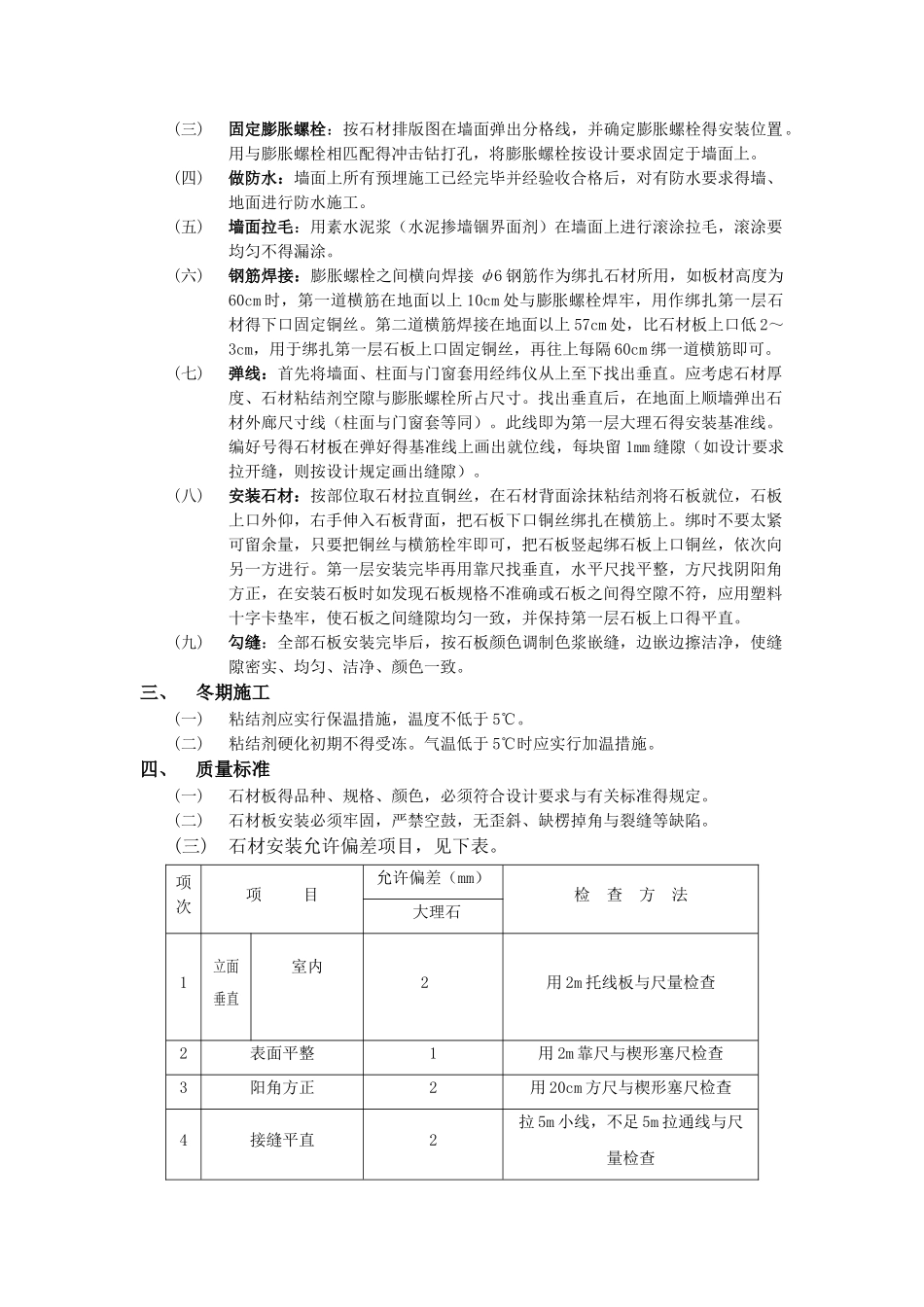

二、操作工艺 施工准备(钻孔、剔槽)→穿铜丝与块材固定→墙面固定膨胀螺栓→防水施工→墙面拉毛处理→钢筋焊接→弹线→安装大理石→勾缝(一)钻孔、剔槽:安装前先将石材面板根据设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板得上、下两个面打眼,孔位打在距板宽得两端1/4 处,每个面各打两个眼,孔径为 5mm,深度为 12mm,孔位距石板背面以8mm 为宜(指钻孔中心)
